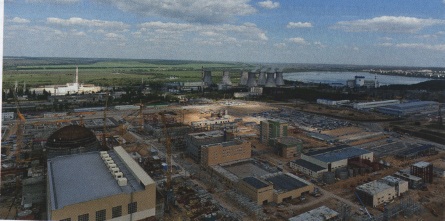

В здании турбины второго энергоблока Нововоронежской АЭС-2 (генеральный проектировщик и генподрядчик – ОАО «Атомэнергопроект», Москва) приступили к бетонированию верхнего строения фундамента турбоагрегата.
Верхнее строение фундамента турбоагрегата – конструкция, представляющая собой прямоугольное основание длиной 73 метра и шириной около 14 метров, расположенное на мощных опорах с виброизоляторами, нейтрализующими вибрацию машины.
На изготовление фундаментной плиты (с отметки +12,3 метра до отметки +16,0 метров) будет израсходовано более 1400 кубометров бетона. Бетон укладывают непрерывно в течение суток. К подготовке этого процесса подошли особенно тщательно: было организовано производство бетона сразу на трех заводах, бесперебойная его подача и укладка.
Работы по бетонированию верхнего строения фундамента турбоагрегата ведет Нововоронежский строительно-монтажный филиал ОАО «Атомэнергопроект»: в общей сложности задействовано около 250 человек.
Возведение верхнего строения фундамента – очень важный этап работ, предшествующий началу монтажа турбины (он запланирован на вторую половину декабря). В настоящее время в машзале энергоблока №2 продолжается монтаж основного технологического оборудования: систем сепарации и промперегрева, а также подогревателей высокого давления.
