Блок №3 АЭС "Олкилуото" (Финляндия) сможет приступить к работе не ранее конца 2018 года. Это следует из нового графика сооружения энергоблока, подготовленного в этом месяце группой AREVA.
В соответствии с графиком, строительные работы на площадке завершатся в 2016 году, однако процедура пуска энергоблока растянется ещё на два года.
Группа AREVA получила контракт на строительство блока "Олкилуото-3" в декабре 2003 года. Он стал первым контрактом на сооружение атомного блока для созданной в 2001 году группы, а также первым контрактом на строительство блока с реактором EPR. Соперником французов на международном тендере выступал российский Минатом.
Пуск блока был исходно намечен на май 2009 года. В сентябре 2014 года группа AREVA назвала новую дату сдачи блока в эксплуатацию - конец 2018 года.

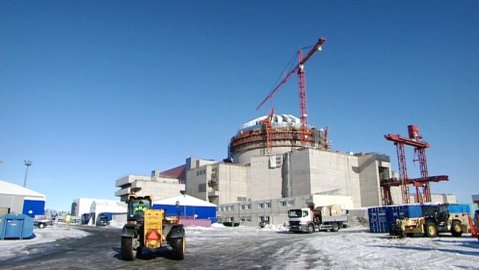

По состоянию на конец июня 2014 года, степень готовности блока составляла 86%.
Перерасход средств существенно превысит первоначальную смету 3,2 миллиарда евро. По последним оценкам, стоимость блока достигнет 8,5 миллиардов евро.
Консорциум AREVA/Siemens и финская компания-заказчик TVO ведут арбитражное разбирательство на предмет разделения ответственности за общую неудачу. Суммарные претензии TVO к консорциуму составляют 1,8 миллиардов евро. В свою очередь, консорциум добивается от финской стороны компенсации в размере 2,7 миллиарда евро.
