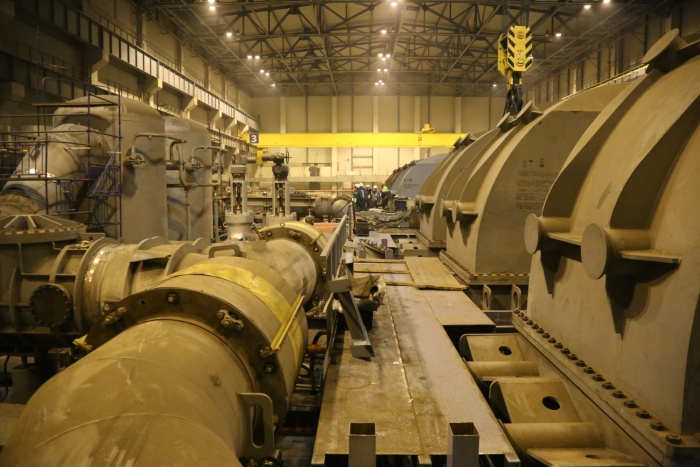

Это ключевое событие 2016 года подготовлено и выполнено силами специалистов третьего участка МСУ-90 (входит в структуру Концерна «ТИТАН-2»). Прокрутке турбоагрегата на первом энергоблоке Ленинградской АЭС предшествовала масштабная операция по установке и соединению роторов турбины в единое целое, закрытие цилиндров низкого и высокого давления.
В последнюю очередь была установлена крышка наружного корпуса ЦВД весом 46 тонн. Закрытие цилиндров специалисты проводили при помощи специального оборудования методом холодной и горячей обтяжки.
Кроме этого, к работе были подготовлены системы смазки и гидроподъема роторов турбоагрегата, которые обеспечивают вращение роторов.
Прокрутку турбины осуществили валоповоротным устройством. Все прошло успешно, неполадок во время вращения турбины не зафиксировали, что свидетельствует о высоком качестве сборки и тщательной стыковке всех ее элементов.
Теперь сотрудникам третьего участка МСУ-90 предстоит закончить монтаж системы перегрева и сепарации пара, которые участвуют в постановке турбины на пробный набор вакуума. После этой операции турбина будет фактически готова к физпуску реактора.
