Специалисты инжиниринговой компании «Следящие тест-системы» устанавливают системы преднапряжения защитной оболочки реакторного здания энергоблока № 1 Белорусской АЭС

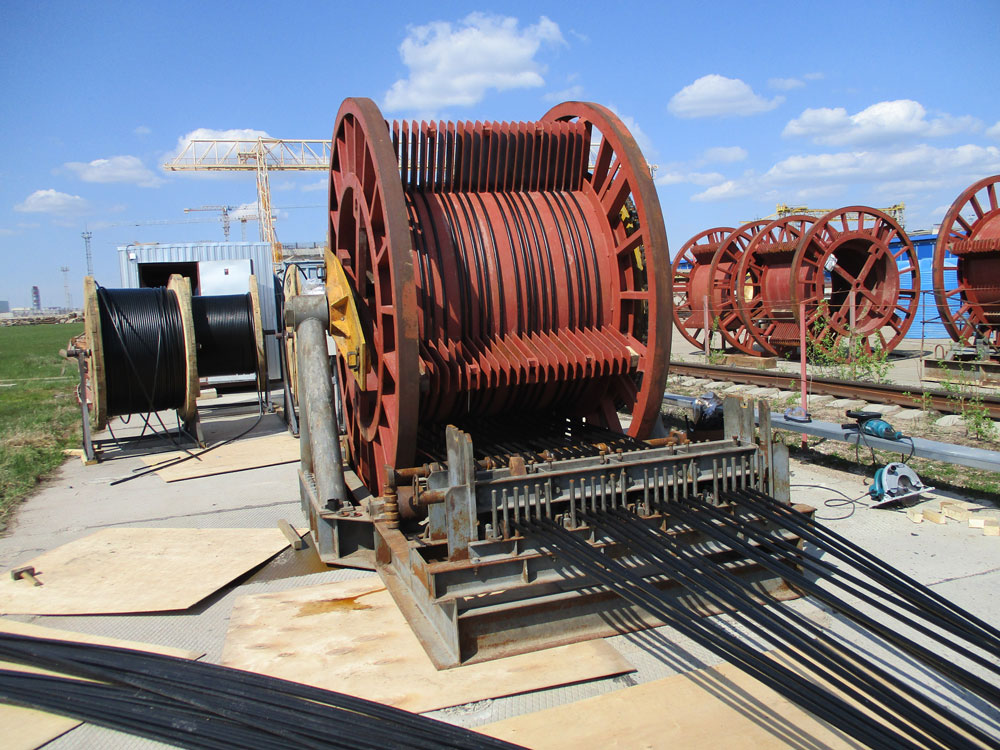

Формирование пучка арматурных канатов

На площадке строительства Белорусской АЭС полным ходом идут работы по устройству системы преднапряжения защитной оболочки реакторного здания энергоблока № 1. Данная система предназначена для обжатия внутренней оболочки с целью восприятия растягивающих усилий, возникающих в железобетонной конструкции при избыточном давлении внутри оболочечного пространства.

Система преднапряжения защитной оболочки представляет собой совокупность горизонтальных и вертикальных пучков арматурных канатов, состоящих из высокопрочных прядей диаметром 15,7 мм. Всего в арматурном пучке 55 прядей. Разрывное усилие пучка – более 1500 тс.

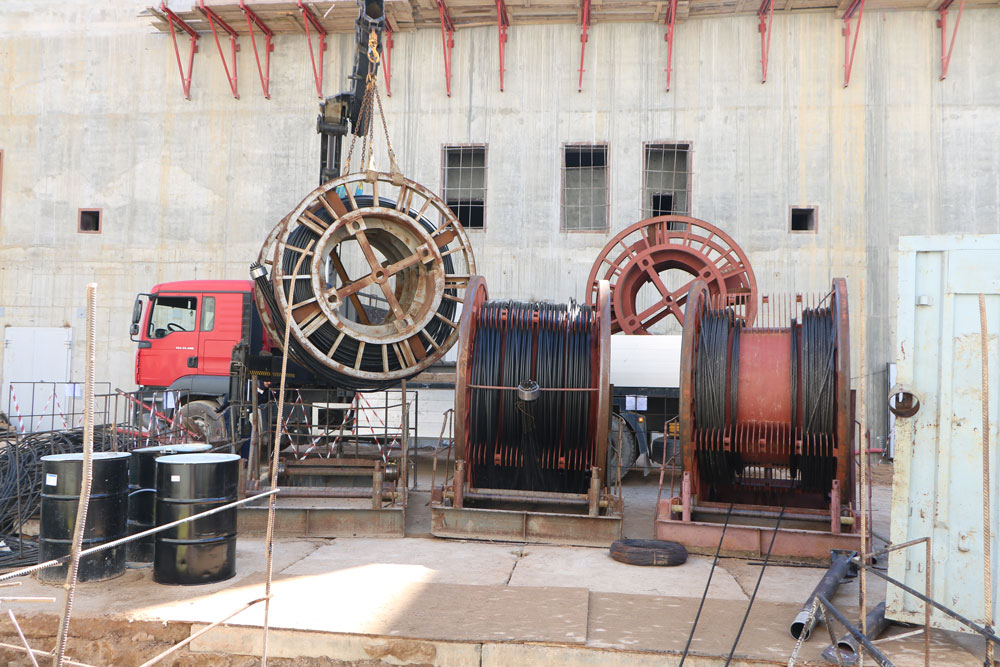

Разгрузка сформированного пучка арматурных канатов на строительной площадке

Работы по устройству системы преднапряжения защитной оболочки осуществляет российская компания ООО «Следящие тест-системы» (СТС), имеющая положительный опыт выполнения данных работ на энергоблоках № 1 и № 2 Нововоронежской АЭС-2.

В настоящий момент завершены работы по инъектированию – заполнению каналообразователей специальным раствором. Стоит отметить, что один из отобранных в период производства работ образцов инъекционного раствора находится в музее строительства Белорусской АЭС как подтверждение идеально подобранного состава инъекционного раствора. Подбор состава инъекционного раствора осуществляли специалисты компании СТС при участии представителей строительных лабораторий Заказчика и Генерального подрядчика.

Работам по инъектированию предшествовал монтаж высокопрочных прядей в каналообразователи. Более 1500 тонн канатов было смонтировано в 126 каналообразователей, из них 76 горизонтальных и 50 вертикальных.

 «На энергоблоке № 1 Белорусской АЭС, сооружение которого ведется по проекту «АЭС-2006», монтаж высокопрочных канатов системы преднапряжения защитной оболочки, без учета подготовительных работ, выполнен в рекордно короткие сроки – 72 дня. При этом отмечено высокое качество выполненных работ и соблюдение всех требований нормативно-технической и рабочей документации» – об этом отделу информации и общественных связей Государственного предприятия «Белорусская АЭС» сообщил директор по строительству АЭС ООО «СТС».

Следующим этапом работ по устройству системы преднапряжения защитной оболочки будет натяжение пучков высокопрочных канатов.

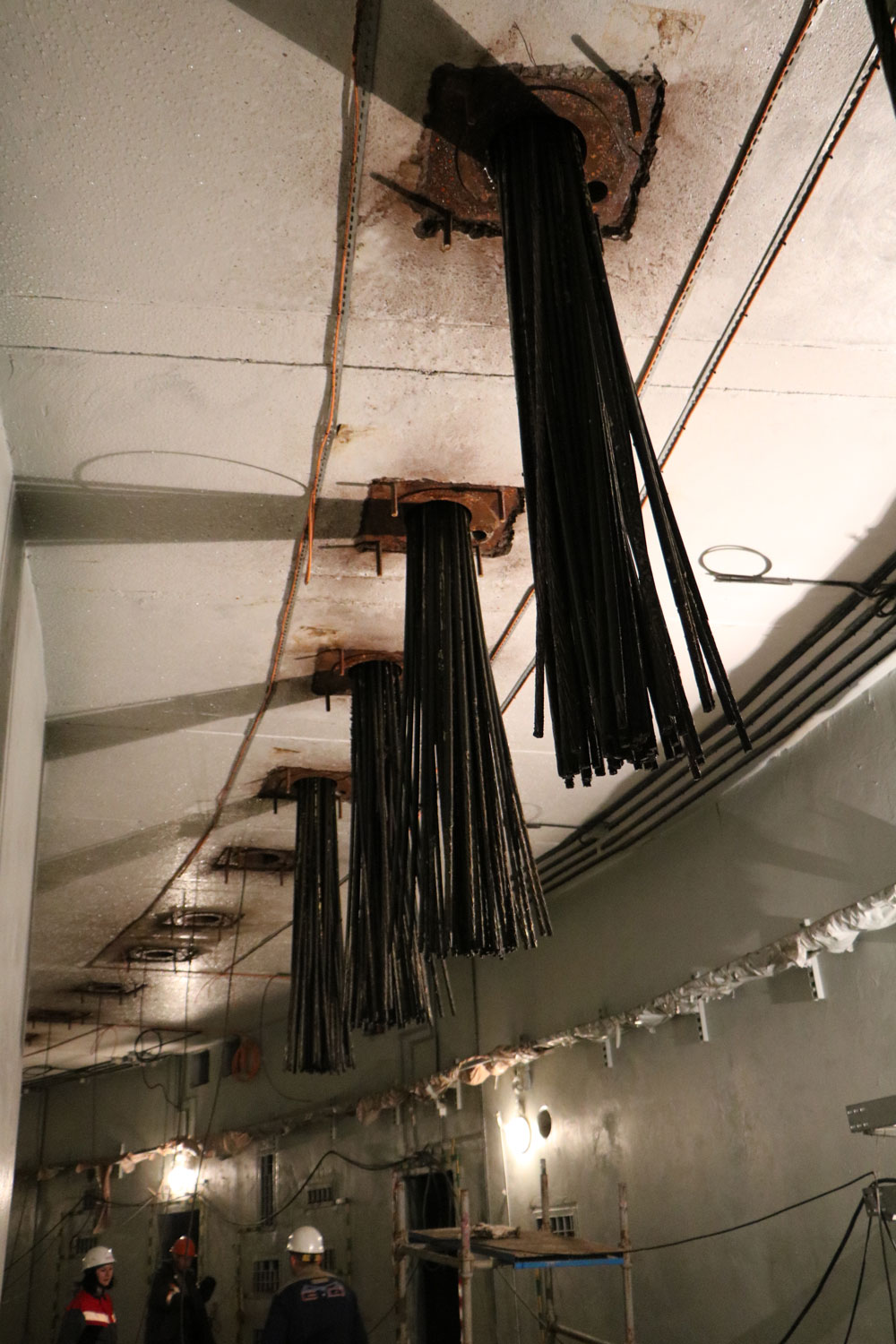

Кольцевой коридор до монтажа арматурных пучков

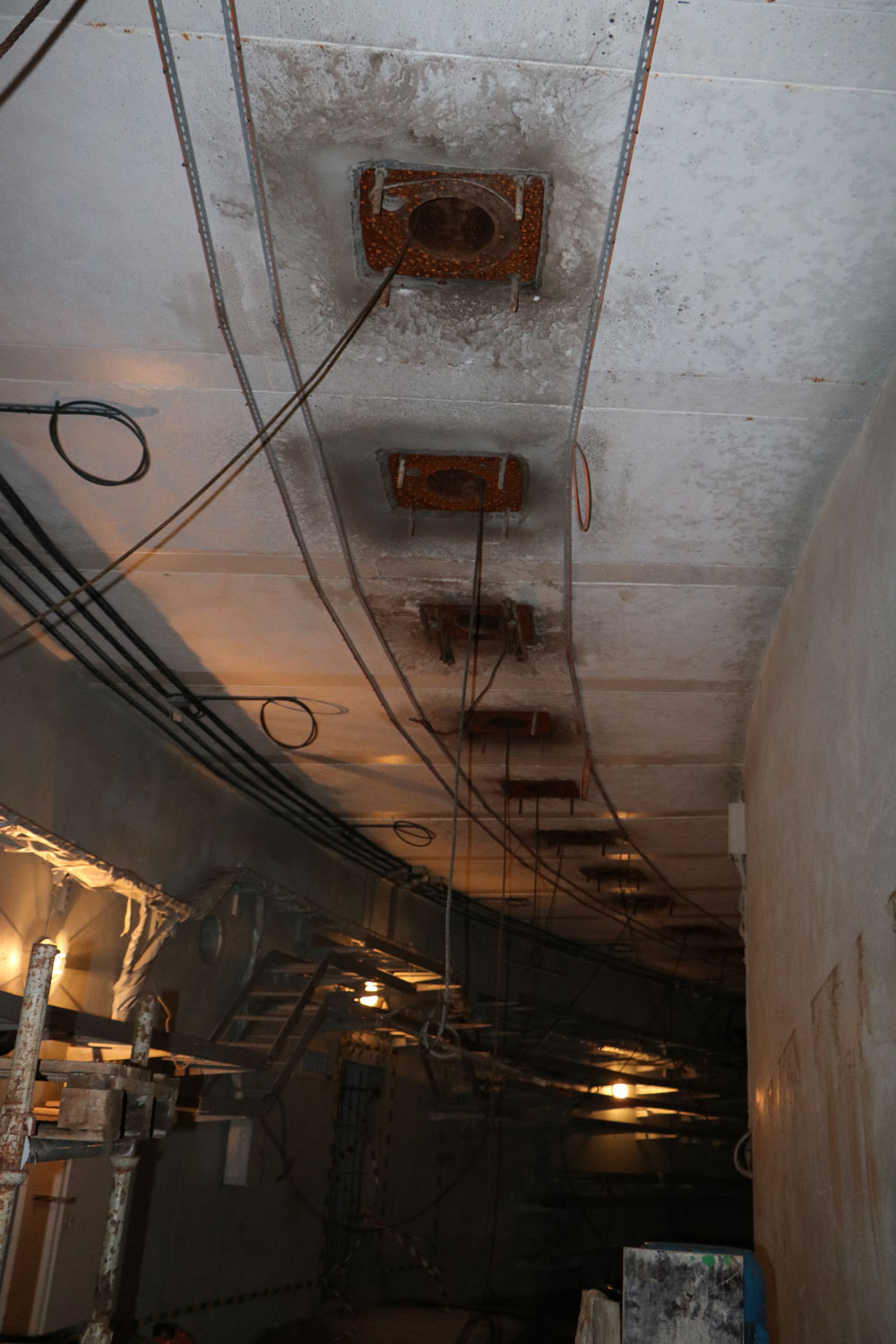

Кольцевой коридор после монтажа арматурных пучков
