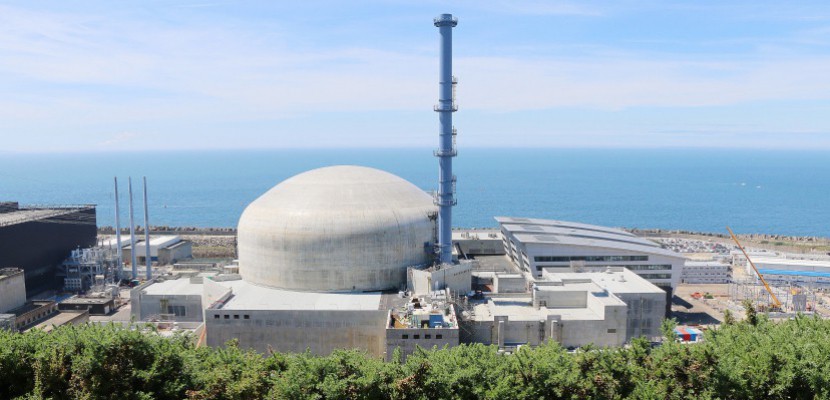

Расследование в связи с дефектами сварных швов на реакторе EPR во Фламанвиле продолжится еще несколько недель, сообщила госкомпания Électricité de France (EDF).
Французский источник Boursier.com напоминает, что EDF объявила о найденных дефектах в апреле 2018 года. Тогда компания собиралась провести инспекцию 150 сварных швов в трубопроводе второго контура EPR, который служит для отвода пара к турбине, а затем для возвращения воды к генератору.
Компания EDF предупредила о возможной отсрочке запуска ядерного реактора еще на несколько месяцев. Это может в очередной раз увеличить стоимость проекта, отмечает Boursier.com.
Запуск третьего энергоблока АЭС «Фламанвиль» остановит старейшую во Франции двухблоковую АЭС «Фессенхайм» в Верхнем Рейне, пишет World Nuclear News. Из-за задержки на проекте «Фламанвиль-3» EDF продолжит эксплуатацию АЭС «Фессенхайм» до лета 2019 года.
Загрузка топлива в EPR во Фламанвиле запланирована на конец декабря 2018 года. Мощность станции будет увеличиваться в течение года. Эксплуатация на полную мощность начнется в четвертом квартале 2019 года.
Справка
АЭС «Фламанвиль» на северо-западе Франции вырабатывает около 4,5% электроэнергии, потребляемой в стране. Первые энергоблоки с реакторами PWR были запущены в 1986 и 1987 годах. Мощность каждого — 1300 МВт.
Строительство третьего энергоблока ERP мощностью 1650 МВт началось в декабре 2007 года. Запуск планировался на 2012 год, но из-за технических проблем неоднократно переносился.
Начальная стоимость проекта «Фламанвиль-3» — 3 млрд евро. В сентябре 2015 года EDF увеличила ее до 10,5 млрд евро.
