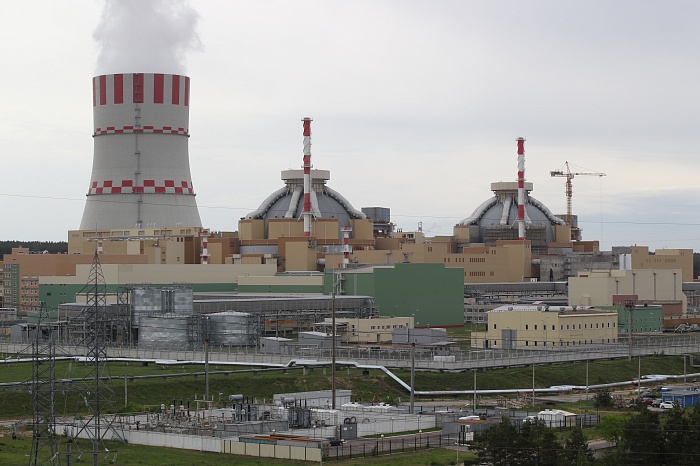

26 июня инновационный энергоблок № 2 с реактором ВВЭР-1200 Нововоронежской АЭС-2 (филиал Концерна «Росэнергоатом», входит в Электроэнергетический дивизион Госкорпорации «Росатом», генеральный проектировщик — АО «Атомэнергопроект», генеральный подрядчик сооружения — АСЭ, Инжиниринговый дивизион Госкорпорации «Росатом») вышел на 75% мощности. Таким образом, на новом энергоблоке поколения «3+» началась очередная фаза освоения мощности в ходе опытно-промышленной эксплуатации (ОПЭ).
ОПЭ — завершающий этап перед сдачей блока в эксплуатацию. Она является частью большого комплекса работ, и разделяется на подэтапы. Сначала идет освоение уровня мощности 40-100%, затем комплексное опробование оборудования энергоблока в течение 15-ти суток непрерывной работы на 100% уровне мощности. Освоение номинальной мощности включает в себя испытания на уровнях мощности 40, 50, 75, 90 и 100%.
После освоения номинальной мощности выполняются гарантийные (сдаточные) испытания энергоблока и комплексное опробование энергоблока, а затем приемка в эксплуатацию.
Разрешение Ростехнадзора на сдачу энергоблока № 2 в ОПЭ Нововоронежская АЭС получила 3 июня 2019 г., после чего началось тестирование оборудования в различных режимах.
Первое включение энергоблока № 2 НВ АЭС-2 в сеть (энергопуск) состоялось 1 мая 2019 года.
Этап ОПЭ завершится после успешных испытаний на всех осваиваемых уровнях мощности, и после выполнения всех сдаточных испытаний энергоблока. В эксплуатацию новый блок будет сдан в конце 2019 года.
