Фото 3 мая 2017

Начало сборки реактора на 4-ом энергоблоке Ростовской АЭС

Специалисты цеха централизованного ремонта (ЦЦР) Ростовской АЭС совместно с подрядчиками АО «Сезам» начали сборку реактора четвертого энергоблока.

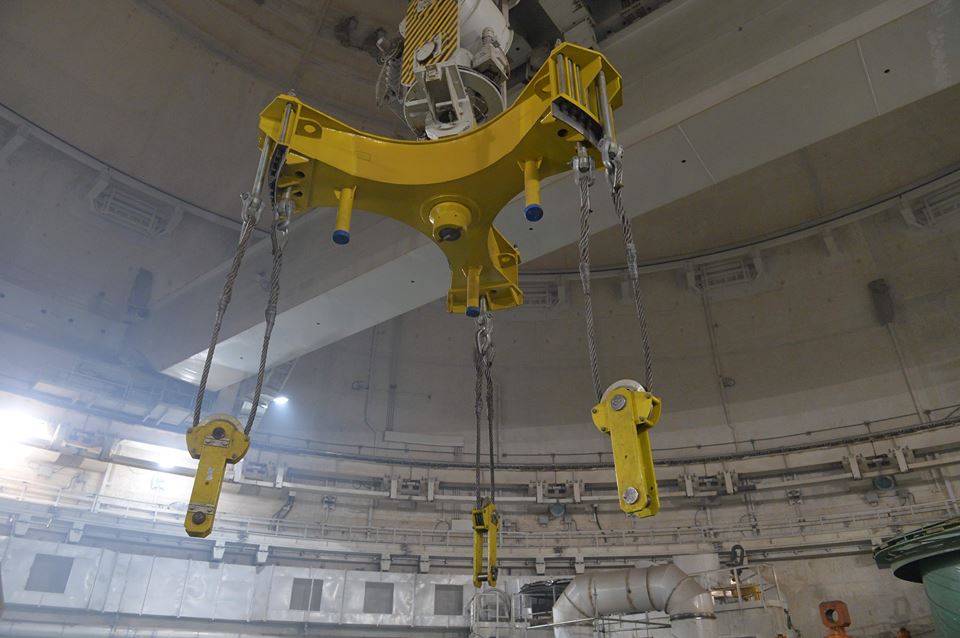

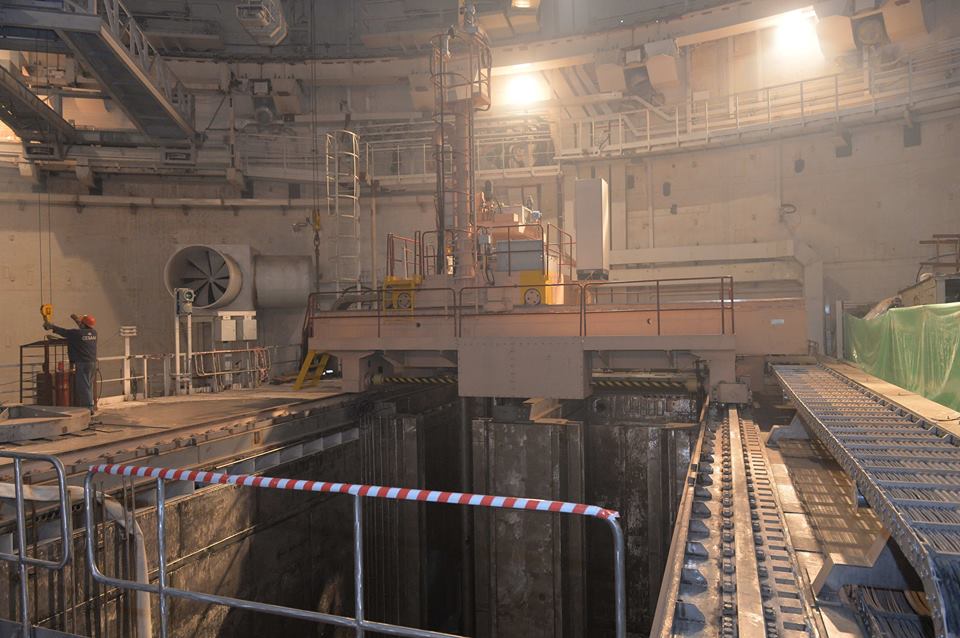

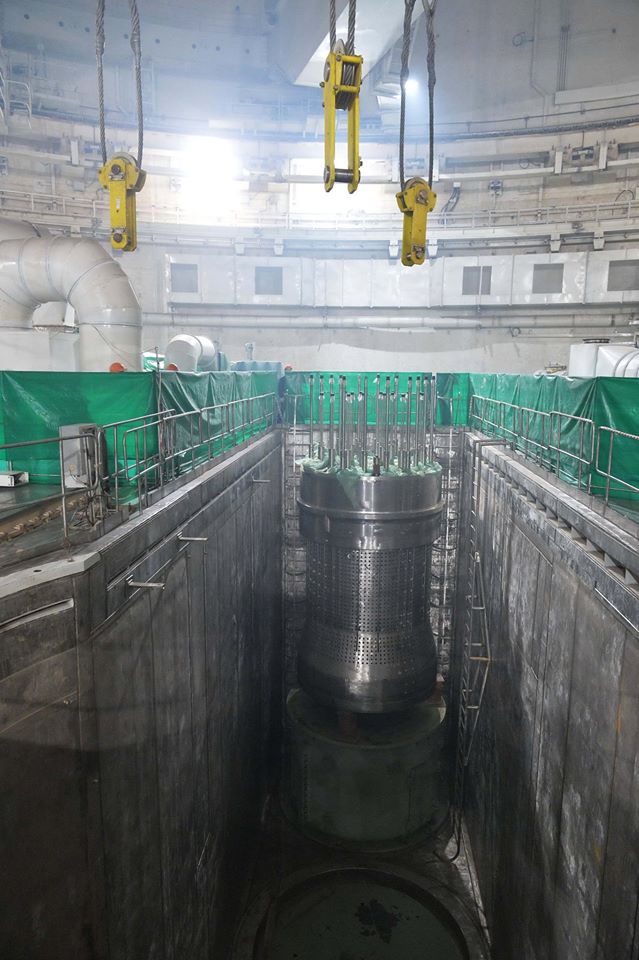

В течение 25 дней в реактор будут установлены все внутрикорпусные устройства (общим весом 150 тонн): внутрикорпусная шахта, выгородка и блок защитных труб. А с помощью перегрузочной машины произведут загрузку 163 имитаторов тепловыделяющих сборок (ИТВС).

По словам заместителя директора по капитальному строительству Алексея Федотова, по завершению сборки реактора волгодонские атомщики приступят к испытаниям реакторной установки, в том числе и на рабочих параметрах.

«Уже установили шахту реактора, ведем работы по монтажу выгородки, в ближайшие дни начнем загрузку ИТВС. Работы по сборке реактора планируем завершить до конца текущего месяца. После сборки реактора начнем его гидроиспытания и циркуляционную промывку, чтобы еще раз проверить качество монтажа первого контура», - отметил Алексей Федотов.

После гидроиспытаний и циркуляционной промывки на пусковом энергоблоке начнется технологический этап «горячей обкатки» реакторной установки. В реакторе будут созданы температурные условия подобные возникающим при реальной работе ядерного реактора. Это позволит специалистам снять различные характеристики работы оборудования: тепловыделение, теплопотери, расходы теплоносителя и другие показатели, доказывающие безопасность реактора и соответствие его работы требованиям проекта.

Пуск энергоблока №4 Ростовской АЭС запланирован на 2017 год.
