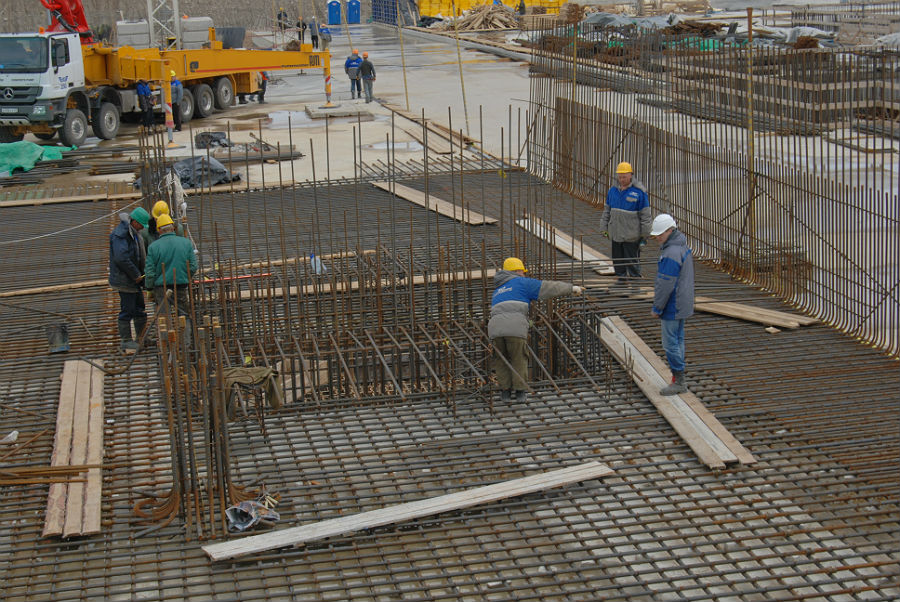

23 мая строители Балтийской атомной станции завершили бетонирование второй и третьей захватки фундаментной плиты здания реакторного отделения энергоблока №1. Работы проводили сотрудники компании «Титан-2» под контролем филиала ОАО «Концерн «Росэнергоатом» «Дирекция строящейся Балтийской АЭС» и генерального подрядчика ОАО «НИАЭП».
Заливка бетона велась посменно, в круглосуточном режиме. В час рабочие атомщики укладывали более 60 куб м. высокопрочного бетона B40W6F100. Всего было залито 4 228 куб м.. Высота плиты реакторного отделения поднялась с отметки – 10, 85 м. до – 8, 85 м.. Общая площадь фундаментной плиты – 2114 кв. м. Каждая партия бетонной смеси проверялась сертифицированной строительной лабораторией. Кроме того, для повышенного контроля за качеством выполнения работ, были привлечены специалисты в области укладки бетона ведущего российского института «ОАО ВНИИГ им. Б.Е. Веденеева».
« На сегодняшний момент проводится контроль температурного режима и уход за бетоном. Через специально установленные скважины снимаются температурные показатели. Ведется контроль за набором прочности бетона», – сказал главный инженер УКС ОАО филиала «Концерн Росэнергоатом» «Дирекция строящейся Балтийской АЭС» Александр Чеботарев.
Он отметил, что когда залитый бетон наберет прочность до 70%, строители приступят к монтажу герметической облицовки фундаментной плиты и стены кольцевого коридора, после чего будут завершены работы по бетонированию оставленных технологических пазух фундаментной плиты здания реакторного отделения энергоблока №1.
