На координационном совещании по сооружению второй очереди (энергоблоки № 3 и № 4) Тяньваньской АЭС в Китае специалисты ОАО «СПбАЭП» (генеральный проектировщик станции) обсудили с представителями китайского заказчика широкий круг вопросов проектирования будущей станции.
В ходе совещания стороны рассмотрели более 100 вопросов по системам вентиляции, пожаротушения, контроля и управления технологическими процессами и составили график передачи документов по проекту. Было отмечено, что, учитывая сжатые сроки сооружения второй очереди АЭС, для выпуска рабочей документации СПбАЭП необходимо получить от китайской стороны интерфейсные данные по оборудованию, закупаемому китайской стороной, в кратчайшие сроки.
На совещании была также согласована возможность подъема купольной части оболочки энергоблока в сборе за один прием. На первой очереди Тяньваньской АЭС эта операция производилась в два этапа.

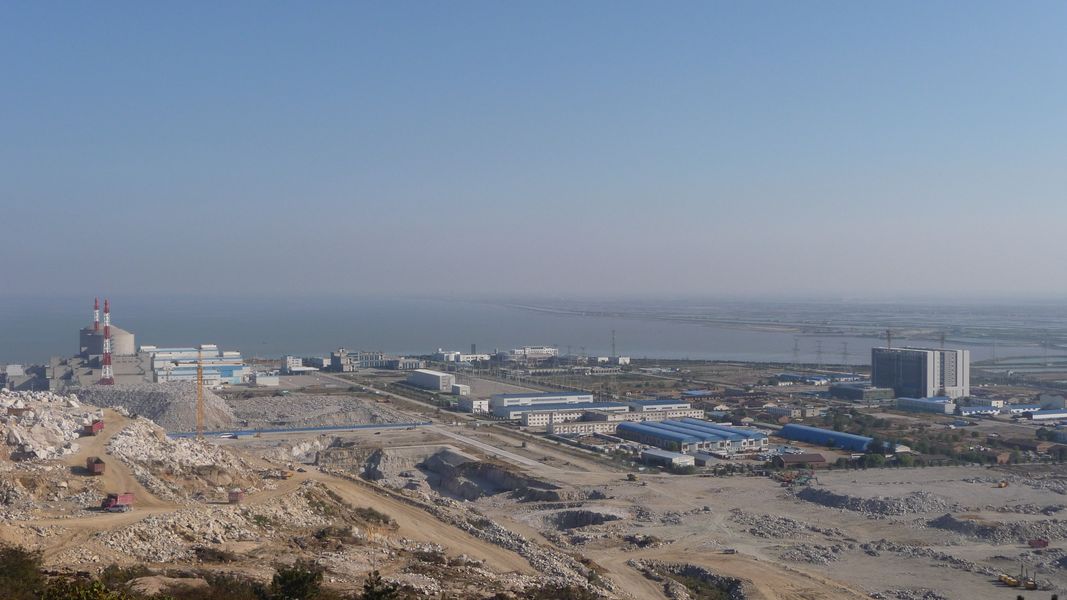

Заливка первого бетона на второй очереди станции запланирована на конец текущего года. Сейчас идет приемка котлована под энергоблок № 3, после чего начнутся работы по укладке пластового дренажа. Одновременно завершается подготовка котлована под блок № 4.
Первая очередь Тяньваньской АЭС, сооруженная по проекту СПбАЭП, была введена в эксплуатацию в 2007 году. По мнению экспертов, эта станция – одна из самых надежных и безопасных в мире.
