9 октября на площадке АЭС «Фуцин» в китайской провинции Фуцзянь был успешно осуществлен монтаж купола реакторного здания энергоблока №3. По сообщению компании «China Nuclear Engineering and Construction Corporation (CNECC)», на которое ссылается WNN, установка купола массой 160 тонн заняла 30 минут.
Строительство энергоблоков №№1,2 АЭС «Фуцин» началось в ноябре 2008 и в июне 2009 гг. соответственно. Ввод их в промышленную эксплуатацию запланирован на октябрь 2013 и августа 2014 гг. Всего на площадке предполагается разместить шесть энергоблоков, построенных на базе реактора китайской конструкции CPR-1000. Общая стоимость строительства 6 ГВт ядерных мощностей оценивается в 100 млрд. юаней (US$15,9 млрд.).

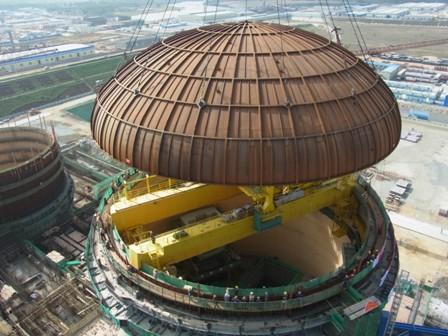

25 сентября монтаж купола здания реактора был успешно произведен на энергоблоке №2 АЭС «Чанцзян» в провинции Хайнань. Конструкция массой 173 тонны была установлена на штатное место в течение 48 минут, сообщили в CNECC. АЭС «Чанцзян» является совместным проектом CNNC (51%) и «China Huaneng Group» (49%). Строительство энергоблока №1 с реактором CNP-600 началось в апреле 2010 года, первый бетон в фундамент энергоблока №2 с реактором такого же типа был залит в ноябре того же года. Пуск в эксплуатацию первого энергоблока запланирован на конец 2014 года. В 2015 году предполагается пустить энергоблок №2. В общей сложности к концу 2015 года в Китае могут быть введены в эксплуатацию до 27 новых энергоблоков атомных станций.
