На сооружении Нововоронежской АЭС-2 (генеральный проектировщик и генподрядчик – ОАО «Атомэнергопроект», Москва) план строительно-монтажных работ за 2012 год выполнен на 108%.
Такая информация была озвучена на заседании оперативного Штаба по сооружению НВО АЭС-2, прошедшего 10 января с участием представителей ОАО «Концерн Росэнергоатом», ОАО «Атомэнергопроект» и подрядных организаций. На совещании обсуждались итоги 2012 года, а также планы и целевые задачи на 2013 год.
Заместитель генерального директора ОАО «Концерн Росэнергоатом» - директор филиала «Управление сооружением объектов» Александр Паламарчук, проводивший заседание Штаба, отметил, что в 2012 году на НВО АЭС-2 проделана колоссальная работа, и пожелал участникам сооружения атомной станции эффективной работы в наступившем году.

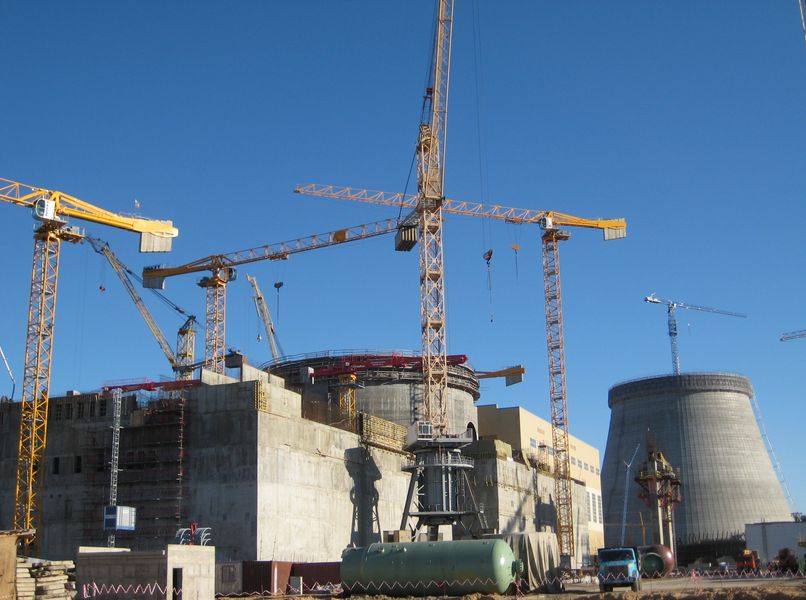

В числе значимых событий прошедшего года - монтаж купола реакторного здания энергоблока №1, ввод в эксплуатацию полярного крана, установка на штатное место корпуса реактора и оборудования реакторной установки (компенсатор давления, парогенераторы, главные циркуляционные насосы).
Также в 2012 году строители завершили возведение вытяжной башни испарительной градирни (высота – 171 метр), которая на сегодняшний день является самой высокой в России.
Значимым событием 2012 года стала подача напряжения в здание общестанционного распредустройства, откуда мощность будет подана на первоочередные объекты НВО АЭС-2, задействованные в пусконаладочных работах.
В настоящее время на энергоблоке №2 подходит к завершению возведение цилиндрической части гермооболочки реакторного здания, кроме того, продолжаются монтажные работы в шахте реактора: в декабре на штатное место установлены «сухая защита» и опорная ферма.
В общей сложности в минувшем году было уложено более 130 тысяч кубометров бетона и 13,5 тысяч тонн арматуры, смонтировано 7 тысяч тонн технологического оборудования.
На Нововоронежской АЭС-2 в 2013 году планируется увеличение объема тепло- и электромонтажных работ. «В текущем году мы завершим монтаж электротехнического оборудования, участвующего в подаче напряжения на собственные нужды. Это позволит приступить к пусконаладочным работам и испытаниям технологических систем» - подчеркнул генеральный директор ОАО «Атомэнергопроект» Марат Мустафин.
Также в 2013 году специалисты выполнят сварку главного циркуляционного трубопровода, соединяющего оборудование первого контура энергоблока №1. Кроме того, в здании турбины энергоблока №2 начнется монтаж основного технологического оборудования.
