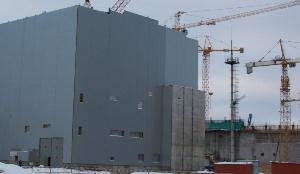

В начале февраля строители планируют завершить бетонирование фундамента здания очистки вод первого энергоблока ЛАЭС-2.
Подготовительные работы здесь начались во втором квартале 2012 года. В июле было завершено устройство котлована для здания установки очистки вод предпусковых промывок с баками собственных нужд.
Сейчас на стройплощадке ведется бетонирование строительных конструкций здания от отметки -4.30 до нулевой отметки. Уже уложена большая часть — 92 кубометра бетона и финал этого этапа близок: до завершения бетонирования осталось 50 кубометров раствора.
