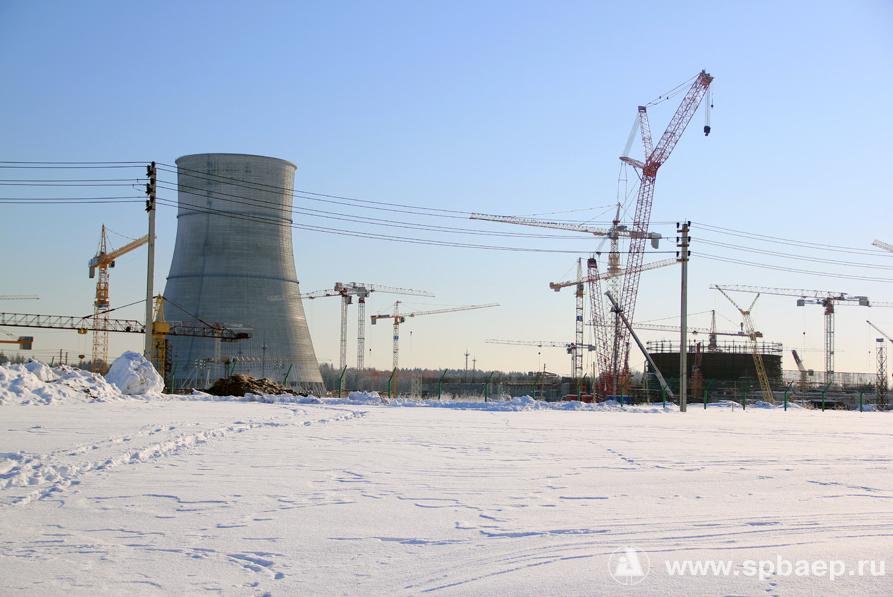

8 февраля 2013 года на строительной площадке Ленинградской АЭС-2 закончилось бетонирование наружной защитной оболочки (НЗО) на здании реактора энергоблока №1 с отметки +19.75 до отметки +23,75 в объеме 512 куб. м, что стало одним из контрольных событий февраля. Бетонирование НЗО откроет дополнительные фронты работ по сооружению зданий ядерного острова в области примыкания к зданию реактора.
В настоящее время работы на строительной площадке ведутся на 145 объектах. Наращиваются темпы и объемы работ. По состоянию на начало февраля на здании реактора энергоблока №1 выполнены работы: устройство гермооблицовки внутренней защитной оболочки (ВЗО) с отметки +22,00 до отметки +34,20; бетонирование ВЗО до отм. +19,50; бетонирование перекрытия на отметке +8,00; армирование шахты реактора до отметки +11,27.
На здании турбины энергоблока №1 выполнено бетонирование фундамента под турбоагрегат; смонтирован кран грузоподъемностью 220 тонн, завершаются работы по его пуско-наладке; монтаж металлоконструкций ферм кровли; бетонирование стен выше отметки +15,90.
На здании реактора энергоблока №2 выполнены работы: устройство облицовки ВЗО с отметки -1,25 до отметки +9,40; бетонирование НЗО с отметки -1,25 до отметки +2,50; бетонирование шахты реактора до отметки -1,25; устройство внутренних строительных конструкций до отметки -1,25.
