На Нововоронежской АЭС-2 (генеральный проектировщик и генподрядчик ОАО «Атомэнергопроект», Москва) в здании комплектного распределительного устройства напряжением на 220 кВ начались пусконаладочные работы.
Информация об этом была озвучена на заседании оперативного Штаба сооружения Нововоронежской АЭС-2, одним из основных вопросов которого стала реализация такого ключевого события 2013 года как подача напряжения на собственные нужды атомной станции.

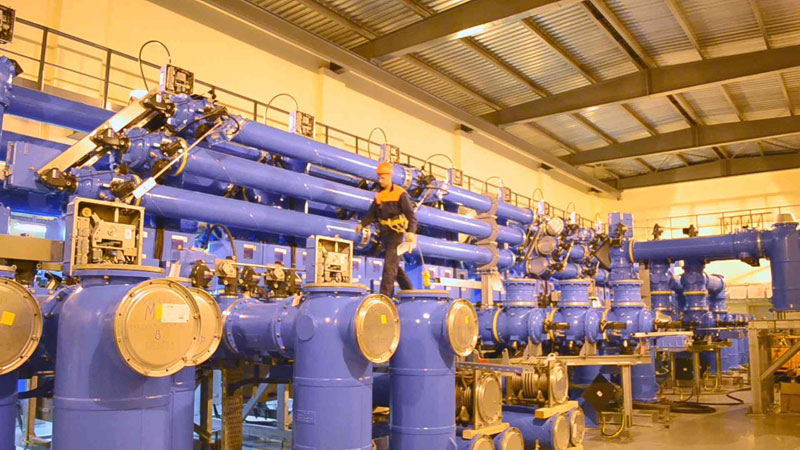

Как было отмечено в ходе совещания, на данный момент в здании КРУЭ-220 завершен монтаж токопроводов, шкафов управления и высоковольтного оборудования. Для проведения пусконаладочных работ организовано электроснабжение оборудования.
КРУЭ-220 входит в состав общестанционного электротехнического оборудования и предназначено для приема мощности с внешних линий электропередачи и распределения его на площадке строящейся станции. С помощью КРУЭ-220 электроэнергией будут обеспечены первоочередные объекты строящей станции, связанные с водоподготовкой, тепло- и энергоснабжением. Ввод оборудования в эксплуатацию запланирован в IV квартале текущего года.
В проекте «АЭС-2006», по которому сооружается Нововоронежская АЭС-2, в схеме выдачи мощности на распределительных подстанциях впервые применены комплектные распредустройства 220/500кВ закрытого типа с элегазовой изоляцией. Преимущество данного оборудования – в современных компоновочных решениях: по сравнению с открытыми распредустройствами, которые до сих пор применялись в атомной энергетике, площадь закрытого - в несколько раз меньше. Также КРУЭ отличает высокая надежность и безопасность в обслуживании.
