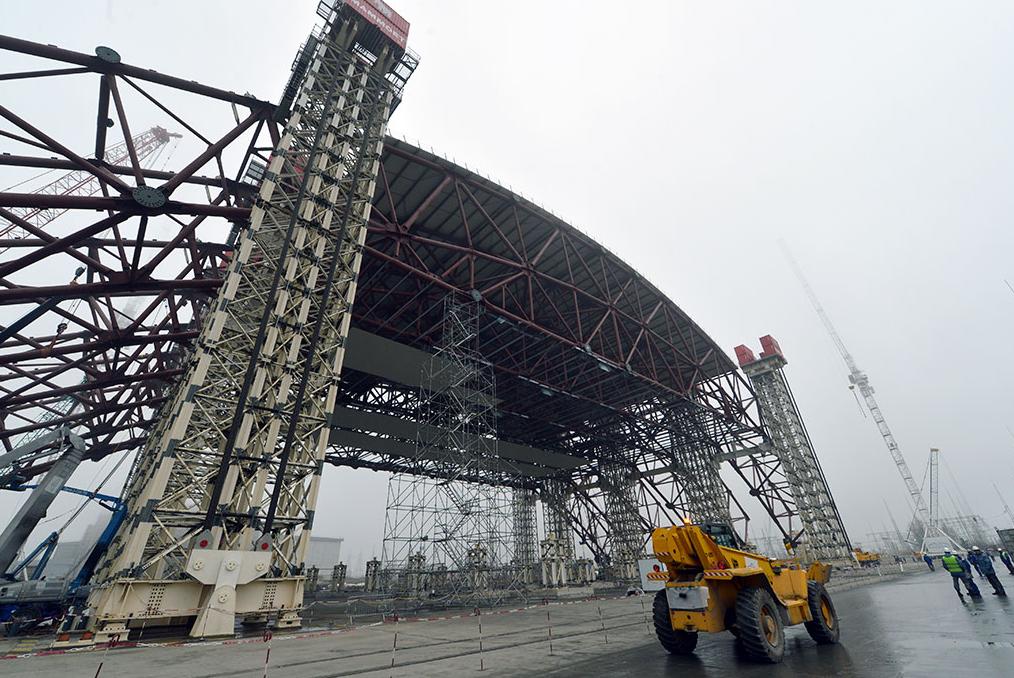

11 октября на площадке объекта «Укрытие» Чернобыльской АЭС завершился третий подъем восточной части арки Нового безопасного конфайнмента (НБК). Как сообщили на ЧАЭС, третий подъем «несколько отличался» от двух предыдущих операций, так как включал в себя несколько этапов.
Первый этап – поддомкрачивание арки на высоту 110 метров (выше проектного положения) – был выполнен 14-16 сентября. Вес арки при этом был полностью перенесен на системы поддомкрачивания. В период с 17 сентября производился заключительный монтаж боковых сегментов арки, а также ее опорных частей.
Параллельно были смонтированы пути надвижки и другие вспомогательные конструкции на фундаментах монтажной зоны. Процесс передачи нагрузки восточной части арки с подъемных башен на фундаменты монтажной зоны и установки ее в проектное положение был завершен 11 октября. Операция по перемещению восточной части арки к месту ожидания до основной надвижки будет выполнена весной 2014 года, а на освободившейся площадке начнутся работы по сборке металлоконструкций западного сегмента арки. До этого момента будут завершены все работы по монтажу обшивки восточной части арки.
