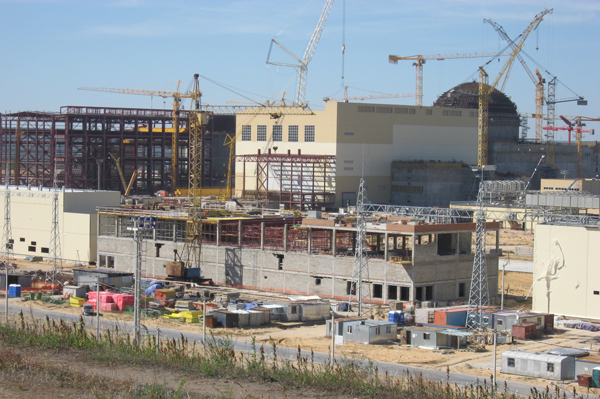

Специалисты ОАО «Энергоспецмонтаж» (входит в контур управления ОАО «Атомэнергопроект») приступили к работам по монтажу перекрытия реакторного зала второго блока Нововоронежской АЭС-2 на отметке +26,3 метра.
Устройство перекрытия является заключительным этапом строительных работ, позволяющим начать монтаж основного оборудования. При производстве строительных работ на отметке +26,3 м планируется уложить 919 кубометров бетонной смеси, 238 тонн арматуры, а также смонтировать закладные детали для последующих работ по монтажу основного оборудования.
