ОАО «Энергоспецмонтаж» (входит в контур управления ОАО «Атомэнергопроект») завершил один из важнейших этапов монтажа полярного крана - сварку рельсового пути в здании реактора второго энергоблока строящейся Нововоронежской АЭС-2.
Специалисты компании закончили сварку рельсового пути под кран на отметке +38,50 м с опережением графика работ на четверо суток. Аналогичные работы на первом блоке Нововоронежской АЭС-2 были выполнены за 14 суток.

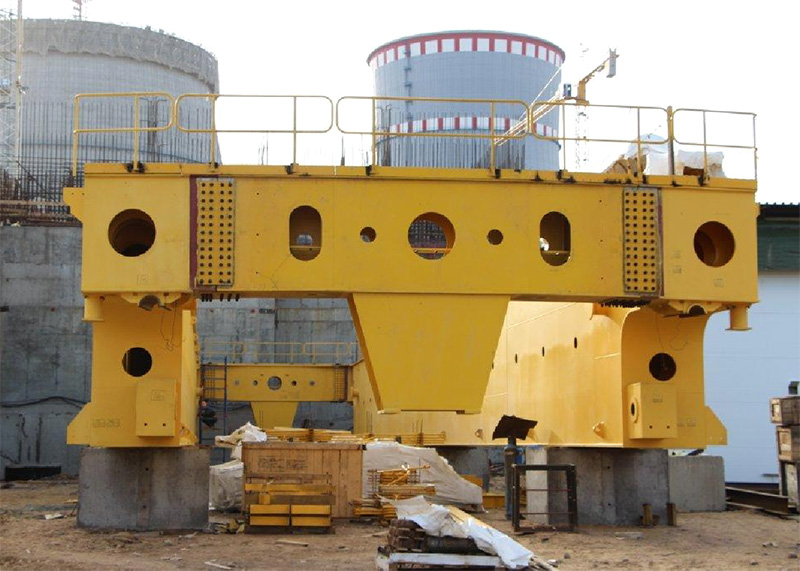

В настоящий момент производится контрольная сборка механизмов полярного крана.
Мостовой кран кругового действия (полярный кран) грузоподъемностью 360 тонн предназначен для монтажа крупногабаритного и тяжеловесного оборудования гермозоны (корпуса реактора, парогенераторов, компенсатора давления и др.). После ввода атомной станции в эксплуатацию кран используется при проведении ремонтных работ и транспортировке топлива.
