4
На площадке строящегося энергоблока №4 Белоярской АЭС в настоящее время трудятся в общей сложности 5464 человека, в том числе на пуско-наладочных работах – 400 человек.

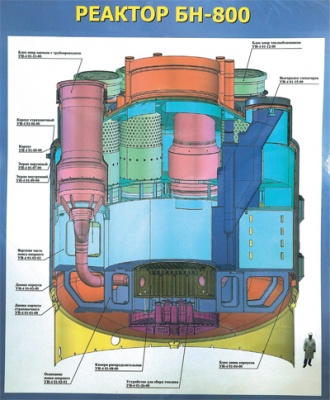

В здании реактора энергоблока №4 выполнены загрузка сплава гидрозатворов поворотных пробок, монтаж газовых задвижек перегрузочных барабанов, монтаж гидропривода обратного клапана главных циркуляционных насосов, монтаж механизма поворота большой поворотной пробки и его подключение в соответствии с электрической схемой проекта. Завершены работы в защищённом пункте управления противоаварийными действиями (ЗПУ ПД АЭС).
Строительство энергоблока № 4 Белоярской АЭС находится в завершающей фазе. Первый этап физического пуска (начало загрузки топлива) реактора БН-800 запланирован в декабре 2013 года, энергетический пуск энергоблока (начало выработки электроэнергии) запланирован на 2014 год.
