18 марта 2014

«Энергоспецмонтаж» приступил к автоматической сварке трубопроводов в машинном зале первого энергоблока Нововоронежской АЭС-2

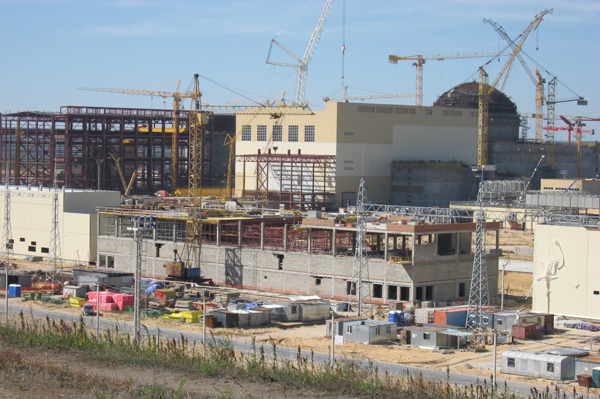

Стройплощадка НВАЭС-2

ОАО «Энергоспецмонтаж» (входит в контур управления ОАО «Атомэнергопроект») приступило к автоматической сварке одного из  основных трубопроводов  машинного зала блока №1 Нововоронежской  АЭС-2 – трубопровода питательной  воды.

В ходе технологической операции специалисты филиала «Северозападный» (ОАО «Энергоспецмонтаж») смонтируют в общей сложности 300 тонн трубопровода из стали и заварят около 115 стыков диаметром  426 х 24 мм и 630 х 28 мм. Около 50% стыков будет заварено методом автоматической сварки.

Ожидается, что применение автоматической сварки позволит в 2,5 раза увеличить производительность сварочных работ при стабильном высоком качестве и в  конечном итоге значительно сократить сроки монтажа трубопроводов.
