2 июня 2014

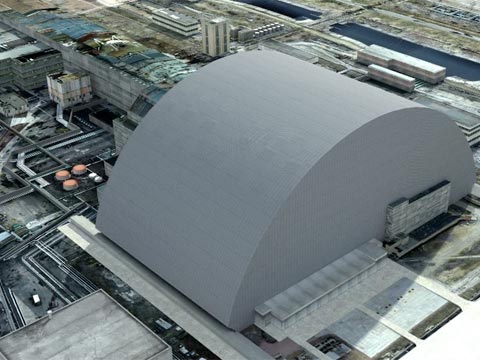

Строительство нового безопасного контеймента (НБК) на Чернобыльской АЭС планируют завершить к ноябрю 2017 года

Французский концерн Novarka, генподрядчик строительства нового безопасного конфаймента (НБК) на Чернобыльской АЭС, планирует завершить возведение объекта в ноябре 2017 года, сообщил директор проекта Николя Кай на площадке ЧАЭС в четверг.

"Всё идёт по графику. Я могу сказать, что окончательный срок - это ноябрь 2017 года",

- сказал он.

Н.Кай уточнил, что на сегодня уже смонтирована восточная часть арки НБК. В настоящее время монтируется западная часть арки, её первый подъём уже выполнен, второй подъём будет завершён в конце июля, третий - в конце осени.

Как сообщалось со ссылкой на директора департамента ядерной безопасности ЕБРР Винса Новака, реализация чернобыльских проектов потребует дополнительно около 500 миллионов евро, помимо уже собранных в фонд "Укрытие".
