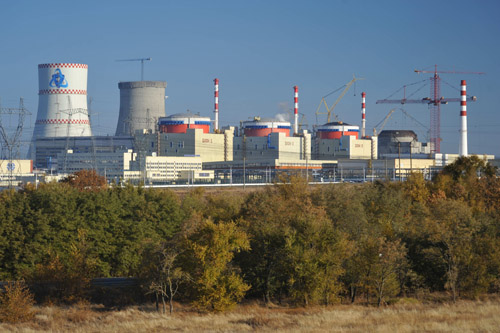

Этап горячей обкатки реакторной установки энергоблока №3 завершён. В рамках этого масштабного технологического процесса, важнейшего на этапе пуско-наладочных работ, специалисты пуско-наладки ОАО «Атомтехэнерго» и эксплуатационный персонал Ростовской АЭС провели весь комплекс предпусковых испытаний.
Были опробованы системы защиты первого и второго контуров от превышения давления и проведены испытания работы главных циркуляционных насосов на горячих параметрах реакторной установки, проверены системы электропитания собственных нужд. Также проведена комплексная проверка системы управления защитой реакторной установки. Всего за весь этап «холодной» и «горячей» фазы обкатки смонтированного оборудования реактора, было проведено более ста пятидесяти испытаний. В горячей фазе, которая началась 18 сентября, испытания проходили при заданных рабочих параметрах – давление в первом контуре 160 кг/кв. см, температура - 280 градусов Цельсия.
После завершения горячей обкатки, в соответствии с планом подготовки энергоблока к физическому пуску, в течение 21 суток будет проведена ревизия основного и вспомогательного оборудования первого и второго контуров энергоблока. А с 20 по 31 октября на Ростовской АЭС будет проведена предпусковая целевая комплексная проверка энергоблока комиссией Ростехнадзора.
«По сути, это проверка готовности энергоблока к эксплуатации. Кроме готовности систем и объектов будет проверена и готовность к работе персонала»,
- пояснил суть предстоящих мероприятий директор Ростовской АЭС Андрей Сальников.
Успешное завершение операции обкатки и положительное заключение целевой комиссии Ростехнадзора будет означать полную готовность энергоблока к началу этапа физического пуска, то есть загрузки в реактор тепловыделяющих сборок с ядерным топливом. Пуск энергоблока №3 Ростовской АЭС запланирован в 2014 году.
