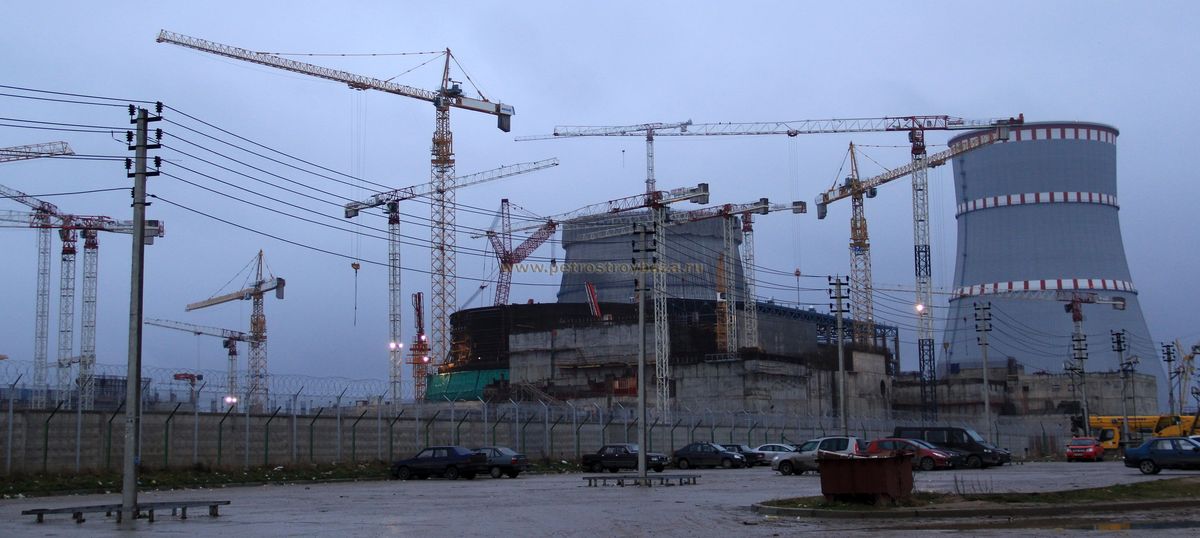

Госкорпорация "Росатом" не исключает возможности переноса срока ввода энергоблока № 2 Ленинградской АЭС-2, сообщил "Интерфаксу" директор по капитальным вложениям Госкорпорации Геннадий Сахаров.
На сегодняшний день, в связи с кризисными событиями и возможным сокращением потребления электроэнергии, которое прогнозирует Минэкономразвития, в целях оптимизации, идет корректировка дорожной карты и инвестпрограммы ОАО "Концерн Росэнергоатом".
"У нас по первоначальному прогнозу предполагался ввод по два блока в год, сейчас мы идем приблизительно на один блок в год",
- сказал он.
"Мы сейчас, возможно, передвинем второй блок ЛАЭС-2. Сейчас рассматривается вариант по передвижке его под сроки вывода первого блока первой очереди ЛАЭС",
- сообщил Г.Сахаров, пояснив, что Росатом планирует синхронизировать вводы новых энергоблоков под даты вывода из эксплуатации действующих энергоблоков в целях минимизации затрат на строительство сетей и т.д.
По его словам, на сегодняшний день также обсуждается возможность сдвига ввода энергоблока № 4 Ростовской АЭС (ввод запланирован на 2017 год - прим. ИФ), однако, по мнению Г. Сахарова, этого не произойдет "Ростов, скорей всего, вряд ли будет передвинут", - сказал он.
"Сейчас пока никаких решений не принято идет обсуждение возможной сдвижки. Мы постараемся все-таки ввод блоков привязать больше к выводу из эксплуатации, чтобы не потерять общий уровень мощности, которую выдает Росатом,
- отметил он.
Относительно планируемого строительства энергоблоков №№ 3 и 4 ЛАЭС-2, Г. Сахаров отметил, что "в перспективе они есть". Энергоблоки 2-4 ЛАЭС-2 строятся под замещение тех блоков, которые отработают свой энергоресурс и будут выводиться из эксплуатации.
"Эта идея пока остается. Единственное, они будут сдвинуты вправо, т.е. вводиться именно под замещение, а не раньше",
- пояснил он.
По его словам, Росатом готовит свои предложения в Минэнерго.
Накануне замминистра энергетики РФ Вячеслав Кравченко сообщил журналистам, что обсуждается возможность переноса сроков ввода объектов по договорам о предоставлении мощности (ДПМ), кроме того, по АЭС с Росатомом рассматривается "вопрос о сдвижке части блоков вправо". По его словам, речь идет о Ленинградской и Ростовской АЭС.
В конце декабря директор ЛАЭС-2 Юрий Галанчук сообщал журналистам, что сдача в промышленную эксплуатацию энергоблока № 2 ЛАЭС-2 может состояться раньше 2019 года. Ввод в промышленную эксплуатацию энергоблока № 1 намечен на 2016 год, при этом физпуск запланирован до конца 2015 года.
По словам директора действующей Ленинградской АЭС Владимира Перегуды, техзадание для вывода из эксплуатации энергоблока № 1 Ленинградской АЭС планируется разработать в 2015 году, а его остановка намечена на 2018 год.
"После этого (остановки блока - ИФ) начнется выгрузка топлива, которая займет около 5 лет",
- отмечал он.
Энергоблок № 2 Ленинградской АЭС планируется остановить через три года после остановки энергоблока № 1.
