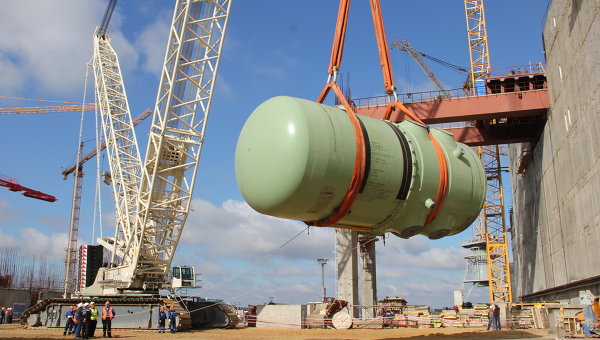

Специалисты завершили сборку реактора строящегося первого энергоблока Нововоронежской АЭС-2, в ближайшее время начнется этап гидроиспытаний, говорится в сообщении станции.
"Процедура включала в себя установку внутрикорпусных элементов, загрузку в реактор имитаторов тепловыделяющих сборок (ИТВС), установку блока защитных труб и верхнего блока — крышки реактора. В настоящее время реактор полностью собран и готов к заполнению водой",
— отмечается в сообщении.
Параллельно со сборкой реактора специалисты проводили уплотнение главного циркуляционного трубопровода (ГЦТ): были уплотнены элементы главных циркуляционных насосов, закрыты парогенераторы, коллекторы по первому контуру, в ближайшие дни будет закрыт компенсатор давления, так как в первый контур входит не только ГЦТ, но и системы, которые непосредственно врезаются в него.
В ближайшее время специалисты начнут заполнять водой первый контур с целью проверки его целостности и плотности, после чего начнется этап гидроиспытаний.
Пуск первого блока запланирован на декабрь 2015 года.
Сооружение Нововоронежской АЭС-2 (два энергоблока мощностью 1,2 тысячи мегаватт каждый) в Воронежской области началось в 2007 году по проекту АЭС-2006, в котором впервые в России применена реакторная установка ВВЭР-1200.
