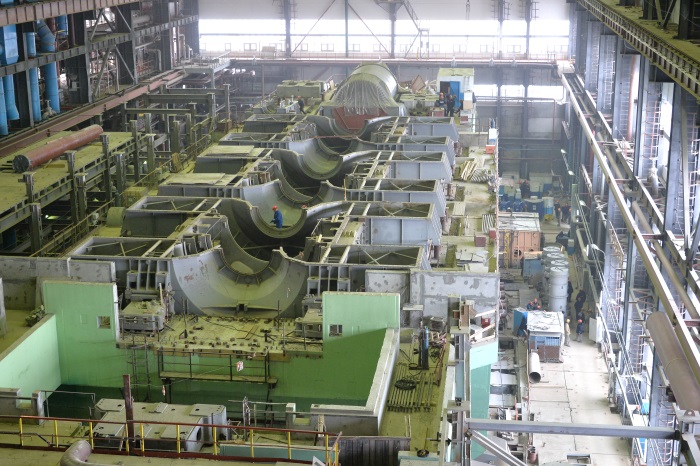

В машинном зале строящегося энергоблока №4 Ростовской АЭС установлен статор генератора турбины, сообщили 11 января на атомной станции. Установка статора была произведена «в короткие сроки, в течение суток после его доставки на стройплощадку».
Параллельно в машинном зале ведутся работы по монтажу трубопроводов технологических систем. По проекту в машзале четвертого энергоблока должно быть смонтировано свыше 3000 тонн трубопроводов. В реакторном отделении выполняются работы по подготовке к сварке главного циркуляционного трубопровода (ГЦТ), который соединит оборудование первого контура энергоблока: реактор, парогенераторы и главные циркуляционные насосы. Непосредственно сварочные работы планируется начать в феврале 2016 года. Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
