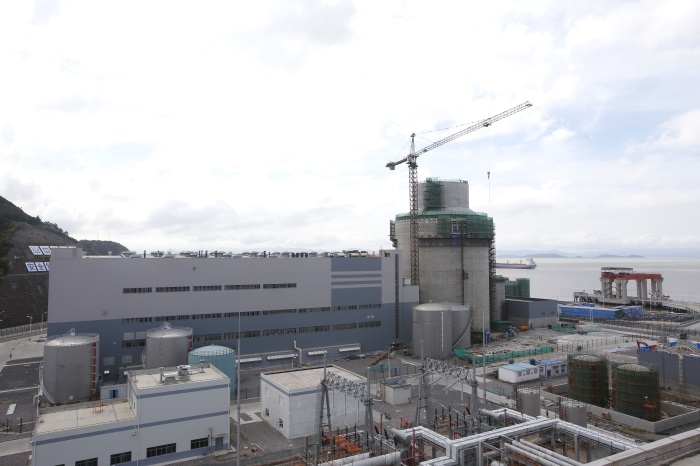

Горячая обкатка оборудования реакторной установки на строящемся энергоблоке №1 АЭС "Саньмень" в Китае начнется в июле. Осенью этого года планируется осуществить загрузку ядерного топлива.
Об этом сообщил 28 июня в ходе панельной дискуссии на Всемирной ядерной выставке в Ле-Бурже президент по регионам Америки и Европы, Ближнего Востока и Африки "Westinghouse Electric Co." Марк Морано, добавив, что ввод блока в промышленную эксплуатацию состоится в 2017 году.
Холодные гидростатические испытания на блоке с реактором AP1000 завершилась 26 мая.
В марте официальный представитель компании "State Nuclear Power Technology Corp." (SNPTC) заявил, что первый блок АЭС "Саньмень" может быть включен в сеть до конца года с вводом в промышленную эксплуатацию в марте 2017 года, сообщает "Platts".
SNPTC, отвечающая за освоение технологии строительства и консолидацию прав интеллектуальной собственности на конструкцию реактора AP1000, ведет строительство четырех ядерных энергоблоков: на площадках АЭС "Саньмень" в провинции Чжэйцзян и АЭС "Хайян" в провинции Шаньдон.
