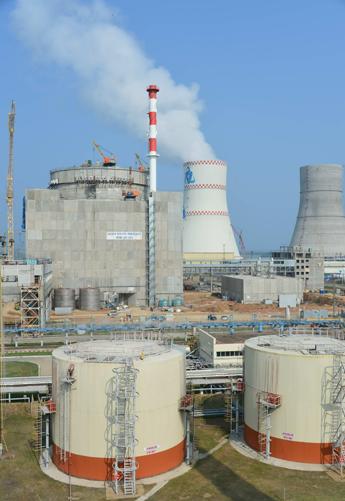

На строящемся энергоблоке №4 Ростовской АЭС смонтировано 48 канатов системы преднапряжения защитной оболочки (СПЗО) реакторного отделения. Таким образом, объем выполнения работ на данном объекте приближается к отметке 40%.
О сути и сроках проводимой операции рассказал заместитель директора по капитальному строительству Ростовской АЭС Алексей Федотов:
«Система преднапряжения защитной оболочки состоит из 132 специальных металлических канатов, создающих дополнительный запас прочности гермооболочке, которая является одним из элементов системы локализации аварий. Процесс натяжения СПЗО выполняется по определённой схеме в несколько этапов».
По словам А. Федотова, все работы по натяжению канатов должны быть завершены до середины сентября.
Монтаж системы преднапряжения защитной оболочки одна из основных операций предшествующая испытанию гермооболочки на герметичность и плотность. Она предназначена для предотвращения выхода радиоактивных веществ в окружающую среду при авариях.
Герметичная оболочка реакторного отделения выполнена из предварительно напряженного железобетона с внутренней облицовкой металлом, что позволяет выдерживать такие виды экстремальных воздействий, как максимальное расчетное землетрясение интенсивностью 7 баллов, смерчи, ураганы, воздушные ударные волны.
В реакторном отделении ведутся пусконаладочные операции машины перегрузки топлива и подготовительные работы к установке последней гидроёмкости системы аварийного охлаждения активной зоны реактора.
В машзале основной фронт работ - на монтаже турбины.
Пуск энергоблока №4 намечен на 2017 год.
