15 ноября 2016 г. на Нововоронежской АЭС состоялось заседание оперативного штаба по сооружению энергоблоков №6 и №7 с участием представителей Концерна «Росэнергоатом» и подрядных организаций. Помимо вопросов сооружения отдельно был рассмотрен вопрос непланового останова энергоблока №6.
Как сообщалось ранее, в ночь на 10 ноября 2016 г. в ходе проведения испытаний энергоблока №6 НВАЭС произошел отказ электрического генератора, что привело к отключению энергоблока от сети. Системы защиты станции отработали в штатном режиме. Предварительная оценка отклонения по международной шкале ядерных событий INES – «ноль», то есть является несущественным для безопасности станции и персонала.
По итогам события была сформирована комиссия, которая определяет причину отказа. В качестве основной рассматривается версия короткого замыкания на электротехническом оборудовании.

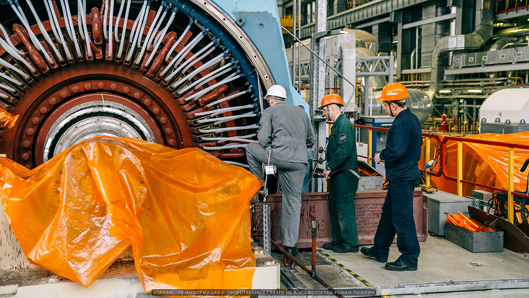

В ходе штаба были обсуждены два варианта выхода из сложившейся ситуации: проведение ремонтных работ по месту установки генератора или замена статора генератора на новый, ранее поставленный для энергоблока №7.
В результате наиболее оптимальным техническим решением, минимально влияющим на сроки завершения испытаний энергоблока, был признан второй вариант с заменой статора генератора.
«Блок №6 находится на этапе опытно-промышленной эксплуатации, - прокомментировал ситуацию директор Нововоронежской АЭС Владимир Поваров, - на этом этапе энергоблок проходит целый ряд испытаний, работает в разных режимах с целью тестирования нового оборудования во всех возможных ситуациях. Поэтому в отказе отдельных элементов оборудования нет ничего необычного. Наша задача - это выявление и оперативное устранение всех замечаний».
