Порядка 16 488 млн. рублей – такие средства заложены в 2017 году на выполнение всех работ, связанных с сооружением Курской АЭС-2, при этом основная часть этой суммы будет направлена на приобретение оборудования длительного цикла изготовления, а именно - оборудования реакторной установки и машинного зала.

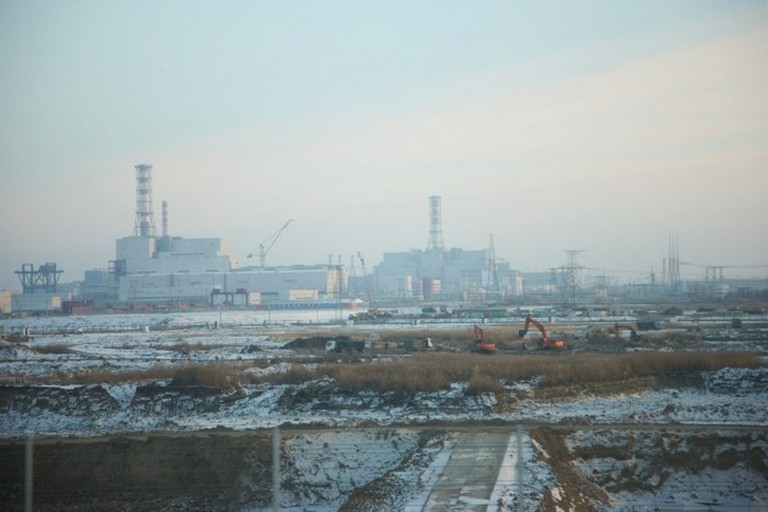

Приоритетной задачей 2017 года является обеспечение готовности строительной площадки к развороту работ основного периода строительства. Для этого необходимо завершить работы по формированию песчаного и песчано-гравийного основания под главный корпус энергоблока №1.
Также, для начала работ требуется обеспечить функционирование первоочередных объектов стройбазы: цеха изготовления армометаллоблоков, цеха дробеструйной очистки, водозаборных сооружений с водоводами до стройбазы, очистных сооружений хозбытовой канализации.
Продолжение работ по выполнению поставленных задач стало возможным по итогам 2016 года, среди которых можно отметить следующие реперные точки:
- 03.06.2016 - Получена лицензия на сооружение энергоблока № 1 Курской АЭС-2.
- 09.06.2016 - Госкорпорацией «Росатом» выдано Разрешение на строительство объекта капитального строительства «Курская АЭС-2. Энергоблоки №1 и 2. Энергоблок №1».
- 11.10.2016 - Федеральной службой по экологическому, технологическому и атомному надзору выдана лицензия № ГН-02-101-3269 АО «Концерн Росэнергоатом», дающая право на сооружение ядерной установки энергоблока №2 Курской АЭС-2.
- 20.10.2016 - Государственной корпорацией по атомной энергии «Росатом» выдано Разрешение на строительство «Курской АЭС-2. Энергоблоки №1 и №2».
Полностью пройден важный этап - выполнен план 2016 года в части разработки грунта под энергоблоки №1, 2.
Продолжается в плановом режиме строительство вспомогательных объектов, которые должны обеспечивать весь процесс сооружения станции замещения.
В стадии завершения работы по устройству дорожного полотна землевозной дороги к карьеру песка у деревни Липино.
