Вынужденный простой блока №1 АЭС "Grand Gulf" (США) приведёт к недовыработке более 5,5 миллиардов кВт×ч электроэнергии, а эксплуатирующая организация недополучит около 150 миллионов долларов.
Блок "Grand Gulf-1" был остановлен 8 сентября 2016 года. Впоследствии на блоке начала работать специальная инспекция комиссии по ядерному регулированию (NRC) в связи с выявленными нарушениями.
Останов блока 8 сентября 2016 года был вынужденным и связанным с необходимостью ремонта насоса системы отвода остаточного энерговыделения.
Ремонт завершился 24 сентября 2016 года, однако в ходе подготовки к пуску были выявлены "ещё две проблемы", вследствие чего простой блока затянулся до конца января.
В частности, было обнаружено "смещение" арматуры, из-за которой "альтернативная система отвода остаточного тепловыделения" оказалась в нерабочем состоянии, согласно выводам NRC.
Кроме того, 24 сентября операторы обнаружили "неожиданный рост уровня воды в корпусе реактора", который, по сообщению NRC, также был связан с упомянутым смещением (misalignment) арматуры.
Работы по пуску блока после устранения всех выявленных отказов начались 29 января 2017 года. На уровень 20% блок вышел 1 февраля 2017 года. На момент публикации новости мощность блока составляла 28%.

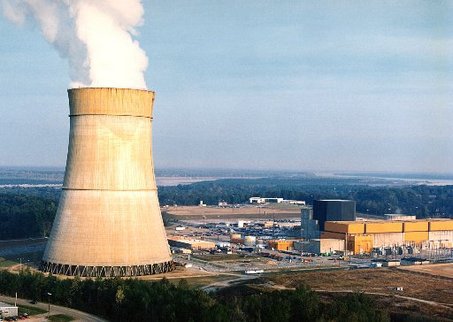

"Grand Gulf-1" - единственный блок на площадке. На нём установлен водяной кипящий реактор BWR-6. Мощность блока - 1419 МВт(э) по данным PRIS, или 1359 МВт(э) по данным из другого источника. Блок является самым мощным атомным энергоблоком в США.
Эксплуатирующая организация блока - компания "Entergy".
