Дистилляционно-обессоливающими установками (ДОУ) Ростовской АЭС подготовлен необходимый запас воды для проведения важной пост-монтажной операции – пролива систем на открытый реактор.
Проливные операции предусматривают проведение послемонтажной очистки смонтированных трубопроводов и оборудования реакторной установки химически обессоленной водой. Это важный этап на пути ввода энергоблока №4 АЭС в эксплуатацию.

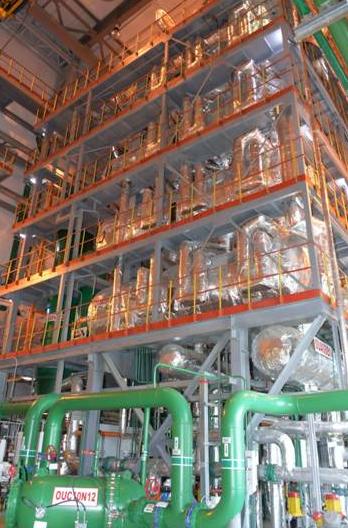

«Для производства химобессоленной воды у нас есть отдельно стоящее здание ДОУ, которое построено с вводом энергоблока №3. Оно предназначено и для обеспечения водой пускового блока №4. Сегодня суточный запас воды составляет около 4000 кубометров. Этого достаточно для сопровождения всех этапов пуско-наладочных операций. Требования к воде для проведения пусковых операций предъявляются самые жёсткие. Они должны отвечать всем требованиям нормативной документации, стандартам предприятия по ведению водо-химического режима»,
- рассказал о подготовке спецводы к проливным операциям начальник химического цеха Ростовской АЭС Виктор Пушкарёв.
Для процедуры обессоливания вода поступает из Цимлянского водохранилища и проходит через систему специальной очистки. Затем, прежде чем поступить в зону пуско-наладочных операций, она проходит многоступенчатый контроль качества в лаборатории химического цеха, которая оснащена современным высокотехнологичным оборудованием.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
