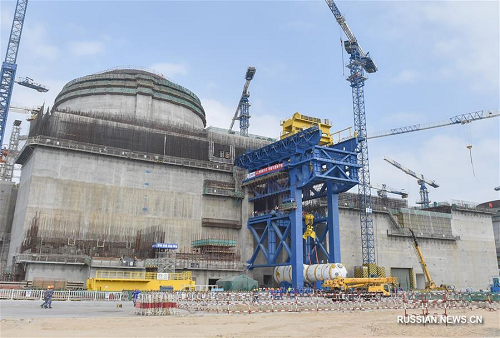

Важный участок работ завершён в ноябре 2017 года на строительстве блока №5 АЭС "Fuqing" (Китай) с реактором HPR-1000 - в проектное положение установлен парогенератор ZH-65 китайского производства.
Парогенератор был отгружен с завода-изготовителя 20 октября 2017 года.
После прибытия на площадку, 10 ноября 2017 года парогенератор был поставлен внутрь реакторного здания.
Далее начались работы по подготовке к установке парогенератора в проектное положение, продлившиеся 18 суток. Сама операция по установке была успешно проведена 28 ноября 2017 года.
