На площадке сооружения первого и второго энергоблоков станции замещения Курская АЭС-2 завершается подготовка к ключевому событию марта - началу армирования фундаментной плиты здания электроснабжения нормальной эксплуатации* энергоблока №1.
В конце 2017 года были завершены работы по формированию искусственного основания под данный объект. Выполнены также работы по устройству подбетонки, завершаются работы по устройству защитной стяжки.
После проведения проверки Отделом инспекции Ростехнадзора специалисты подрядной организации АО «НИКИМТ-Атомстрой» приступят к армированию фундаментной плиты здания электроснабжения нормальной эксплуатации энергоблока №1.
Ход работ по сооружению станции замещения проанализирован на очередном оперативном штабе стройки, который состоялся 6 марта.

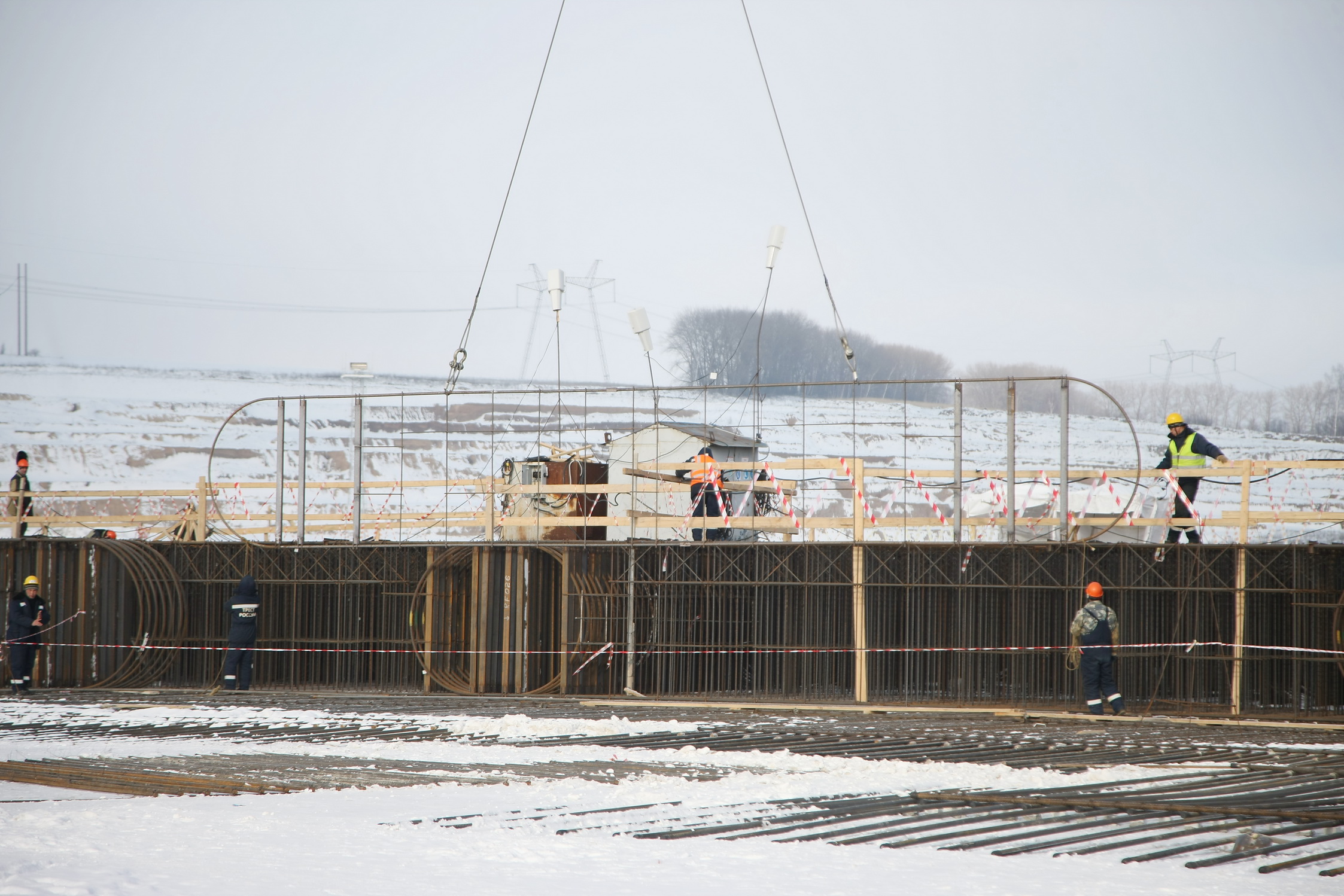

В настоящее время на Курской АЭС-2 продолжаются работы по армированию фундаментной плиты реакторного здания первого энергоблока. Всего смонтировано 55 армоблоков, сдано заказчику 26. Завершение армирования в первом полугодии 2018 года позволит выполнить одну из ключевых задач года - бетонирование фундаментной плиты реакторного здания 1-го блока.
Кроме того, на площадке станции замещения создается запас песка. Запас позволит при сезонном «закрытии» автомобильных дорог на срок около одного месяца выполнять работы по созданию песчано-гравийных оснований на объектах первого и второго энергоблоков Курской АЭС-2.
В здании электроснабжения нормальной эксплуатации размещаются электротехнические системы, с помощью которых обеспечивается повседневная эксплуатация оборудования энергоблока (в нормальном режиме).
