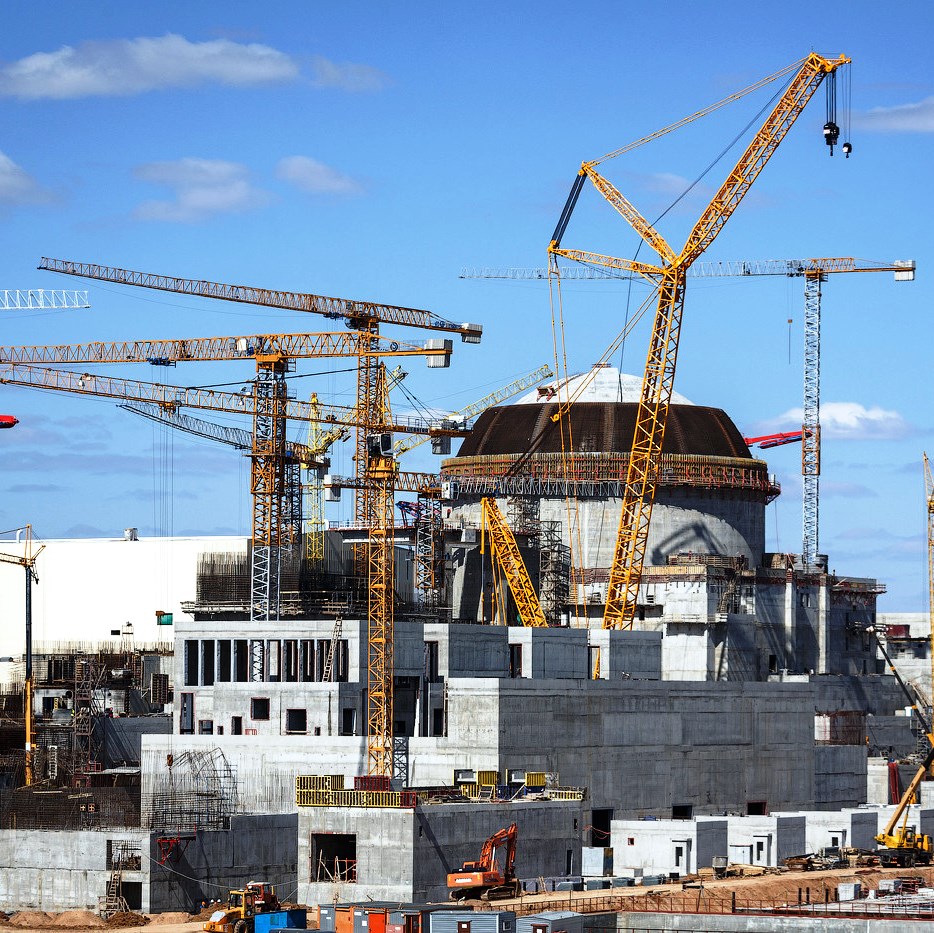

На первом энергоблоке Белорусской АЭС (генеральный проектировщик и генеральный подрядчик — АСЭ, инжиниринговый дивизион Госкорпорации «Росатом») специалисты завершают операции по проливу активных систем безопасности на открытый реактор.
Уже завершен пролив на третий канал безопасности, в ближайшее время начнется пролив на четвертый канал. По словам старшего вице-президента по сооружению Белорусской АЭС АО ИК «АСЭ» Сергея Олонцева, «до середины октября все операции по проливу будут завершены, после чего на первом энергоблоке начнутся работы по сборке реактора и внутрикорпусных устройств».
Кроме того, в конце сентября специалисты осуществят подачу напряжения на собственные нужды на комплектное распределительной устройство КРУЭ 330. Подача напряжения по постоянной схеме — одно из важных ключевых событий в строительстве станции, так как позволяет перейти к полномасштабным пусконаладочным работам. Это обязательное условие для начала холодно-горячей обкатки реакторного оборудования.
Также старший вице-президент по сооружению БелАЭС подчеркнул, что в целом, работы на первом и втором энергоблоке идут в графике.
