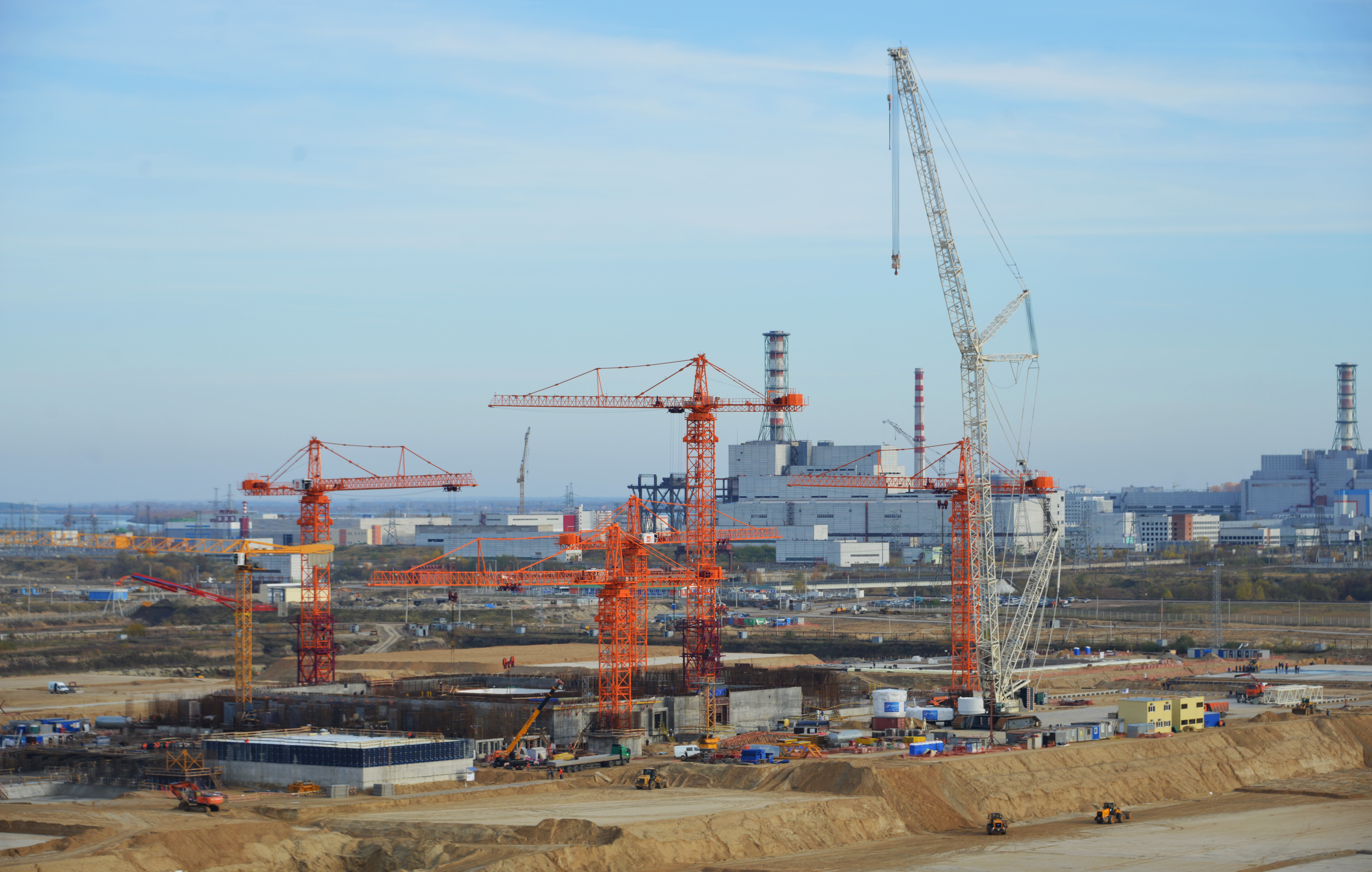

На площадке сооружения Курской АЭС-2 с опережением графика на пять дней начались работы по бетонированию фундаментной плиты здания блочной насосной станции (БНС) – первого объекта системы основной охлаждающей воды энергоблока №1 с инновационным реактором ВВЭР-ТОИ**. Назначение БНС – это обеспечение циркуляции охлаждающей воды через конденсаторы турбины с подачей нагретой воды на градирню.
В первую захватку специалисты Курского филиала ООО «СМУ №1» – дочернего предприятия Инжиниринговой компании АО ИК «АСЭ» уложили 300 кубометров бетона. Сейчас он набирает необходимую прочность.
«Бетонирование при минусовой температуре имеет особенности, но не представляет сложностей. Используется электропрогрев уложенного бетона, в состав бетонной смеси добавляются противоморозные добавки, применяется метод «термоса» – укрытия забетонированной захватки, – рассказал о технологии выполнения работ главный инженер ООО «СМУ №1» Алексей Жальских. – К тому же бетон экзотермичен, то есть в процессе набора прочности он выделяет тепло, поэтому наша задача его только сохранить».
Параллельно специалисты готовят под бетонирование вторую захватку, в которую до середины декабря будет уложено 2,6 тыс. кубометров бетона. Всего до конца года запланировано уложить в фундамент плиты БСН 3 тыс. кубов смеси.
«Задействовано порядка 80 человек – 45 работают в дневную смену, 35 в ночь, – пояснил начальник участка ООО «СМУ №1» Виталий Бородин. – Персонал опытный, ранее работал на сооружении нововоронежского и ростовского энергоблоков».
Размеры блочной насосной станции – 48 на 30 метров, высота здания – 19 метров. Это самое заглубленное здание из всех сооружаемых на площадке – минус 13 метров. БСН размещено между зданием турбины и башенной испарительной градирней. Подземная часть здания по своему функциональному назначению разделена на водоприемную часть, машзал и помещения вспомогательного оборудования.
«Толщина фундаментной плиты блочной насосной станции составит три метра – это даже больше, чем фундамент реакторного здания – 2,6 метра. Обусловлено это тем, что здание технологически связано с двумя объектами – зданием турбины и башенной испарительной градирней,
– пояснил главный инженер управления строительства КуАЭС-2 Николай Бобелев.
Завершить бетонирование фундамента плиты БСН специалисты должны к концу апреля. Всего в фундамент будет уложено 6 тысяч кубометров бетонной смеси.
До конца текущего года на площадке сооружения станции замещения КуАЭС-2 ожидается еще одно значимое событие - начало армирования фундаментной плиты здания реактора энергоблока №2.
