Физический пуск седьмого энергоблока на Нововоронежской АЭС (НВ АЭС) запланирован на декабрь 2018 – январь 2019 года, сообщил на пресс-конференции директор станции Владимир Поваров.

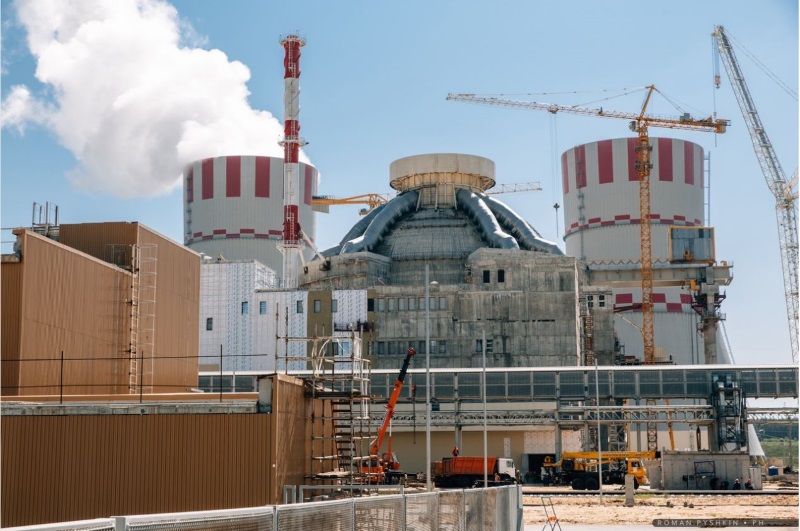

Руководитель уточнил, что в настоящее время завершены все строительно-монтажные работы, оборудование смонтировано и прошло все этапы наладки и испытания. К завершению идет ревизия основного оборудования реакторной установки. «То, что в начале года представлялось очень сложным и невыполнимым, мы сделали. Все ключевые события по пуску седьмого энергоблока выполнены даже, можно сказать, досрочно», – похвалился господин Поваров.
Директор станции поделился, что комиссия Ростехнадзора из центрального аппарата в результате проверок выдала НВ АЭС список замечаний.
«Наша задача сейчас – устранить все эти замечания, получить положительное экспертное заключение по безопасности от комиссии эксплуатирующей организации и надзорного органа, – обозначил задачи Владимир Поваров. – Затем мы вправе надеяться, что получим лицензию на эксплуатацию с возможностью загрузки ядерного топлива».
По словам Поварова, если удастся произвести физпуск в декабре, то это будет победа. «Если лицензию выдадут в январе, в этом катастрофы не вижу, так как мы выполним все государственные задания. Главное – устранить все замечания Ростехнадзора», – констатировал руководитель.
Владимир Поваров также рассказал, что к 22 декабря ожидается пуск четвертого энергоблока, на котором с 2017 года реализуется проект продления срока эксплуатации на 15 лет стоимостью порядка 6 млрд рублей.
