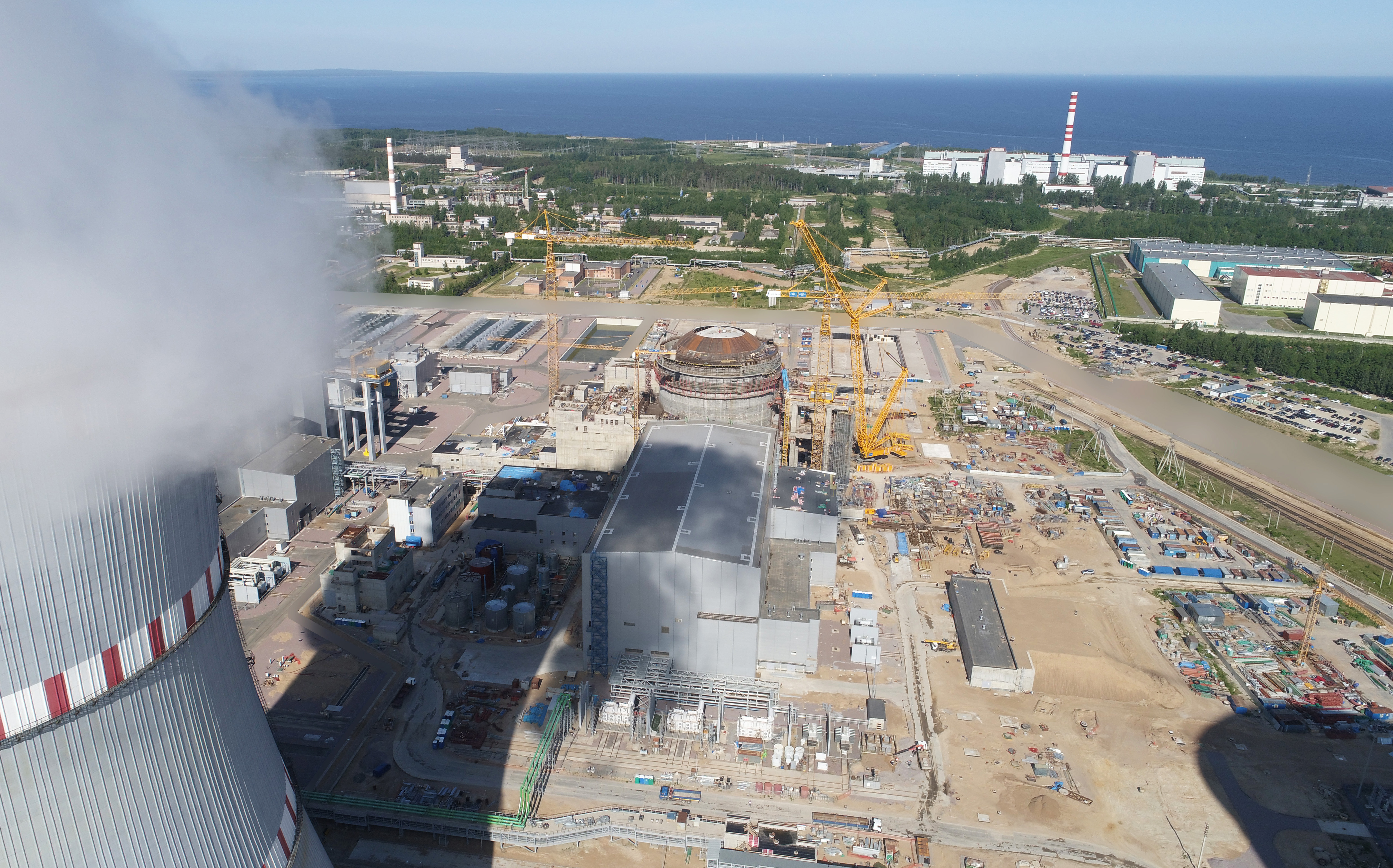

Cооружение конструкций обстроя здания реактора энергоблока №2 с реактором ВВЭР-1200 на площадке Ленинградской АЭС-2 ведется в графике: армированы и забетонированы более половины стен и перекрытий обстроя купола наружной защитной оболочки. На сегодняшний день уложено почти 2500 кубометров бетона и 1200 тонн арматуры.
Как рассказал Павел Иванов, ведущий инженер отдела строительного контроля управления капитального строительства ЛАЭС-2, особое внимание при возведении обстроя уделяется технологии производства работ и качеству применяемых строительных материалов.
«Внутри будут размещены отдельные элементы систем пассивного отвода тепла от парогенераторов и защитной оболочки. Это очень важное оборудование, обеспечивающее безопасность энергоблока. Строительные конструкции должны гарантировать защиту от возможных экстремальных внешних воздействий. Поэтому на данном объекте мы применяем арматуру, отличающуюся повышенной пластичностью и прочностью, хорошей свариваемостью проката, а также особо прочный бетон - морозостойкий и водонепроницаемый. Уверен, что испытания контрольных образцов, которые мы проведем после набора бетоном прочности, докажут высокое качество всей монолитной строительной конструкции», - сообщил он.
Сооружение монолитных железобетонных конструкций ведется поярусно: Технологическая последовательность такова: монтаж армирующих элементов и закладных деталей, устройство замкнутого контролируемого контура заземления, установка опалубки, бетонирование, уход за бетоном до набора им проектной прочности.
В соответствии с графиком, работы по сооружению конструкций обстроя должны быть завершены осенью текущего года – до начала испытаний герметичного ограждения здания реактора строящегося энергоблока №2 ВВЭР-1200.
