Внутренняя защитная оболочка – основной элемент герметичного ограждения реакторной установки, ее высота составит 61,7 метров, а толщина стен - 1,2 метра. При таких параметрах во время эксплуатации энергоблока она исключит выход радиоактивности за пределы конструкции.

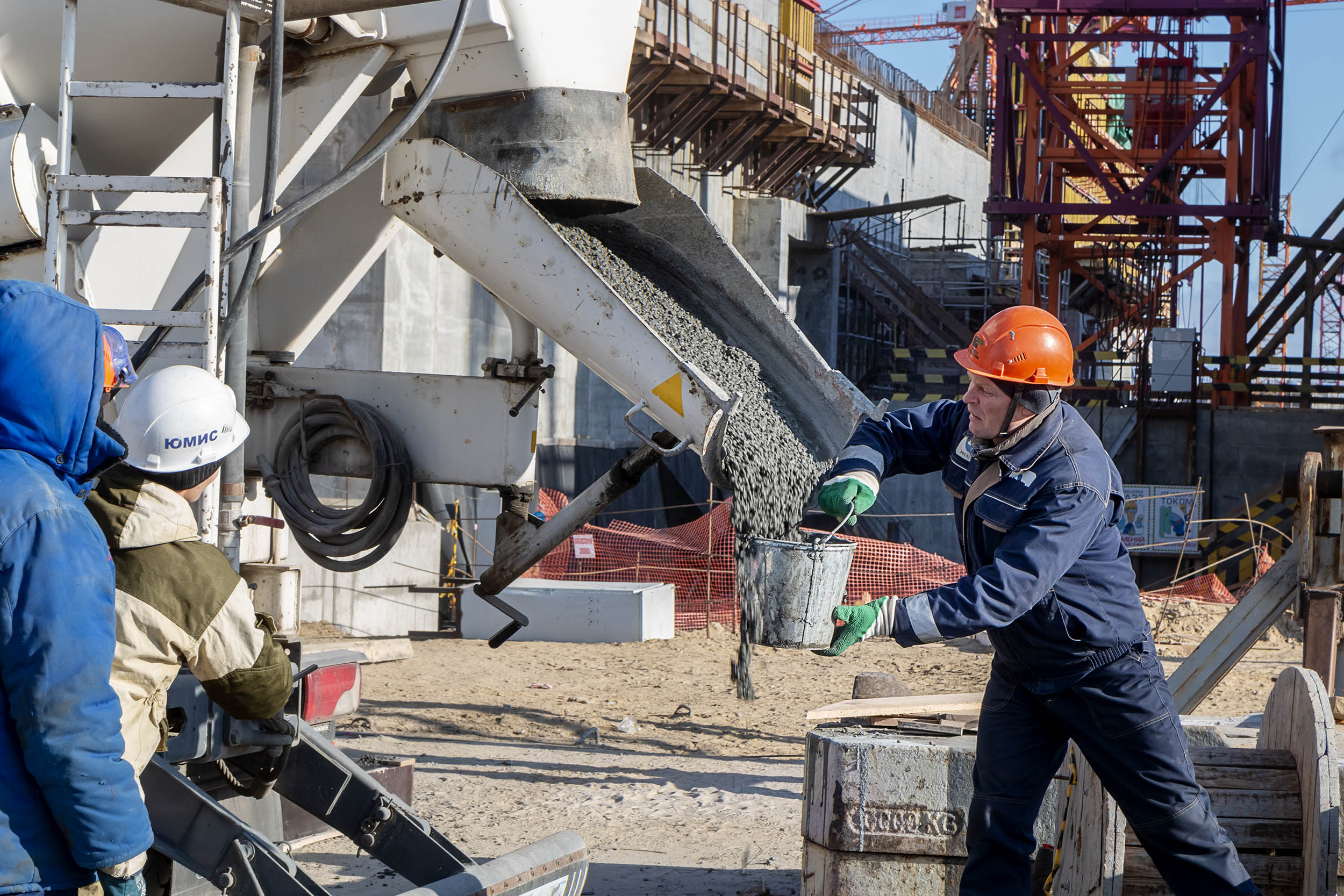

«Бетонирование второго яруса внутренней защитной оболочки энергоблока №1 мы будем проводить в три этапа, учитывая сложность конструктива и объем подготовительных работ, – рассказал об особенностях технологического процесса начальник управления капитального строительства Курской АЭС-2 Алексей Булдыгин. – Первый этап начинаем с отметки плюс 9,100 метров. Предполагаем использовать 730 кубометров бетона. Все должны выполнить за 50 часов. После этого, проведем мероприятия по уходу за бетоном, основной целью которых является обеспечение оптимальных температурно-влажностных условий для набора им прочности».
«Реализация ключевых этапов сооружения энергоблока №1 не только в срок, но и с высоким качеством выполняемых работ - это результат слаженной работы генерального подрядчика, подрядных организаций, заказчика. При этом, выполняя, работы в соответствие с графиком мы придерживаемся основного приоритета, являющегося главным правилом атомщиков – безопасности», - отметил вице-президент, директор проекта строительства Курской АЭС АО ИК «АСЭ» Алексей Дерий.
Окончание бетонирования 1-го этапа намечено на первые числа ноября 2019. После набора прочности начнется второй этап – укладка бетона с отметки +12,600 метров. Третий этап – с отметки +16,900 до отметки +22,500 метров. Завершить все этапы бетонирования второго яруса планируется в марте 2020 года.
