20 ноября энергоблок №2 Кольской атомной станции включен в сеть после получения разрешения Федеральной службы по экологическому, технологическому и атомному надзору (Ростехнадзор) на его эксплуатацию в соответствии с действующей лицензией.

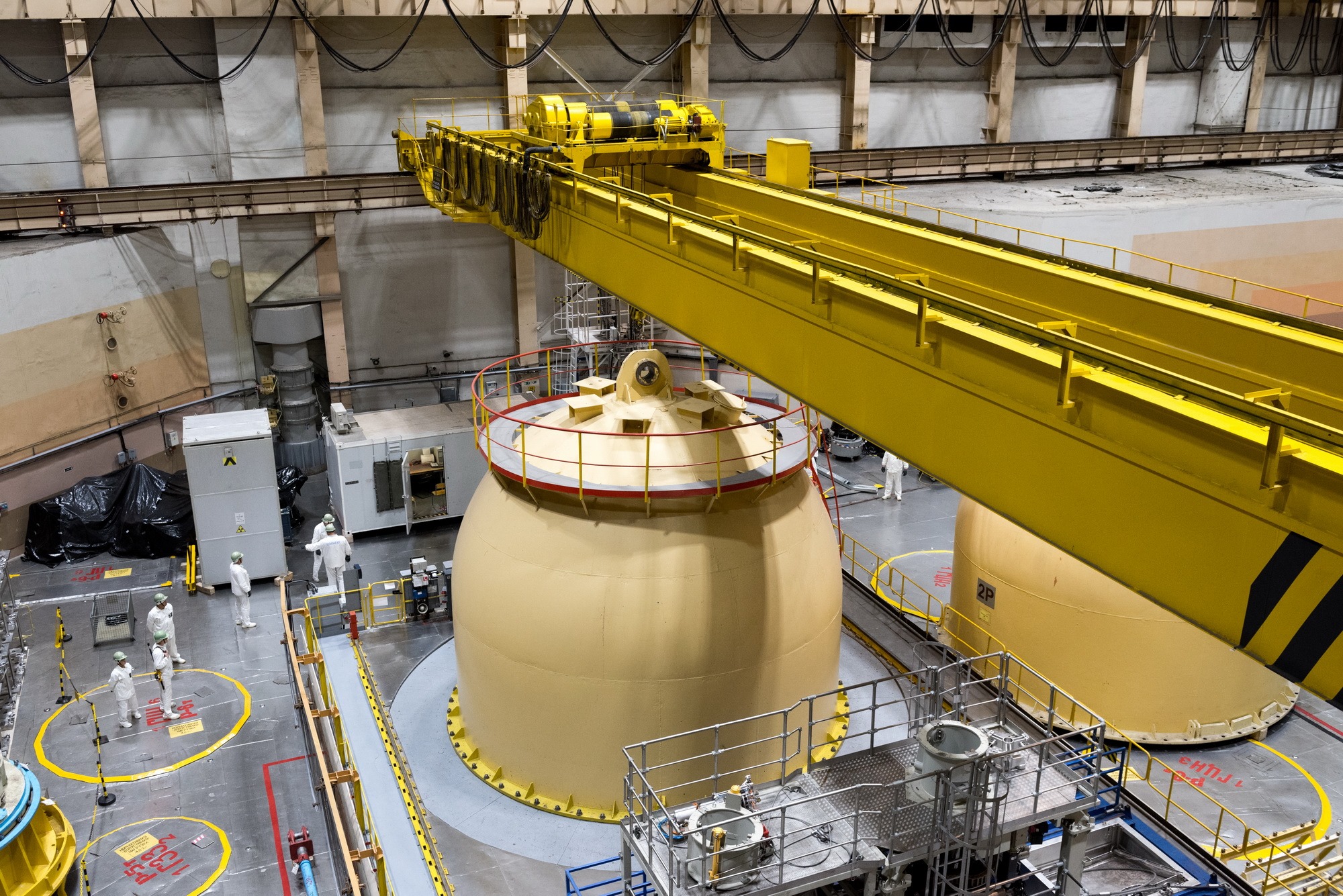

Напомним, что модернизация энергоблока №2 Кольской АЭС проводилась 279 суток с целью повторного продления срока его эксплуатации еще на 15 лет – до 2034 года. Все ремонтные работы завершились в конце октября, после чего был проведен комплекс испытаний энергоблока на мощности.
13 ноября энергоблок №2 был остановлен по разрешенной заявке на период рассмотрения технической отчетной документации Федеральной службой по экологическому, технологическому и атомному надзору (Ростехнадзор). Такой порядок является обязательным условием и финальным этапом контрольных процедур, подтверждающих качество проведенных работ и безопасность эксплуатации реакторной установки.
В настоящее время в работе находятся все четыре энергоблока Кольской АЭС. В соответствии с диспетчерским графиком нагрузка составляет 1420 МВт. Уровень радиационного фона в районе расположения Кольской АЭС составляет 0,07 мкЗв/час, что соответствует значениям естественного природного фона.
Кольская АЭС обеспечивает электроэнергией более половины потребителей Мурманской области, и продление сроков эксплуатации энергоблоков первой очереди является важным государственным заданием, позволяющим не только сохранять высокий уровень энергообеспеченности заполярного региона, но и в ближайшей перспективе реализовывать здесь крупные индустриальные проекты, а также создавать новые рабочие места.
