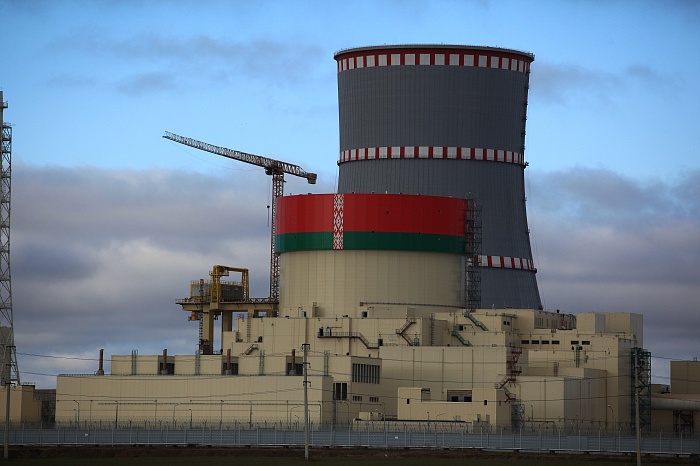

На первом энергоблоке Белорусской АЭС (генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион Госкорпорации «Росатом») в рамках выполнения программы горячей обкатки реакторной установки успешно проведен один из важнейших и самых ответственных ее этапов: комплексные испытания технологических систем безопасности с имитацией течи теплоносителя первого контура и комплексное опробование системы электроснабжения собственных нужд при кратковременных перерывах питания, в т.ч. и в режиме полного обесточивания блока.
В ходе комплексных испытаний был проверен автоматический запуск всех четырех дизель-генераторных установок (ДГУ) системы аварийного и одной ДГУ системы нормального электроснабжения с подключением проектных потребителей по заданному алгоритму автоматики ступенчатого пуска (АСП). Также выполнена проверка работоспособности механизмов аварийных систем всех четырех каналов безопасности при непрерывной работе в течении двенадцати часов по сигналу с блочного пульта управления «Течь контура № 1».
«Испытания прошли успешно, без замечаний, с первого раза. Критерии успешности испытаний в соответствии с программами пусконаладочных работ достигнуты — отметил вице-президент АО ИК „АСЭ“, директор проекта по сооружению Белорусской АЭС Виталий Полянин. — Данные испытания практически завершают фазу А-3.2 „Горячая обкатка РУ“ на энергоблоке № 1, нам остается выполнить только несколько испытаний при дренировании первого контура».
