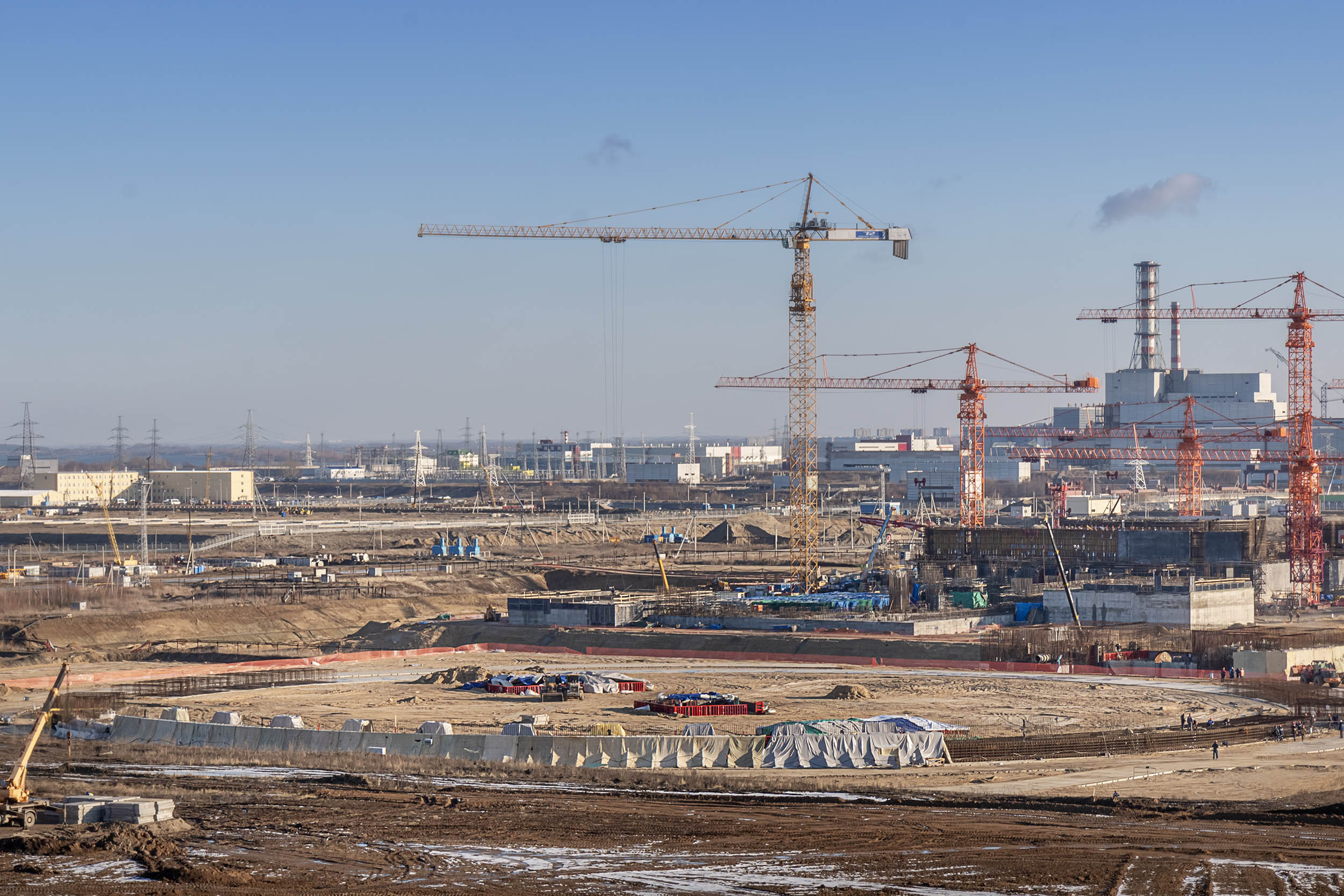

Строители Курской АЭС-2 завершили установку двадцати колонн каркаса турбоагрегата в здании турбины энергоблока N2, сообщает пресс-центр Курской АЭС.
"Помимо колонн каркаса турбоагрегата завершены работы по устройству контурных стен, а также фундаментов подземной части. Общая готовность подземной части турбоагрегата - около 70%",
- приводит пресс-центр слова первого замдиректора Курской АЭС по сооружению новых блоков Николая Митрофанова.
Работы по устройству колонн специалисты АО "Концерн Титан-2" вели в течение пяти месяцев.
Колонны каркаса обеспечивают передачу нагрузки от турбоагрегата непосредственно на фундаментную плиту здания. Это позволяет свести к минимуму уровень вибраций, передаваемых от турбоагрегата через фундамент примыкающим конструкциям.
Следующим этапом в сооружении каркаса турбоагрегата станет устройство монолитного перекрытия.
