8 февраля 2021 г. энергоблок №3 Ленинградской АЭС (филиал АО «Концерн Росэнергоатом», Ленобласть) после проведения текущего ремонта выведен на 100%.
Этот ремонт, в частности, был необходим для подключения нового энергоблока №6 ВВЭР-1200 к существующей схеме выдачи мощности энергоблоков № № 3 и 4 РБМК-1000.
В настоящее время в работе на Ленинградской АЭС находятся энергоблоки № № 3, 4 (РБМК) и 5 (ВВЭР-1200), а также продолжается опытно-промышленная эксплуатация энергоблока № 6 (ВВЭР-1200).
Блоки атомной станции несут суммарную нагрузку согласно диспетчерского задания в объеме 4250 МВт.
Государственный план по выработке электроэнергии выполняется на 103%, за январь-февраль выработано более 2,5 млрд кВтч электроэнергии.
Напомним, что в этом году ремонты разной степени сложности запланированы на всех блоках атомной станции.

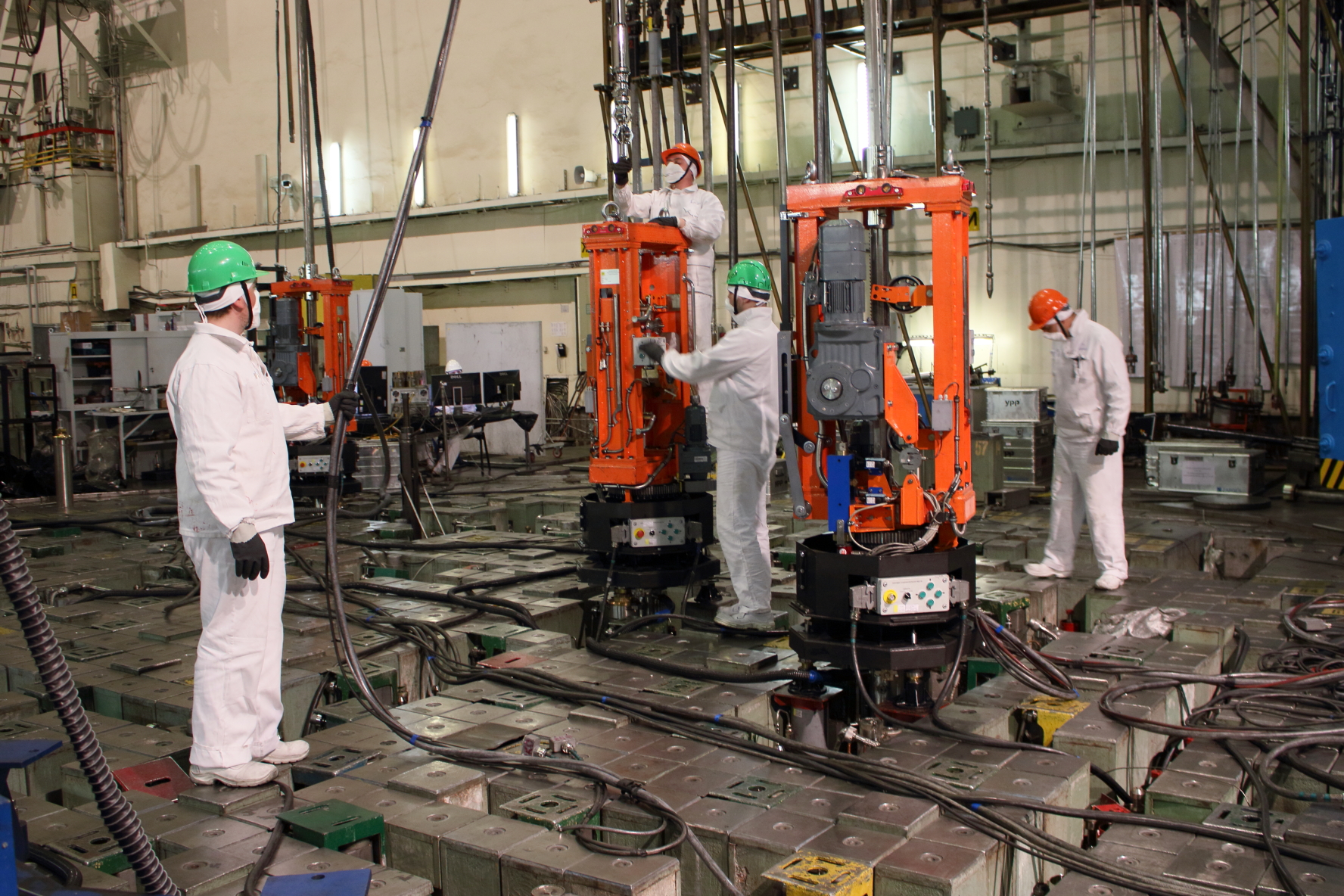

В том числе, в ближайшие дни на энергоблоке №4 начнется ремонт сроком на 95 суток с проведением работ по внутриреакторному контролю (ВРК), управлению ресурсными характеристиками (УРХ), а в июне на капитальный ремонт сроком на 90 суток с ВРК, УРХ и группы циркуляционных насосов будет остановлен блок №3.
Также в этом году краткосрочные (в пределах 10 суток) профилактические ремонты запланированы и на новых блоках ВВЭР-1200.
