Специалисты субподрядных организаций «Трест РосСЭМ», ООО «Роин Ворлд» и АО «Энергоспецмонтаж» выполнили комплекс работ по установке на рельсовые пути двух балок полярного крана на первом энергоблоке АЭС «Руппур» (Генподрядчик строительства АЭС — «Атомстройэкспорт», Инжиниринговый дивизион «Росатома»).
Это основные металлоконструкции крана, с помощью которого впоследствии будут осуществляться операции по транспортировке и монтажу основного технологического оборудования гермозоны (корпус реактора, парогенераторы, компенсатор давления).

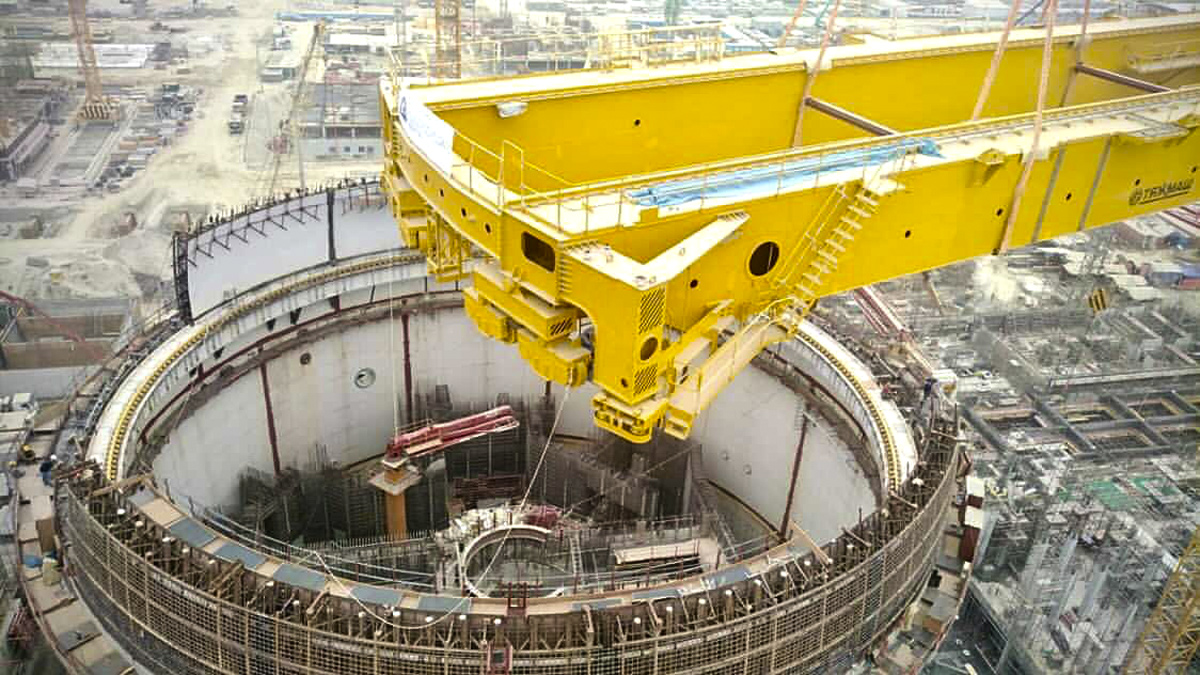

Балки полярного крана установлены с помощью тяжелого гусеничного крана Liebherr в здании реактора, на отметке +38,500 м.
«Монтаж тяжеловесных конструкций потребовал комплексной и слаженной работы субподрядных организаций. Специалисты ООО «Роин Ворлд» обеспечили подготовку подъездного пути для осуществления краном подъема балок, специалисты «Треста РосСЭМ» в кратчайшие сроки выполнили установку лепестков контаймента под монтаж рельсового пути на отметке 38,500 м, специалисты АО «Энергоспецмонтаж» провели завершающую операцию – установку балок на рельсовые пути», - отметил заместитель директора по управлению проектом филиала АО АСЭ в Народной Республике Бангладеш — главный инженер проекта Юрий Кошелев.
В настоящее время ведутся работы по монтажу конструкций и механизмов крана на подкрановые пути.
Благодаря движению крана по круговому пути он сможет выполнять все погрузо-разгрузочные работы в любой точке реакторного отделения.
Полностью завершить работы по монтажу полярного крана (крана кругового действия) планируется в июне нынешнего года, затем начнется монтаж крупногабаритного и тяжеловесного оборудования реакторной установки первого блока АЭС.
После ввода АЭС в эксплуатацию кран будет использоваться при проведении ремонтных работ и транспортировке топлива.
