Операцию выполнили специалисты совместного российско-турецкого предприятия "ТИТАН2 ИДЖ ИЧТАШ ИНШААТ АНОНИМ ШИРКЕТИ".

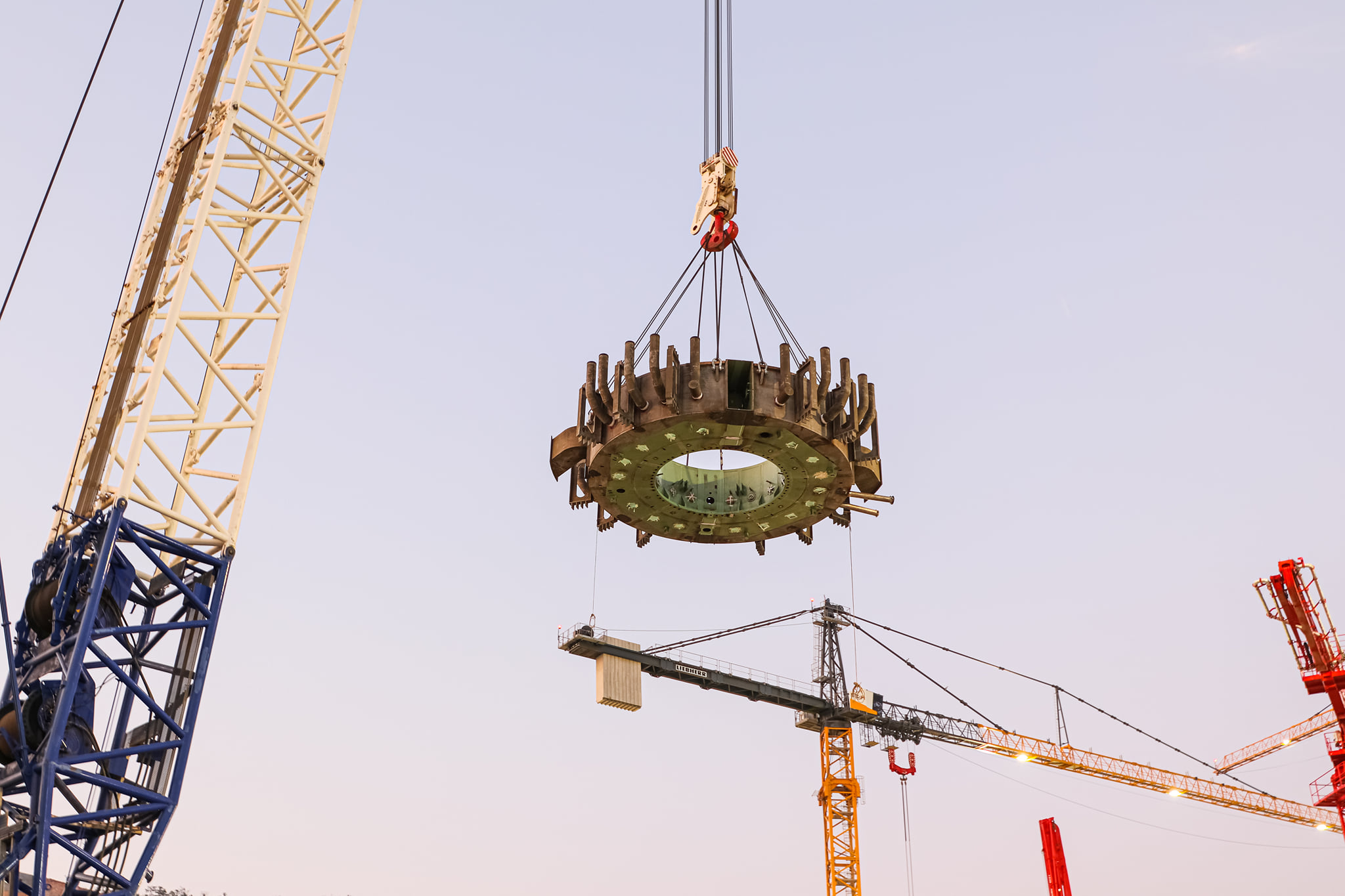

Ферма-консоль является частью устройства локализации расплава. Её укрупнительная сборка велась на специальном стапеле в течение полутора месяцев. Масса конструкции - 176 тонн, диаметр - 9,35 метра, высота - 2,2 метра.

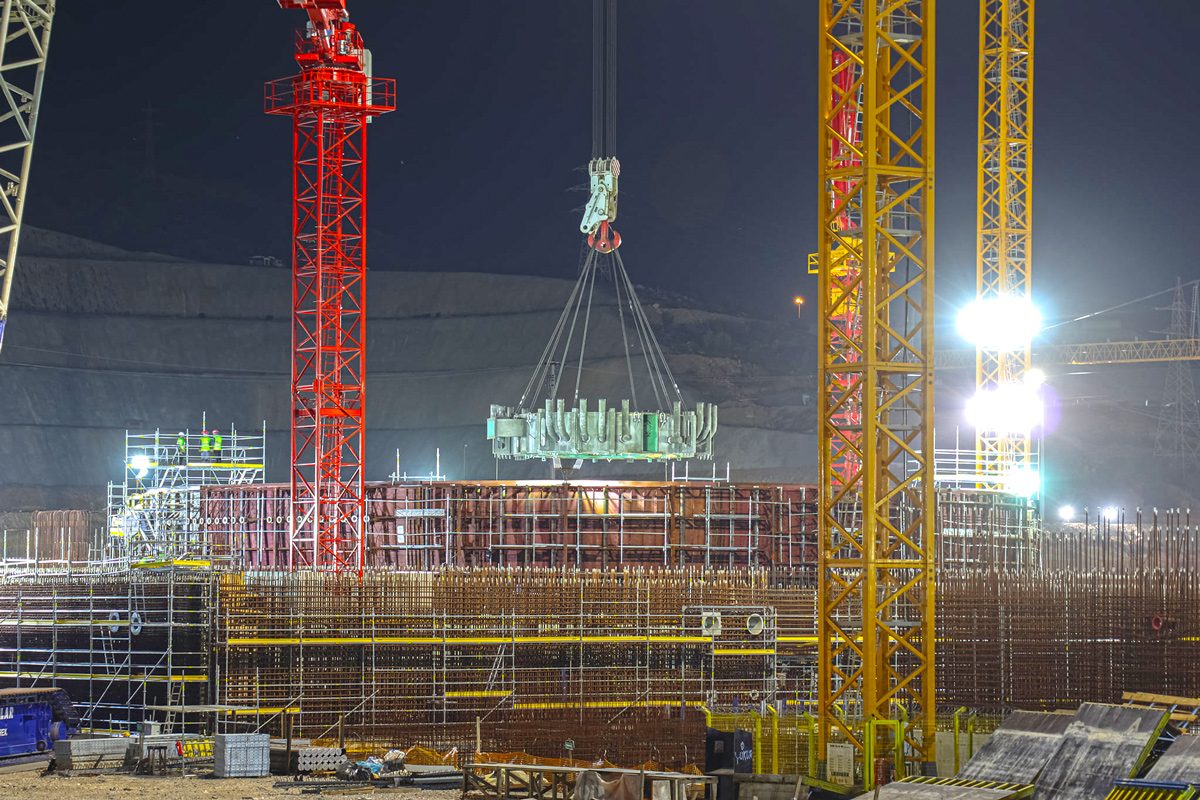

Её установку осуществили с помощью гусеничного крана "Terex Demag CC6800" максимальной грузоподъёмностью 1250 тонн.
"Наше подразделение выполняет монтаж основных технологических систем и оборудования. В ходе реализации данного ключевого события выполнено укрупнение фермы консоли, состоящей из нескольких десятков элементов".
"Сборку и монтаж выполнили высококвалифицированные монтажники и сварщики, обладающие соответствующим опытом работ на ЛАЭС", - отметил Андрей Берендюгин, руководитель дирекции механомонтажных работ ICTSM (подрядная организация на проекте).
Далее к ферме приварят патрубки и коридоры для обслуживания. Затем начнётся сборка и бетонирование сухой защиты, сборка опорной фермы, продолжится возведение шахты реактора.
