На площадке строящегося энергоблока № 1 АЭС «Руппур» завершен монтаж 6 яруса купола внутренней защитной оболочки (ВЗО) здания реактора (генподрядчик строительства АЭС — АО АСЭ, Инжиниринговый дивизион Росатома).

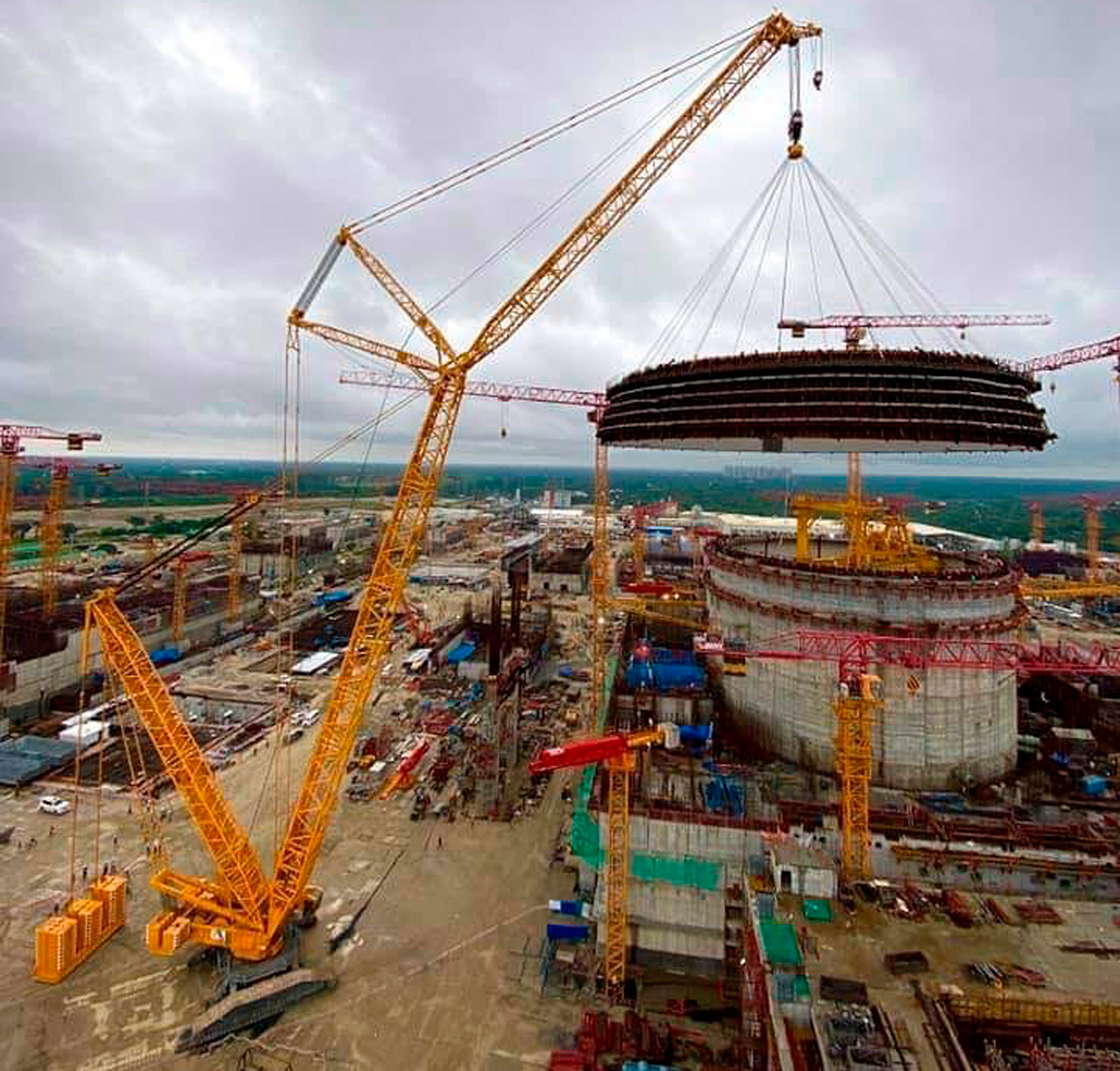

Крупногабаритная металлоконструкция диаметром 44 метра и весом 185 тонн установлена на штатное место на цилиндрическую часть гермооболочки здания реактора на отметку +44.100.

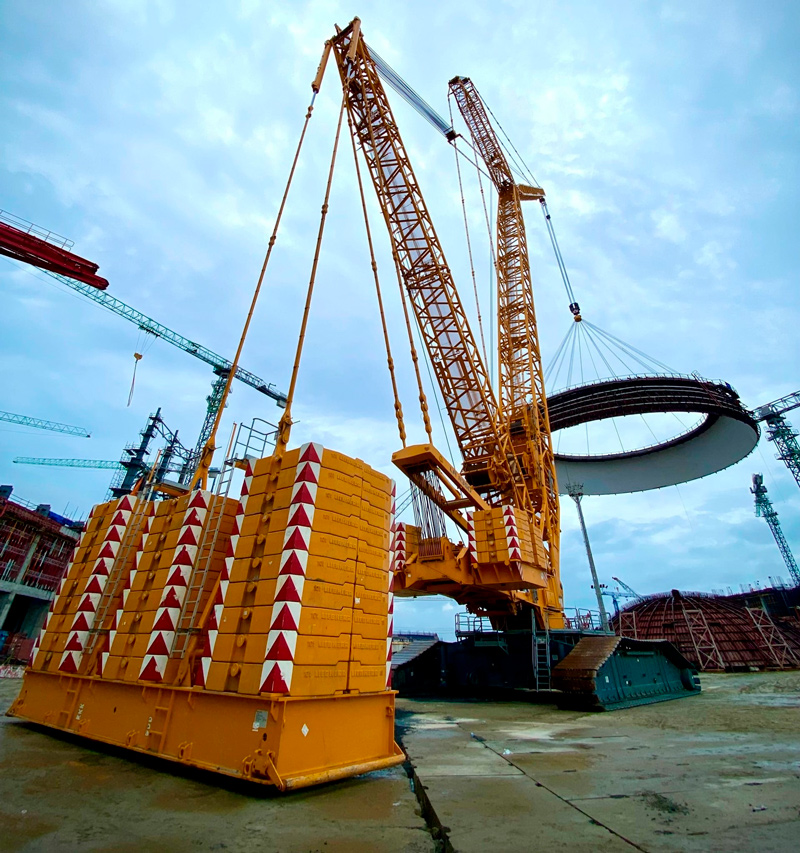

Операция проведена специалистами филиала ООО «Трест РосСЭМ» в НРБ с помощью тяжелого гусеничного крана Liebherr грузоподъемностью 1350 т. За сутки до подъема установили специальную монтажную траверсу из 15 стальных тросов.
«Смонтирован первый из трех ярусов купольной части ВЗО. Операция прошла в штатном режиме. На следующем этапе работ будут установлены на проектную отметку следующие два яруса, укрупненные в один блок гермооболочки купола реактора. Как только обе конструкции будут заварены между собой, мы начнем бетонирование купола», - сказал Алексей Дерий, вице-президент — директор проекта по сооружению АЭС «Руппур» АО АСЭ.
Подготовка к проведению этой операции велась несколько месяцев.
Специалисты укрупняли металлоконструкции 3-х ярусов гермооболочки купола здания реактора в 2 армометаллоблока весом 185 т и 191 т на специальных стапелях, расположенных в непосредственной близости от энергоблока.
