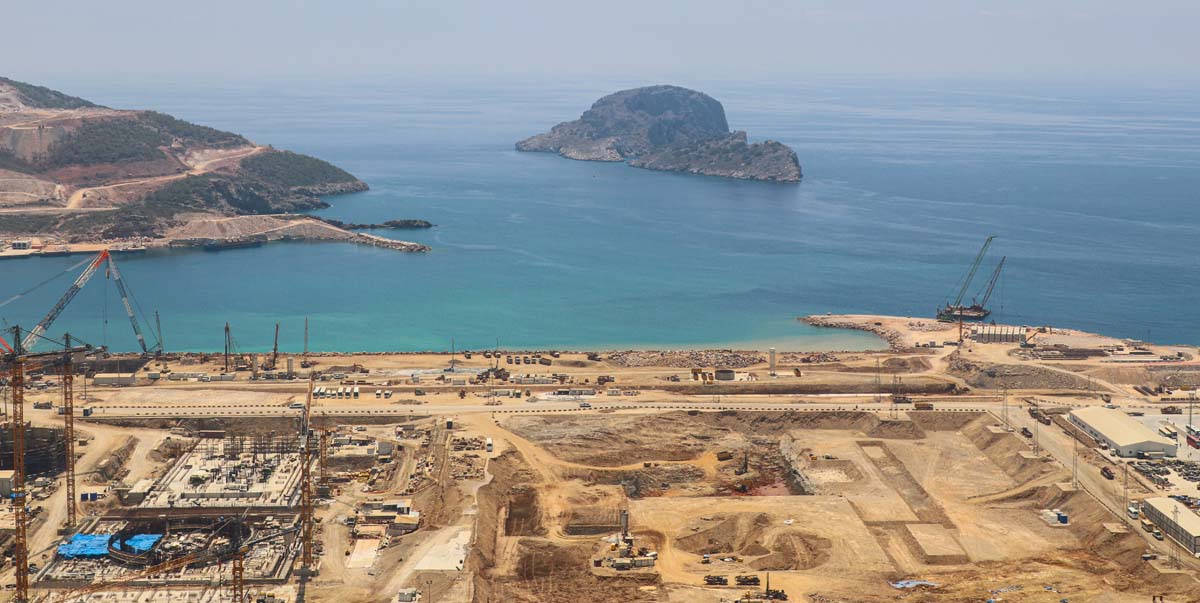

На строительной площадке турецкой АЭС «Аккую» продолжается разработка котлована под четвертый энергоблок. В операции задействованы шесть экскаваторов и девятнадцать самосвалов. Объем котлована составит 595 тысяч кубометров.
«В процессе разработки котлована производится дополнительное укрепление грунтов. В грунтовой массив закачивается водоцементная смесь, а на некоторых участках используется метод струйной цементации, в результате которой формируются специальные свайные массивы, позволяющие исключить просадку здания в процессе строительства», — отметил Дмитрий Посягин, главный специалист отдела планирования, обеспечения и отчётности производства строительно-монтажных работ проекта по сооружению сетей и коммуникаций компании ТИТАН2 (T2IC), генерального подрядчика на строительстве станции.
На строительной площадке первого энергоблока сформированы фундаментные плиты реакторного отделения и здания турбины, установлено устройство локализации расплава, в проектное положение установлен корпуса реактора, смонтирован третий ярус внутренней защитной оболочки здания реактора. Также продолжаются строительные работы на площадках второго и третьего энергоблоков АЭС «Аккую».
Помимо этого, возводятся общестанционные и вспомогательные объекты, необходимые для обеспечения эксплуатации атомной электростанции. Среди них — схема выдачи мощности, гидросооружения и др.
В настоящее время выполняется устройство берегоукрепления, идет углубление морского дна, строительство дамб, насосных станций.
