В новых геополитических условиях главная задача — завершить строительство Опытно-демонстрационного энергетического комплекса (ОДЭК) в срок и запустить первый в мире реактор на быстрых нейтронах. В Северске на строительной площадке ОДЭК работы идут ударными темпами: в здании реактора уже замыкают контурные стены, в модуль фабрикации и рефабрикации топлива (МФР) продолжается установка и обвязка оборудования, идет электромонтаж, а в ближайшее время в эксплуатацию будет сдана первая часть административного здания.
Реализация проекта «Прорыв» в новых условиях получила особую актуальность. В связи с санкциями и другими ограничительными мероприятиями именно сейчас очень важно показать — главная стройка страны не останавливается. Генеральный подрядчик — АО «КОНЦЕРН ТИТАН-2» — ведет работы по плану и согласно графикам.

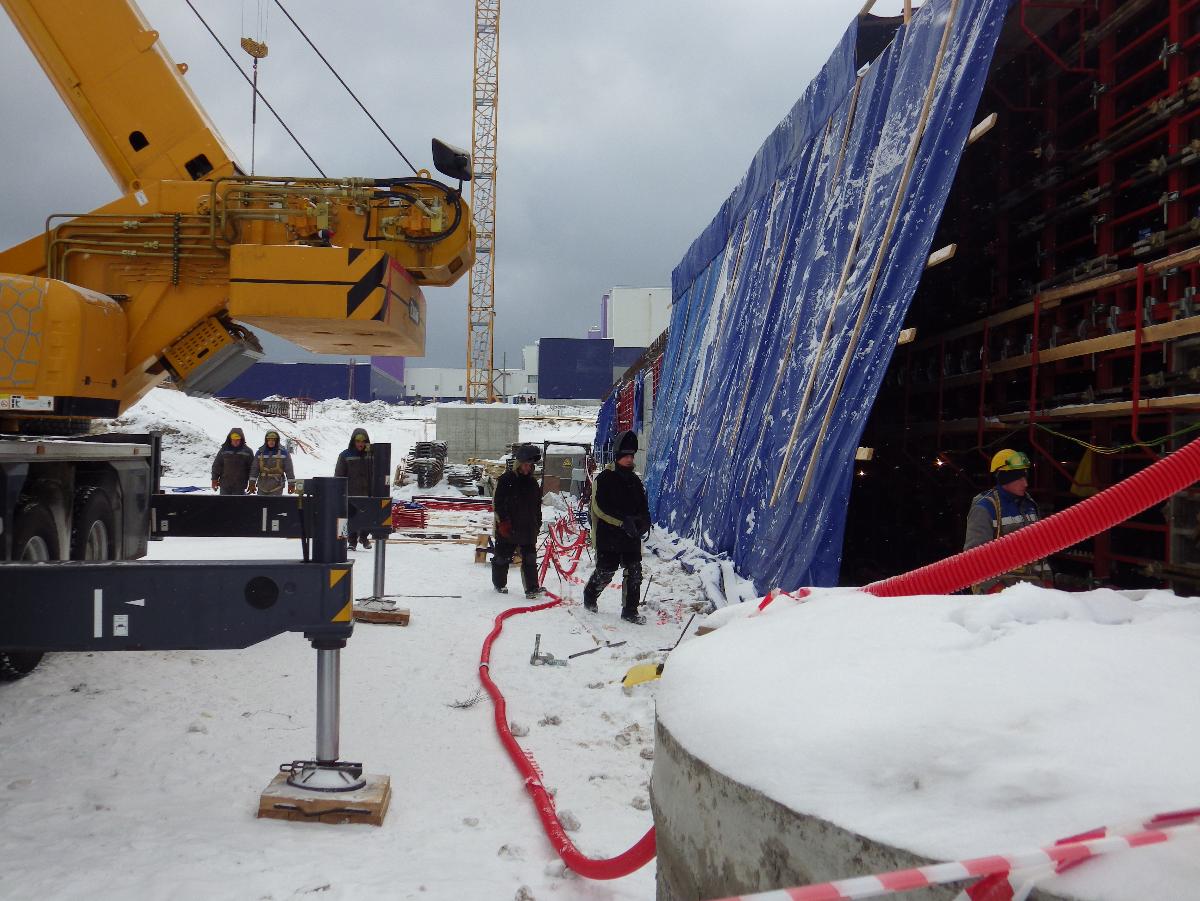

- 26 марта мы приняли последний бетон для текущего вида работ на здании реактора и замкнули контурные стены, — рассказывает начальник Управления общестроительных работ Обособленного подразделения (ОП) «Прорыв» АО «КОНЦЕРН ТИТАН-2» Сергей Евдакимов. — Была некоторая сложность в том, что сменилась марка бетона — выбрали более прочный Б-50. Он используется для заливки сверхпрочных монолитных конструкций. Нам необходимо было учесть особенности в его заливке — он стабилизируется дольше, поэтому процесс по времени несколько растянут. Но, несмотря на это, в сроки мы укладываемся.
На строительстве здания реактора и соседних сооружений задействовано около 400 специалистов и более 40 единиц техники: это миксеры, башенные краны и бетоно-распределяющая стрела (БРС) и другая техника.
- Сейчас по зданию реактора мы переходим к новому этапу: от нуля — к отметке +6 метров, — продолжает Сергей Евдакимов. — А далее — с +6 до +12 метров. Это уже та отметка, где будет идти установка ограждающих конструкций шахты реактора. Затем будем собирать «батарейку» — то есть сам реактор.

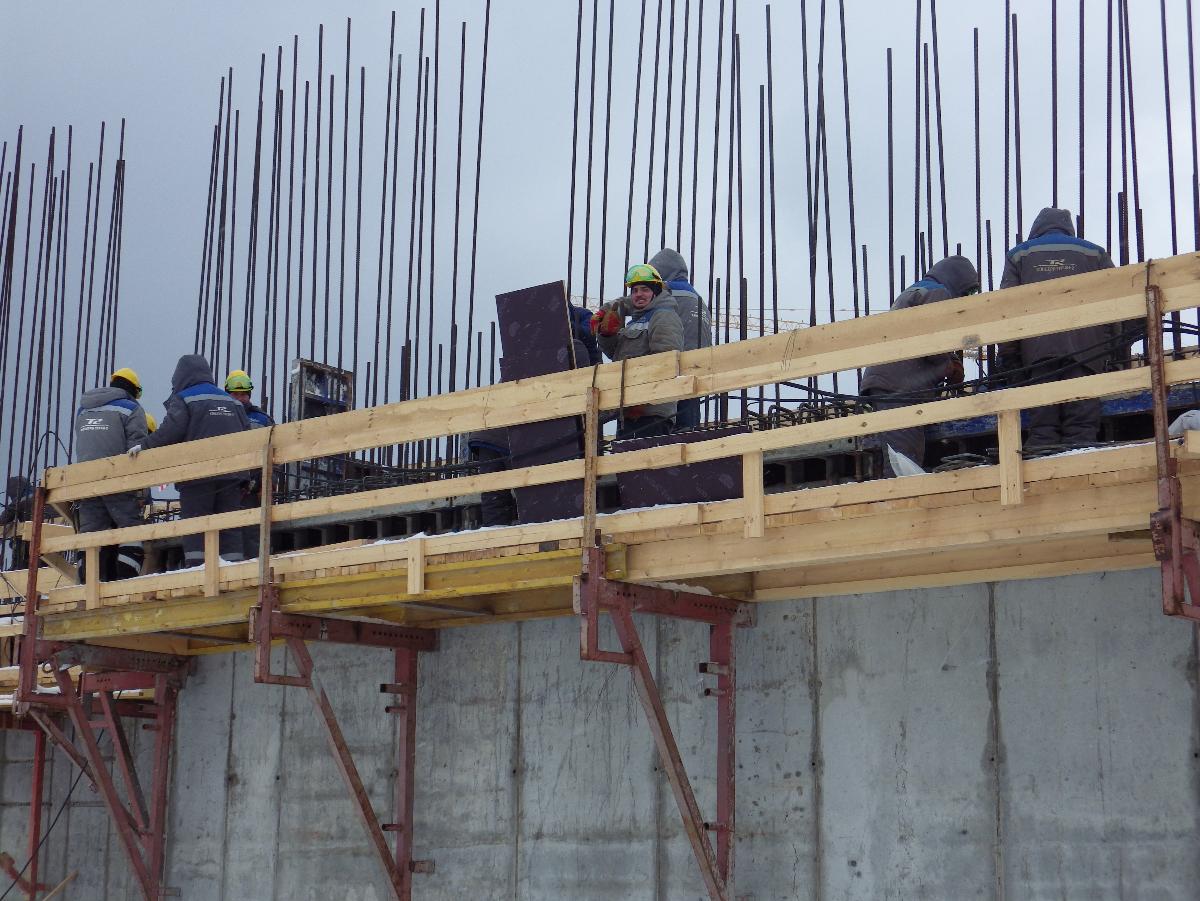

Рабочий день бригадира филиала СУС АО «КОНЦЕРН ТИТАН-2» Виталия Борового начинается с планерки по безопасности и расстановки людей. Именно они сейчас строят здание реактора. Каждое звено четко должно знать задачу и выполнить ее в течение смены. За этим бригадир следит строго. Виталий Боровой отмечает, что изначально была сложность возведения здания, в связи с высокой густотой армирования, но «титановцы» справились со всеми задачами и сейчас строят цокольный этаж, внутри — армируют стены:
- Я уже 10 лет строю объекты атомной промышленности. Поэтому лично для меня нет ничего сложного. За плечами — богатый опыт по строительству энергоблоков на ЛАЭС-2. Им я делюсь с молодыми специалистами и студентами, которые задействованы здесь. Сотрудники АО «КОНЦЕРН ТИТАН-2» строят уникальный объект. Быть в их числе — почетно. На всех нас лежит огромная ответственность. Но мы не переживаем — а просто делаем свою работу, как всегда — четко, слаженно и профессионально.
На нулевую отметку выходит и строительство машинного зала: уложена фундаментная плита, идет возведение наружных стен и колонн. К концу года планируется выйти на отметку +27 метров.
Рядом идет строительство объединенной насосной станции противопожарного водоснабжения и автоматического пожаротушения. Сейчас завершается заливка фундаментной плиты. Затем приступят к монтажу резервуаров, а далее — к строительству стен и перекрытий. Кроме того, идет возведение градирни, здания подготовки свинца и дезрастворов. Словом, работы ведутся по всем фронтам. В модуле фабрикации и рефабрикации топлива на всех четырех отметках идет монтаж электро- и технологического оборудования.
- Подрядная организация — АО «Сосновоборэлектромонтаж» — ведет полный комплекс работ: начиная от монтажа силового оборудования и заканчивая установкой электрооборудования на каждом участке и автоматической системой управления технологическими процессами. — Рассказывает начальник управления электромонтажных работ ОП «Прорыв» АО «КОНЦЕРН ТИТАН-2» Андрей Андреев. — Есть здесь особая специфика электромонтажных работ. Мы знаем, как работать на атомных станциях, но это фабрика топливного производства, здесь все иначе. Пришлось оперативно перестроиться: и по типу работ, и по их планировке, объему. В итоге быстро освоились в новых условиях и сейчас выполняем все в комплексе. В частности, уже была реализована пробная подача напряжения на здание, она прошла успешно. Следующий этап — непосредственное включение потребителей, оно запланировано на ближайшее время.
Продолжается монтаж оборудования — ящики с техникой и материалами поступают ежедневно. Большая часть задействованных в работах специалистов — из Соснового Бора. Они принимали участие в строительстве блоков ЛАЭС-2. Поэтому люди профессионально и ответственно подходят к выполнению своих задач. И, конечно, понимают, какой уникальный объект строят, относятся ко всему внимательно и скрупулезно.
Завершаются работы в административном здании. В планах — сдать первую часть в эксплуатацию в самое ближайшее время. А с наступлением тепла на стройплощадке приступят к новому этапу.
