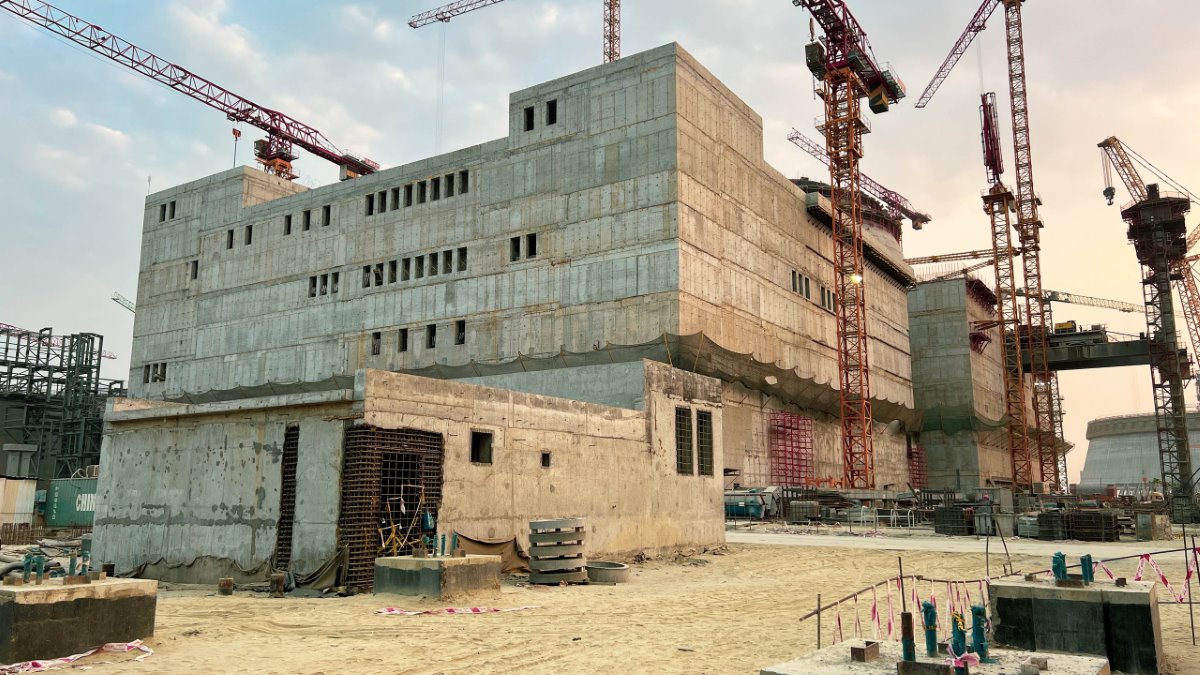

На АЭС «Руппур» (Народная Республика Бангладеш, генеральный проектировщик и генеральный подрядчик Инжиниринговый дивизион Госкорпорации «Росатом») на 8 месяцев раньше срока завершились основные бетонные работы при сооружении вспомогательного реакторного здания, в котором сосредоточены устройства контроля и управления технологическими процессами первого энергоблока. Объект входит в состав «ядерного острова».
Срок сооружения здания был сокращен на 241 день благодаря реализации нескольких ПСР-проектов, из которых основной — «Завершение бетонирования покрытия вспомогательного реакторного здания (10UKC) на отметке +29.050». В рамках проекта были оптимизированы логистические процессы, рабочие места своевременно обеспечены необходимыми ресурсами, в первую очередь материалами и инструментами. Средний объем бетона, который специалисты филиала АО «НИКИМТ — Атомстрой» укладывали каждый месяц, составил 1600 м3 (при плановой выработке участка 1000 м3).
«Скорость выполнения работ, достигнутая специалистами „НИКИМТ-Атомстрой“ при соблюдении всех строжайших требований, предъявляемых к качеству работ, показывает высочайший потенциал строителей АЭС „Руппур“. Такой уровень профессионализма наших сотрудников позволяет с уверенностью говорить о том, что строительство первой АЭС в Бангладеш будет завершено в намеченные сроки, несмотря на ряд объективных и субъективных трудностей, связанных с пандемией и непростой международной обстановкой», — сказал вице-президент АО АСЭ — директор проекта по сооружению АЭС «Руппур» Алексей Дерий.
Сокращение сроков строительства вспомогательного реакторного здания позволило снизить стоимость строительства, прежде всего за счет экономии условно-постоянной части накладных расходов и досрочно высвободить значительное количество высококвалифицированных трудовых ресурсов, которые уже привлечены к выполнению других производственных задач.
