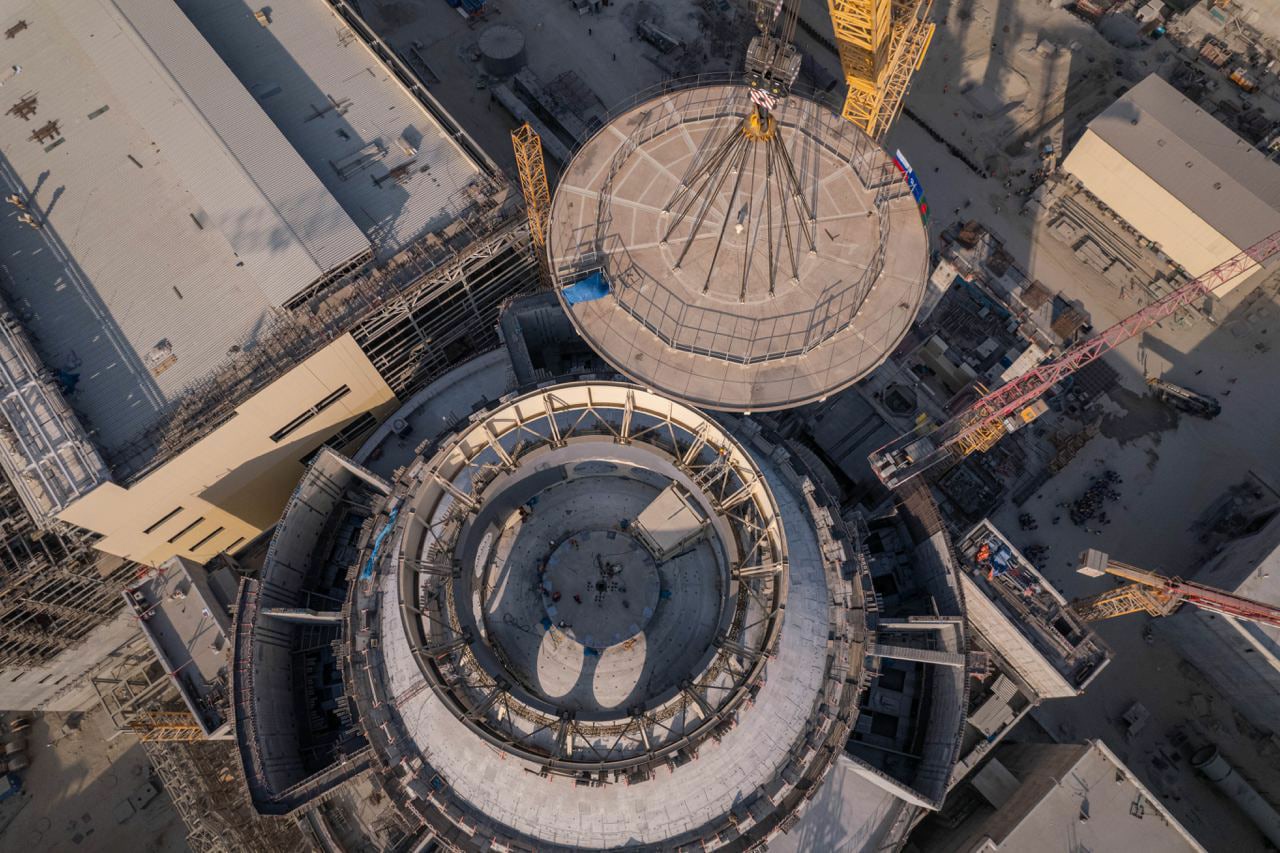

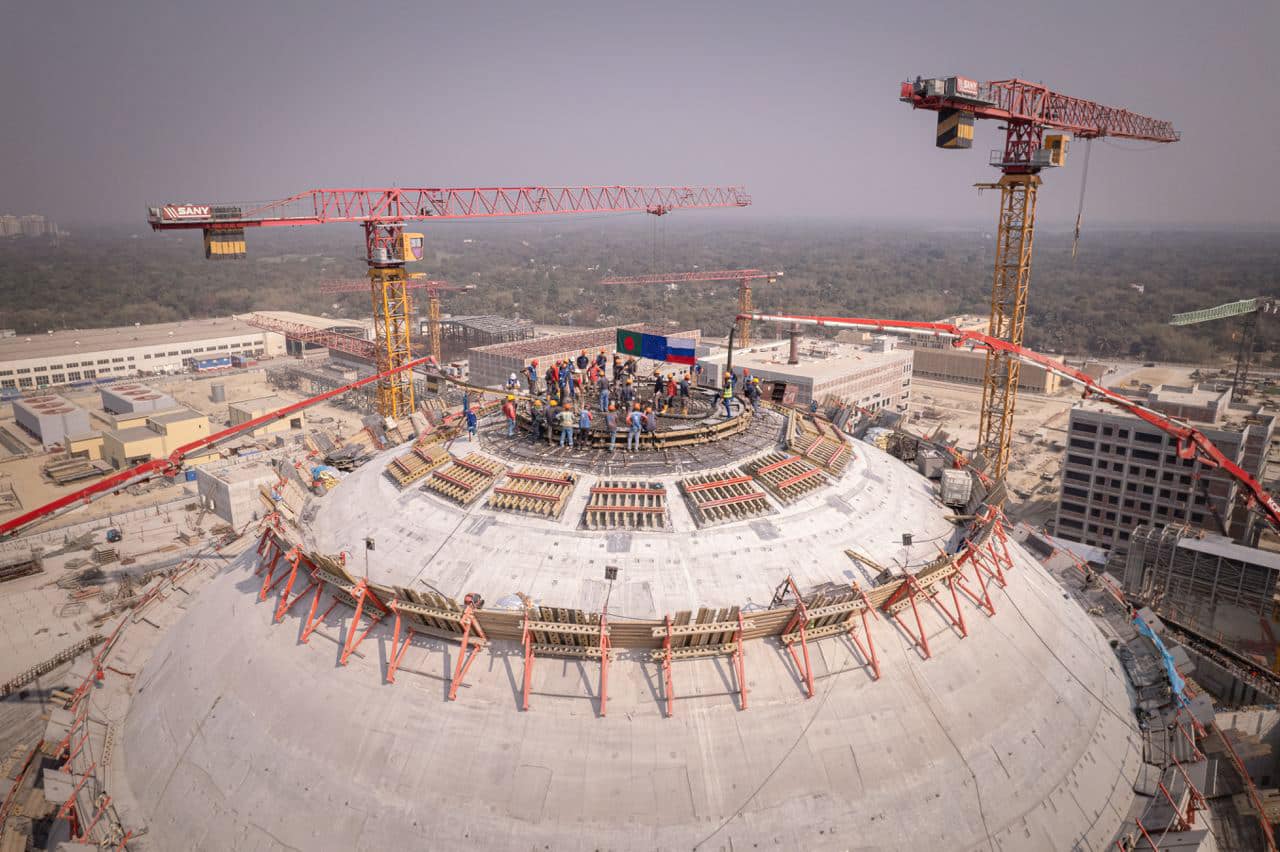

На площадке сооружения АЭС «Руппур» в Народной Республике Бангладеш (генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион Госкорпорации «Росатом») на 45 дней раньше запланированного срока завершена операция по бетонированию наружной защитной оболочки (НЗО). Весь процесс занял 110 дней, вместо 155.
Согласно ПСР-проекту «Оптимизация процесса возведения конструкций НЗО 10UJA» завершить бетонирование планировалось 15 апреля. Срок удалось сократить за счет повышения производительности труда и внедрения нескольких предложений по улучшению процесса, таких как: использование двойных щитов опалубки, изготовление двояковогнутых щитов опалубки до монтажа и др.

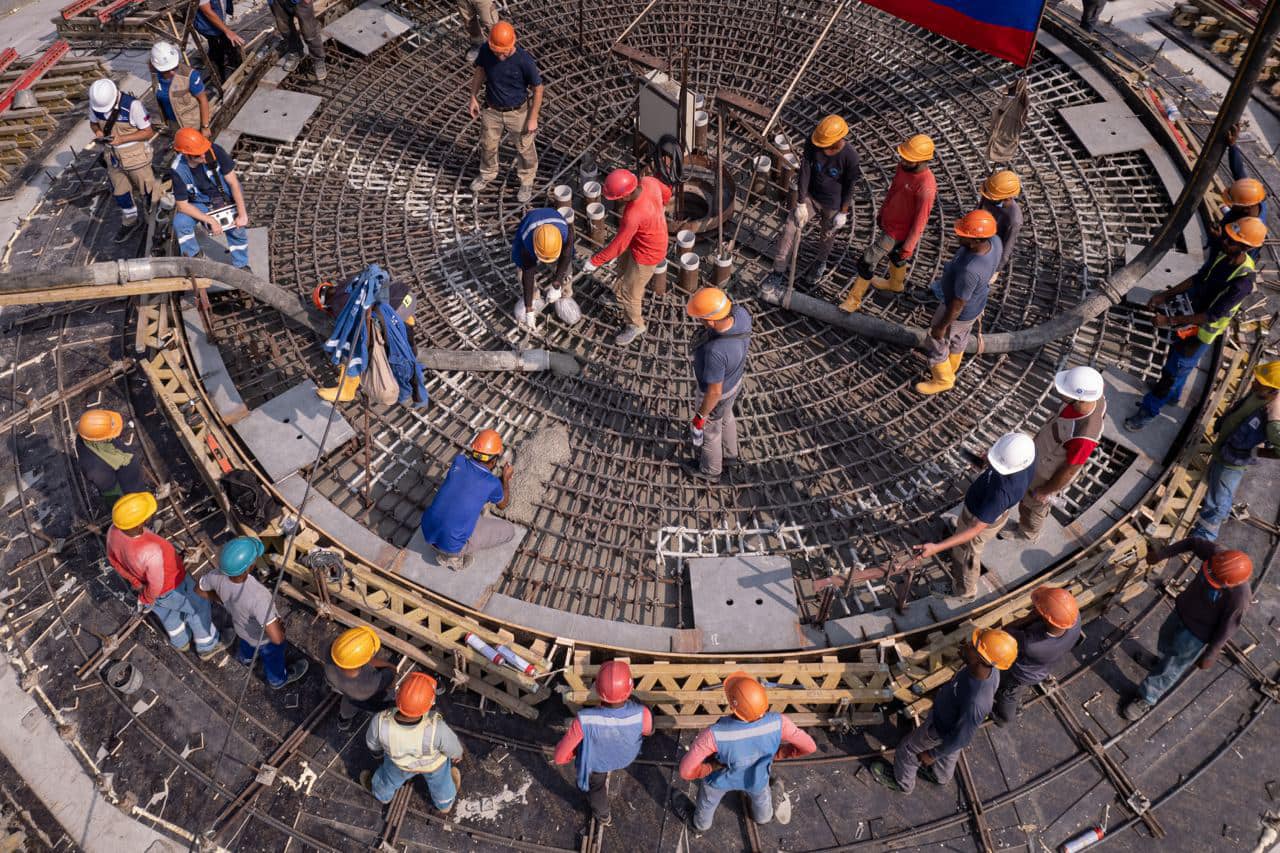

Всего в процессе заливки участвовали 65 специалистов, 44 из которых — локальный персонал. На заливку купольной части потребовалось 1383 кубических метров бетона.

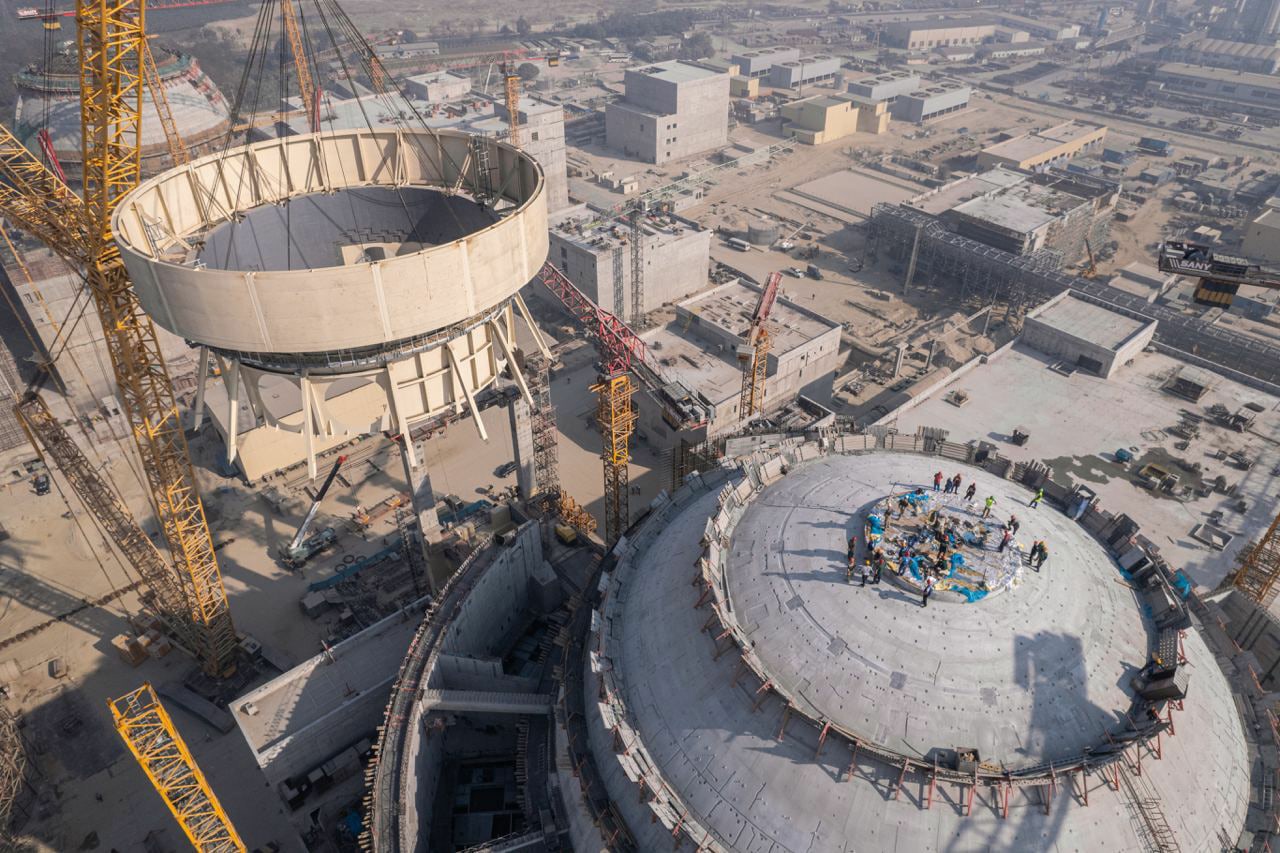

За счет оптимизации сроков по бетонированию НЗО специалистам Инжинирингового дивизиона также удалось раньше срока осуществить монтаж в проектное положение внешней и внутренней частей металлоконструкций дефлектора системы пассивного отвода тепла (СПОТ). Сложность данной операции, осуществляемой в два этапа, заключается в том, что при монтаже тяжеловесных металлоконструкций весом 140 и 110 тонн каждая, допускаются максимальные отклонения всего лишь до 10 мм.
«Данная операция позволила раньше срока смонтировать дефлектор и открыть фронт работ для монтажа теплообменников, кожухов теплообменного модуля и воздуховодов СПОТ», – прокомментировал вице-президент АО АСЭ – директор проекта по сооружению АЭС «Руппур» Алексей Дерий.
