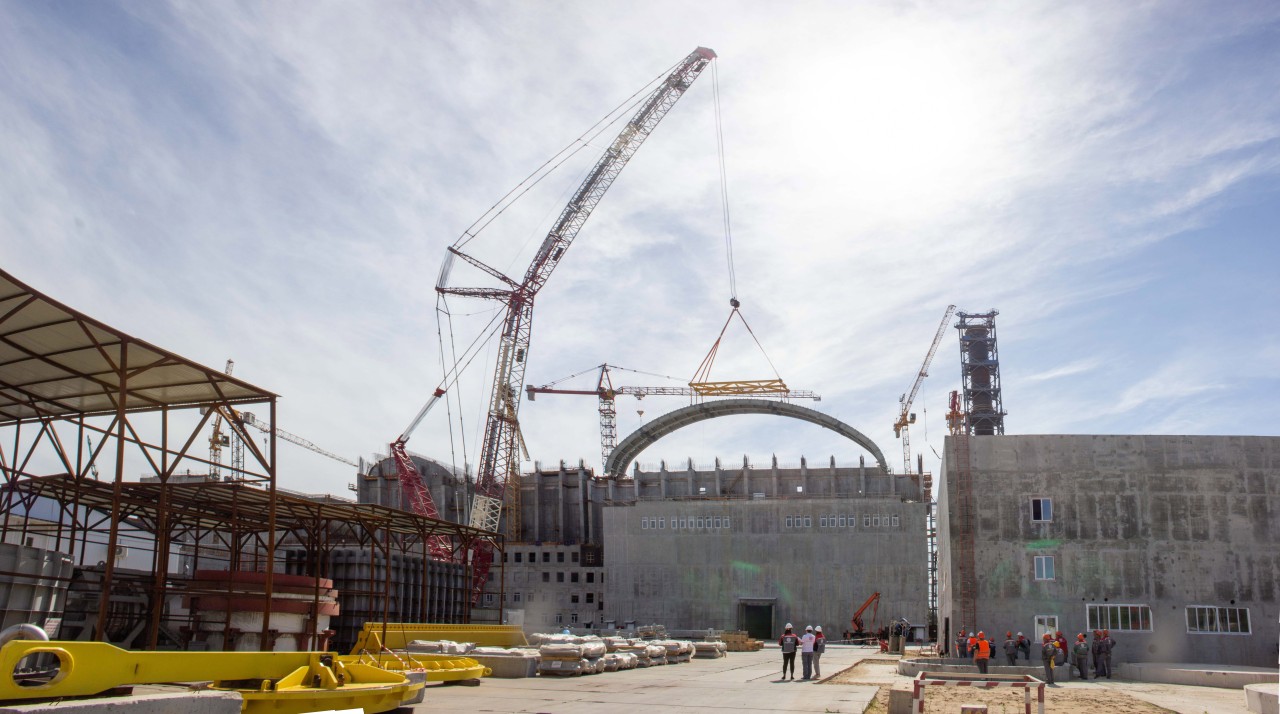

6 июня 2023 года на промышленной площадке АО «ГНЦ НИИАР» (входит в научный дивизион Госкорпорации «Росатом») в Димитровграде (Ульяновская обл.) строители приступили к монтажу купола реакторного здания многоцелевого исследовательского реактора на быстрых нейтронах МБИР.

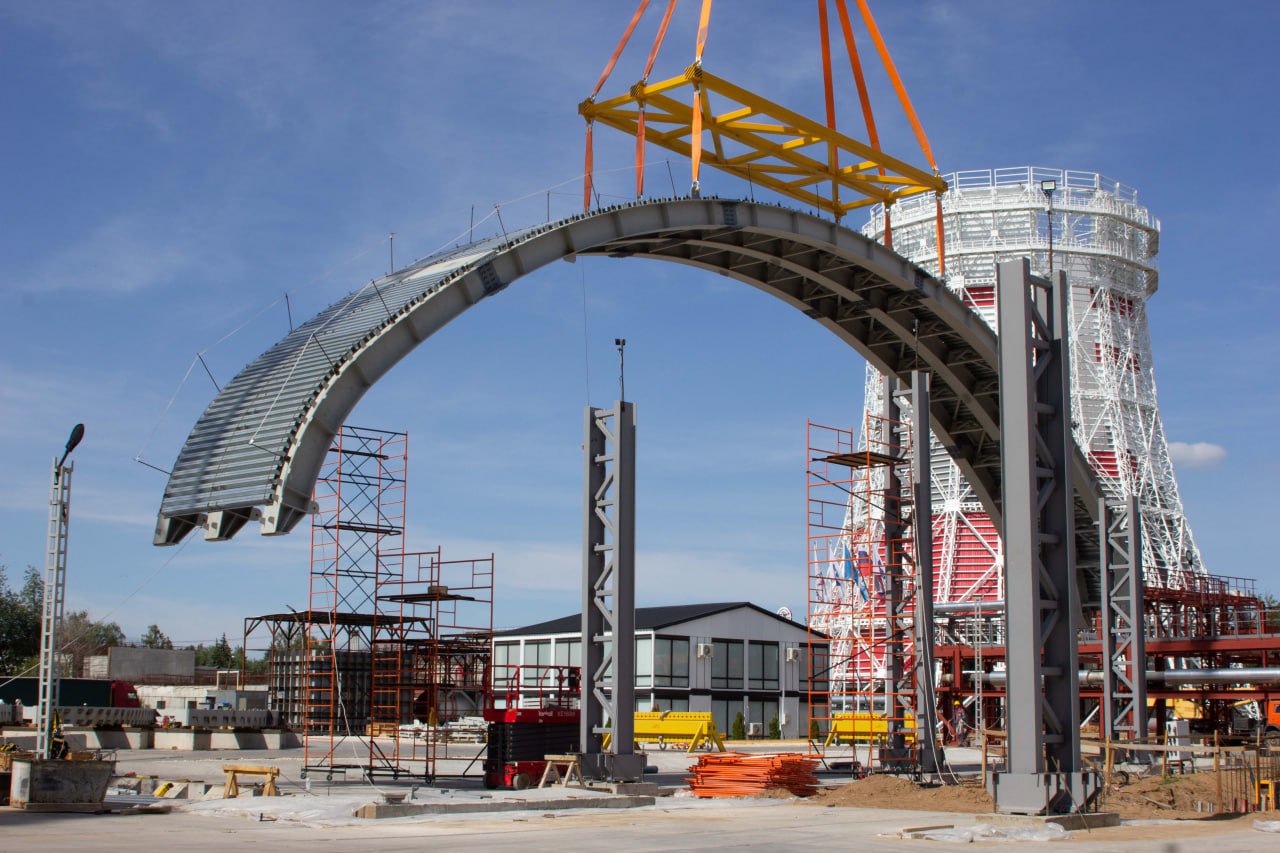

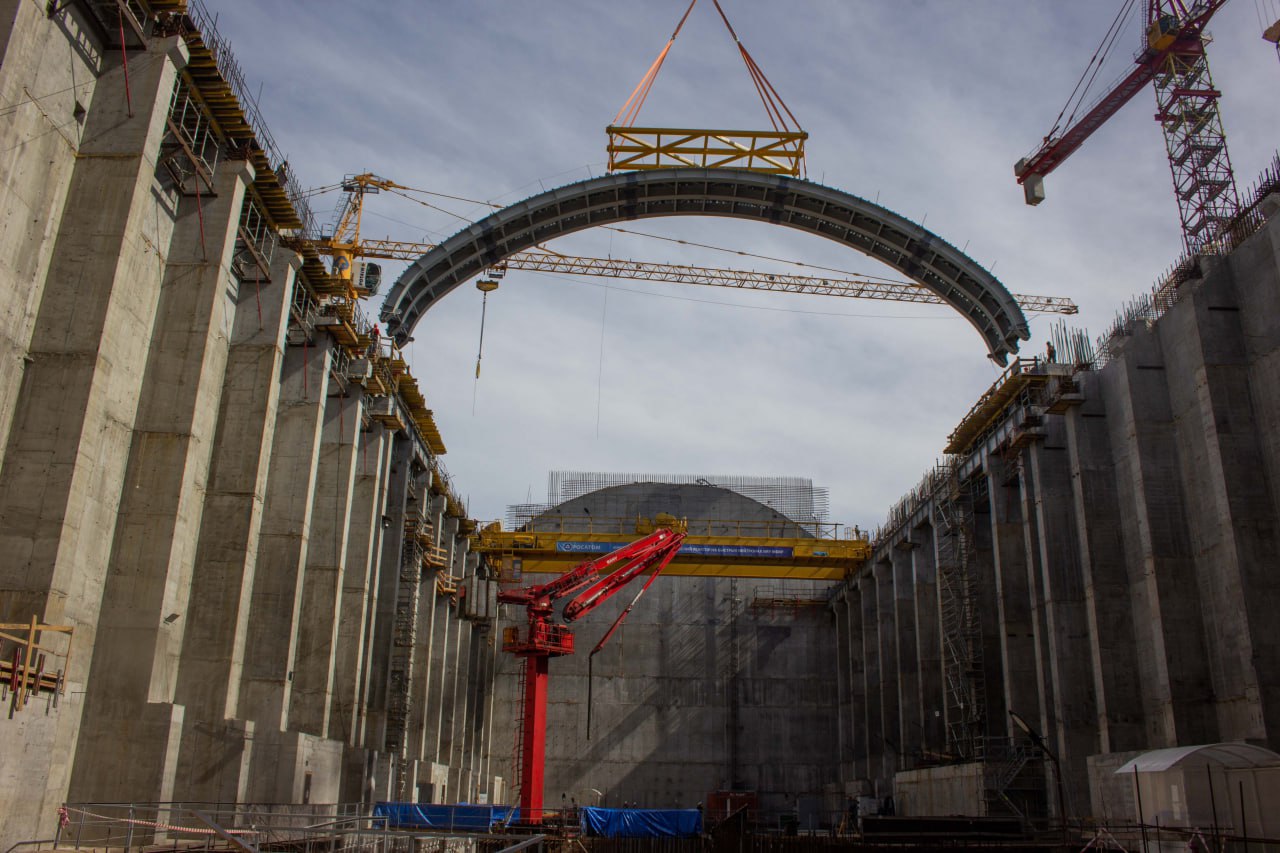

Процесс возведения свода включает установку 22 арок высотой около 12 метров, каждая из которых весит 74 тонны. Длина пролета арки составляет 38 метров. Элементы свода были изготовлены на Нижнетагильском заводе металлических конструкций - ведущем российском производителе строительной продукции промышленного, гражданского и специального назначения.
«Работа включает в себя 22 этапа, каждый из которых представляет собой сложную технологическую операцию и требует большой подготовки, включающей укрупнительную сборку элементов конструкций на земле с последующей строповкой и подъемом на проектную отметку. В монтаже задействованы крановщики, стропальщики, сварщики и инженеры, всего было привлечено более 100 строителей», – сообщил заместитель директора ГНЦ НИИАР по сооружаемым объектам Сергей Киверов.

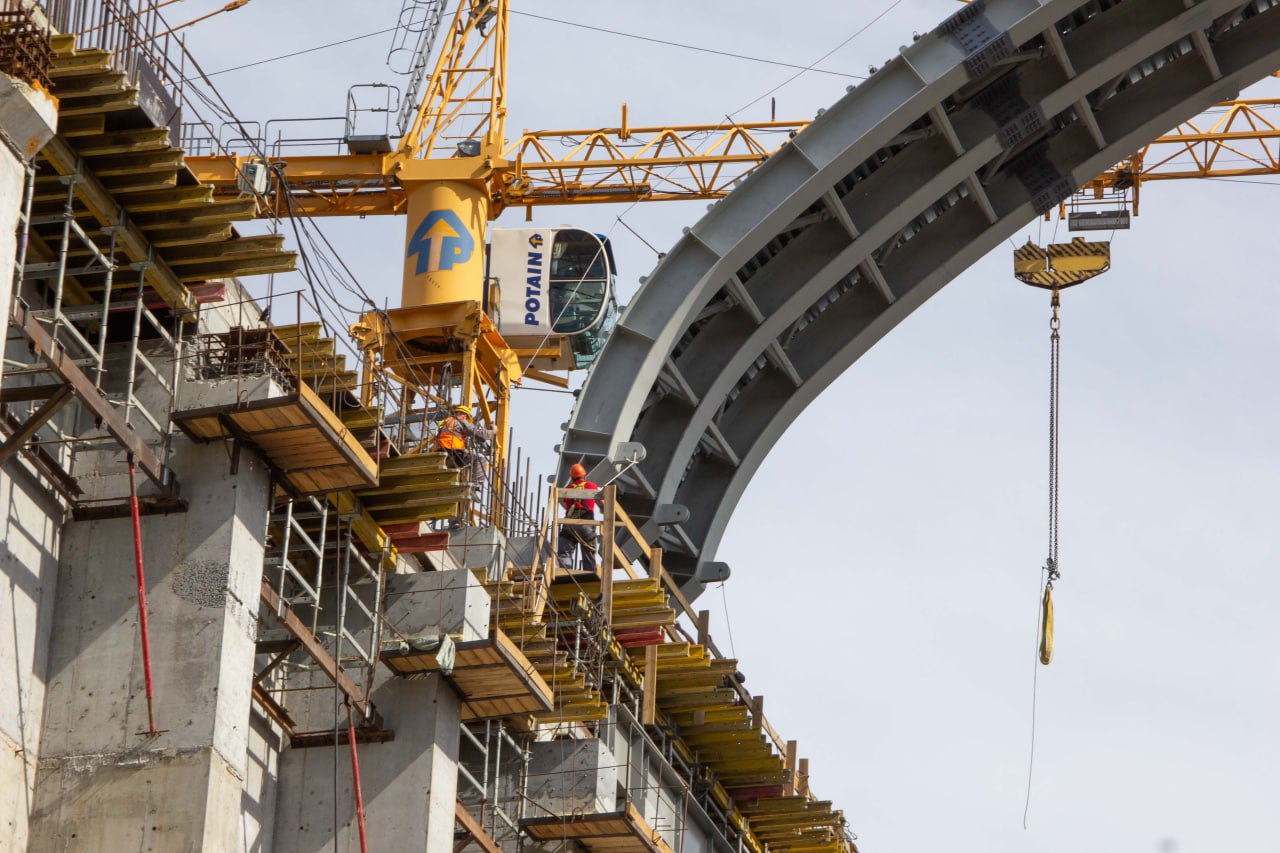

Он отметил, что укрупнительная сборка первой арки заняла около 14 дней, а непосредственно ее монтаж в проектное положение – четыре часа. Работа была выполнена с помощью тяжелого гусеничного крана грузоподъемностью 750 тонн.
«Начало этого процесса говорит о закрытии теплового контура здания реактора. Все арки будут смонтированы до конца текущего года. Работы по строительству МБИР ведутся в графике, соблюдается плановая численность персонала», – пояснил директор по капитальным вложениям, государственному строительному надзору и государственной экспертизе Госкорпорации «Росатом» Геннадий Сахаров.
