Специалисты Курского филиала ООО «Трест РосСЭМ» (ДСО Инжинирингового дивизиона Госкорпорация «Росатом») завершили установку вентиляционной трубы на вспомогательном реакторном здании энергоблока №2 Курской АЭС-2.

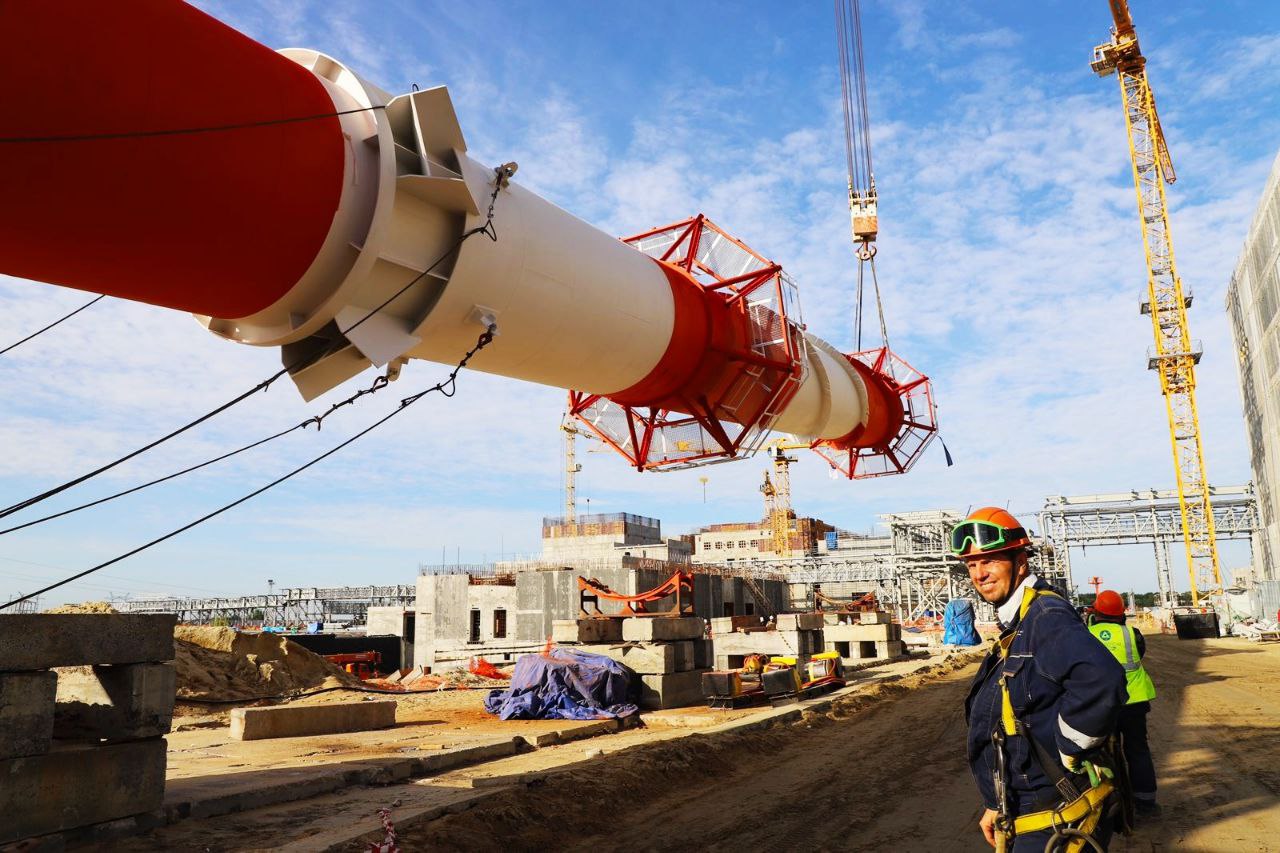

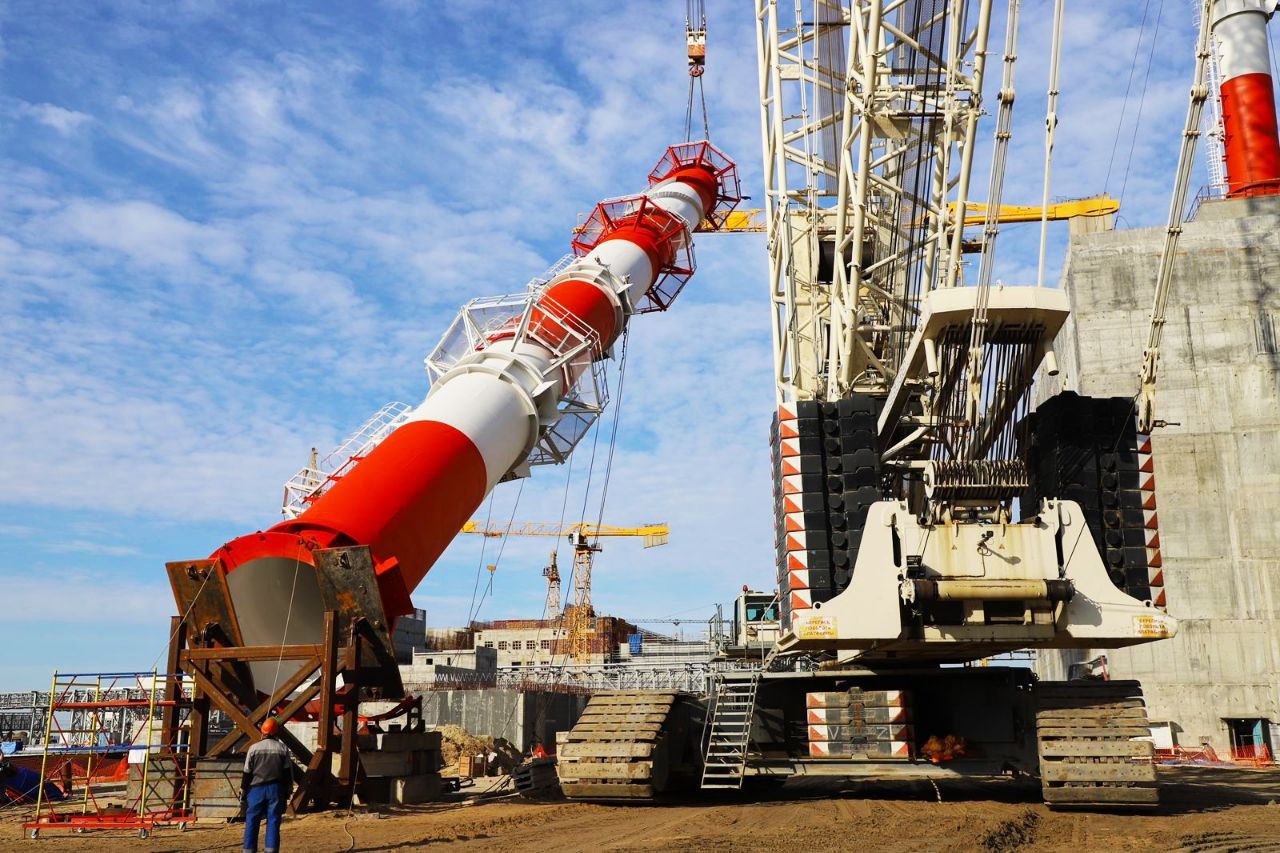

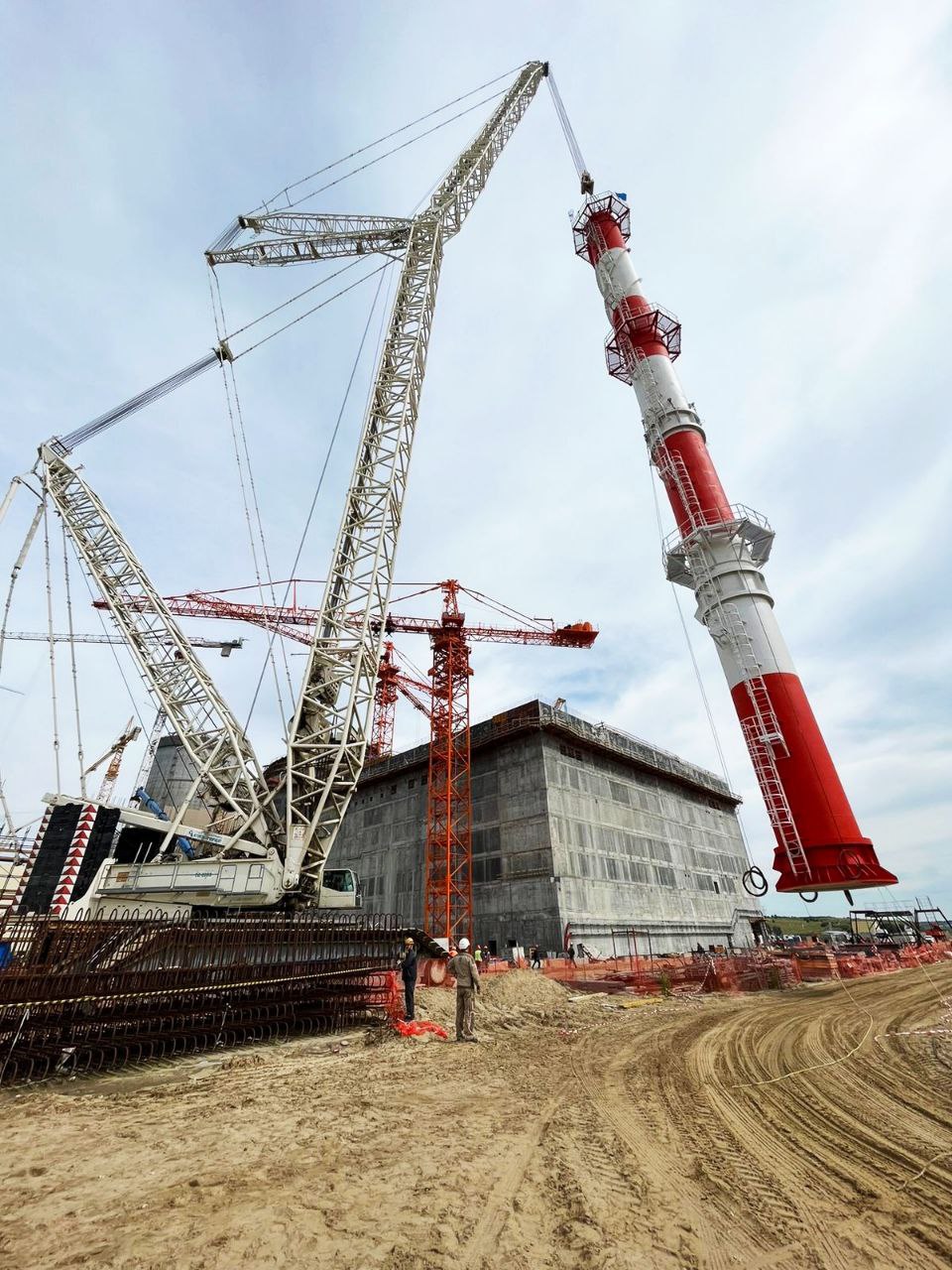

Монтаж сложной металлической конструкции проводился в три основных этапа. После изготовления элементов трубы в цеховых условиях, они были укрупнены на земле в один монтажный блок длиной 64,5 метра на специализированной площадке в непосредственной близости от здания. Затем при помощи гусеничного крана Terex-Demag грузоподъемностью 1200 тонн собранный блок установили в проектное положение на отметке +35,000 метра.
Общая продолжительность работ по изготовлению, укрупнению и монтажу вентиляционной трубы на энергоблоке №2 составила 35 суток, что на 27 суток меньше, чем аналогичные работы на энергоблоке №1. Таких результатов удалось достичь благодаря оптимизации технологических процессов и устранению непроизводственных потерь.

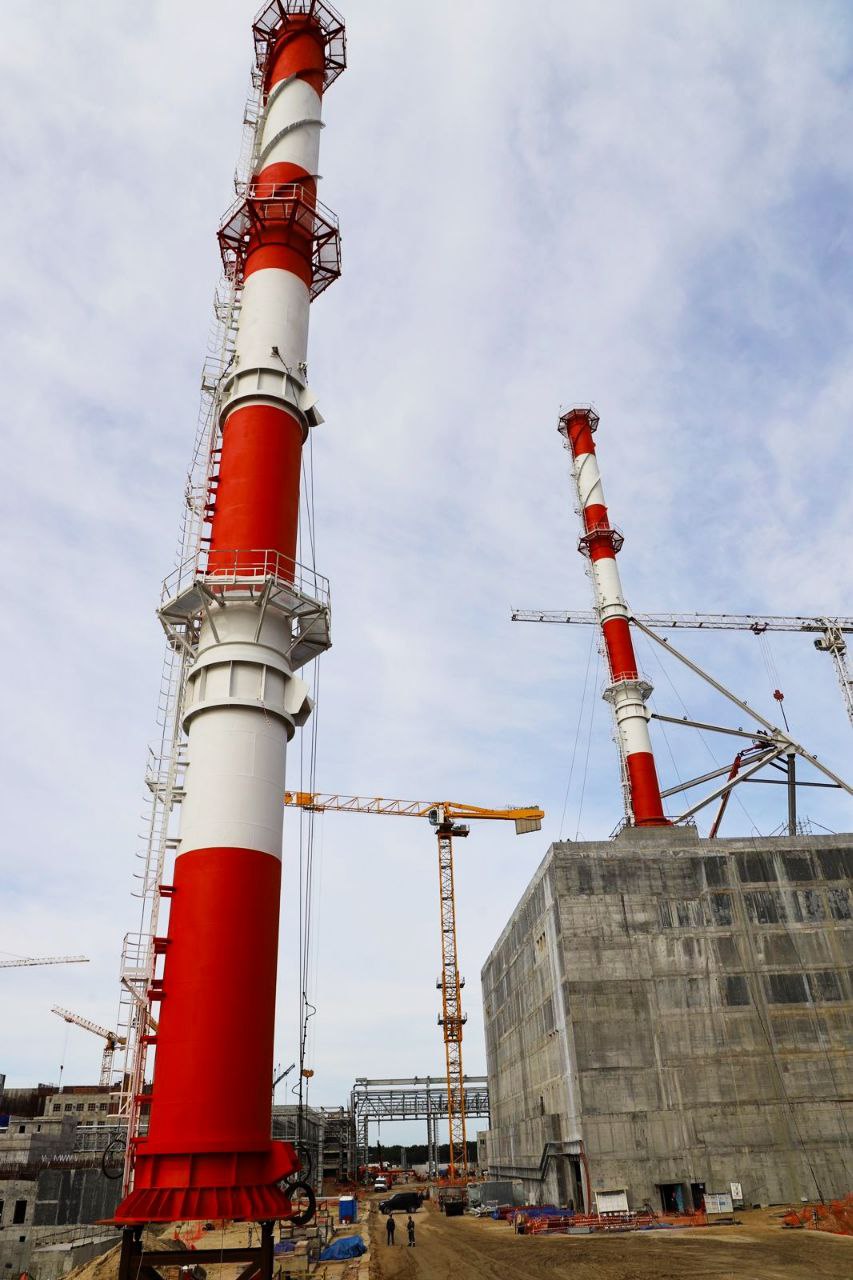

Вентиляционная труба является частью технологической системы вентиляции зданий реактора и спецкорпуса и предназначена для удаления избыточного тепла и влаги, а также поддержания необходимых условий для работы оборудования и обслуживающего персонала в период проведения ремонтных и перегрузочных работ или остановки реактора. Проходя через фильтровальные установки с высокой степенью очистки, воздух подается в трубу уже очищенный и, соответственно, не загрязняет атмосферу.
«Вентиляционная труба — одно из самых высотных сооружений в пусковом комплексе энергоблока, выше только 179-метровые башенные испарительные градирни, — отметил вице-президент АО АСЭ – директор проекта по сооружению Курской АЭС Олег Шперле. — Проектные характеристики вентиляционной трубы рассчитаны на серьезные ветровые нагрузки и сейсмическое воздействие до шести баллов».
